本章主题:把希望完成的事情组织成范围清楚、能够推进和交接的工作,并让计划与现实条件保持联系。

本章人物、项目、材料数量、工时和结果均为原创教学设定。案例主角统一为小叶;不同的小案例可以使用不同条件,不代表同一个项目的连续记录。数值用于解释安排关系,不是AI产品性能、学生工作效率或项目工期的实测数据。

一、已经列了二十件事,为什么还是不知道从哪里开始

小叶和一位同学准备在课程讨论中做一个“校园空间变化”的影像资料展。老师提供了一批可以用于本次课堂展示的照片和相关说明,两人希望通过不同时期的图像,让同学看见校园空间怎样发生变化,而不只是浏览一串老照片。

他们约定先做八组比较,每组使用两张能够建立比较关系的照片,配一段说明。最后交付一份可以在课堂电脑上打开的展示文件、相应的来源索引,以及一份五分钟讲解的提纲。八组内容共使用十六张照片;本章先按每组使用不同照片处理。

小叶请AI制定计划,很快得到一张长清单:研究主题、收集材料、设计风格、撰写文案、制作展示、优化排版、检查内容、准备汇报。每一项下面又列了几个动作,看起来相当全面。

但真正开始时,问题出现了。负责写说明的AI不知道哪些照片可以比较,先根据文件名猜测年代;负责展示文件的同学不知道每组文字有多长,先做了很多装饰;小叶一直在整理资料,却没有确定整理到什么程度可以交给下一步。

两天过去,大家都有产出。AI写出不少顺畅的文字,同学做出了几页好看的版式,小叶的资料表越来越长。但他们仍然没有一组能够连同照片、依据和说明完整展示的比较内容。

清单并非毫无价值,它提醒了几种需要做的工作。它缺少的是这些工作之间可以执行的关系:当前已有的材料是什么,最终要形成什么,哪个部分必须先弄清楚,一项工作交回什么才算可以接上下一项。

使用AI以后,列任务、写计划、起草文件都变得容易。于是,一个人可能很快拥有很多“看起来已经被安排”的工作,却仍然承担着解释边界、补资料、修改方向和拼接成果的负担。计划与任务分解的知识,正是帮助小叶处理这些事情。

二、计划是在选择一种走法

1. 同一个目标,可以有不同的实现安排

为了帮助同学理解校园空间变化,小叶可以按建筑逐组比较,也可以沿一条上学路线展开,还可以围绕运动、学习和生活三个方面组织。展示载体可以是演示文稿,也可以是简单的本地网页。

这些都可能服务于同一个目标,但对材料的要求不同。沿路线展开,需要照片之间有可以说明的空间联系;按同一地点比较,需要确认两张照片确实对应同一场景。若材料只能可靠支持其中一种,计划就不能只按最喜欢的形式来选。

因此,计划不只是给已经决定的动作排个顺序。它也包含判断:在当前条件下,哪条路值得走,采用这条路需要满足哪些条件,有什么可以先做来帮助选择。

小叶不必为一个普通作业比较十几种复杂方案。把“按地点比较”和“按主题介绍”两种主要安排的材料需求看清,可能就足以避免后面的大量返工。

2. 把当前状态与未来希望分别写清

“我们有很多照片”,与“我们已经有十六张年代、地点和来源足以支持比较的照片”,是不同的起点。前者只说明材料存在,后者说明一部分选择与确认工作已经完成。

如果从前者出发,却按后者估计剩余时间,计划就会遗漏资料筛选和事实确认。AI生成计划时尤其容易受到任务描述的影响:小叶若说“我已经有八组照片”,它可能合理地把配对当作已完成条件,而实际情况只是文件夹里有很多图片。

小叶可以简单记录三类信息:已经可直接使用的材料,尚需确认的条件,以及目前做不到或拿不到的东西。目的不是做出一份完美调查报告,而是让接下来的安排有真实起点。

3. 有些前提要随着工作继续核对

影像展计划可能依赖几个前提:照片的说明能够找到,课堂电脑能打开所选格式,两个人本周都有约定的可用时间。这些前提会影响后续安排,即使它们暂时不属于“写正文”这样的生产动作,也值得提早留意。

假如课堂电脑不能运行选定的网页形式,展示文件可能需要改用另一种载体。越早知道这件事,修改的代价通常越容易控制;到了课堂开始前才发现,已经写好的内容也可能无法顺利呈现。

管理学的计划过程会同时讨论当前状态、目标、前提和行动选择,而不是只讨论日期表。OpenStax对计划过程的介绍提供了这个基本框架。本章把它落实到小叶的工作中,不要求照抄企业计划书的全部形式。

三、从交付成果往下拆,任务会怎样变化

1. 先看最终要能拿出来什么

小叶原来的清单里,“研究、设计、优化”都是有意义的动作,但还不容易看出最终缺了什么。换一个起点,他可以先问:课堂展示开始时,我们手上必须有什么?

至少需要有能够使用的照片与来源资料、八组可以讲清比较关系的内容、能打开并正常浏览的展示文件,以及能够支撑五分钟讲解的提纲。除此之外,还需要把这些东西接起来,确认展示中的照片、说明和来源相互对应。

此时,工作已经可以分成四块:资料与选题、八组比较内容、展示与课堂交付、整体整合与协调。四块的名称不是唯一正确答案,但它们能帮助小叶看到最终工作由什么组成。

2. 再把较大的部分拆成能够安排的成果

“资料与选题”可以继续展开为材料索引和配对依据。材料索引记录文件编号、已知地点、年代信息、来源位置和待确认问题;配对依据说明为什么两张照片能够放在一起比较。

“八组比较内容”可以先形成一组完整样例,再制作其余七组,最后检查各组说明的事实表达和基本风格是否一致。这里先做样例,是因为小叶还需要了解一组比较到底需要多少信息,怎样写才不会把猜测写成事实。

“展示与课堂交付”可以包含展示载体和讲解准备。“整体整合与协调”则包含把内容实际放入展示文件、检查对应关系、处理交接问题,以及整理最终交付版本。

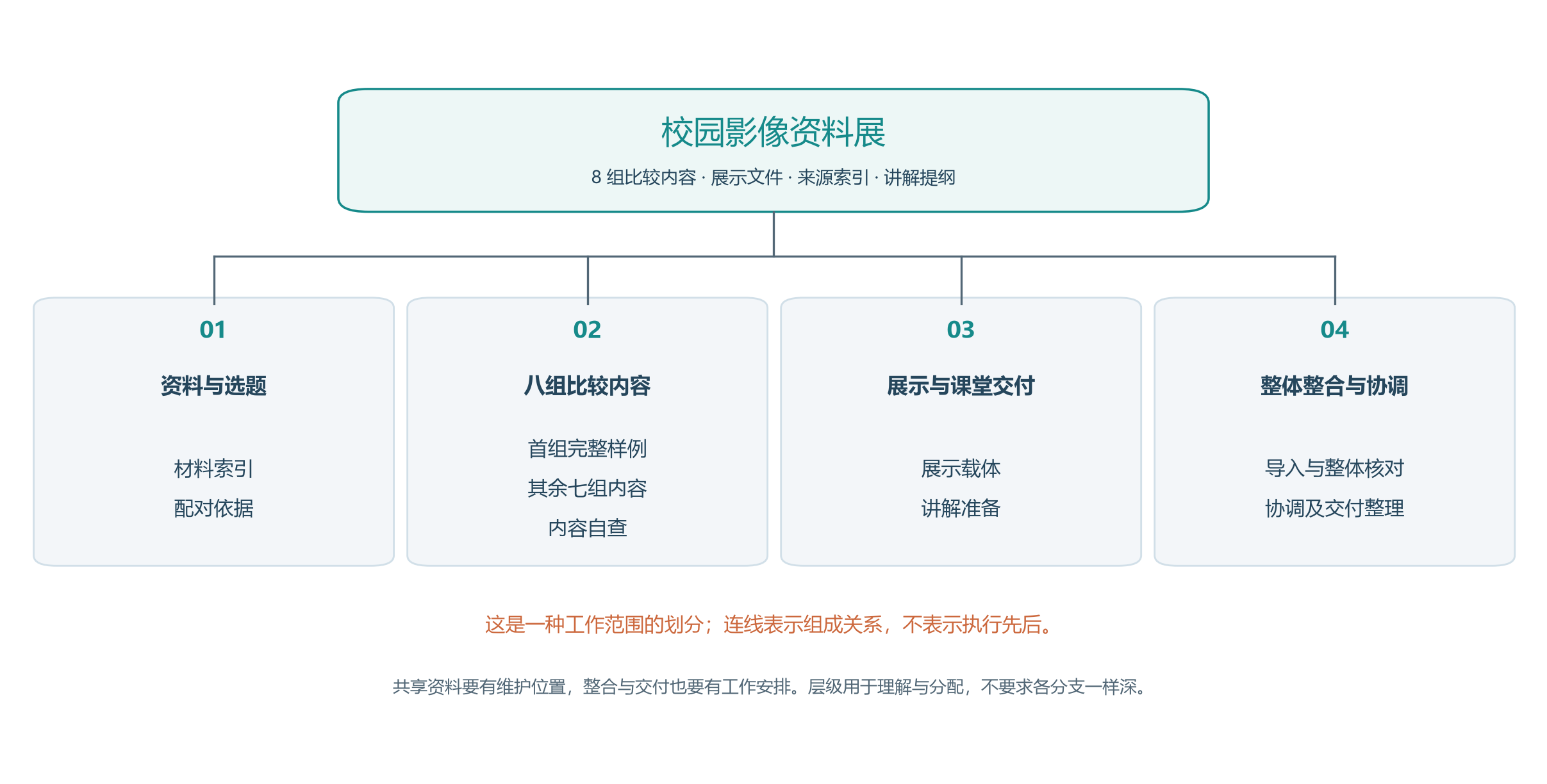

校园影像资料展的工作分解示意
图 M03-01|校园影像资料展的工作分解示意

图表达的是工作范围的组成关系。它没有说明所有内容必须从左到右依次完成。例如,一组样例确定以后,同学可能开始制作展示载体,小叶同时推进其他组内容。怎样进一步安排先后和并行,要另行考虑。

3. 分解可以形成层次,但不必追求层数

在项目管理里,把一个项目逐层分成较小的工作范围,经常称为工作分解结构,英文简称WBS。它帮助大家看清需要交付的成果,以及为形成这些成果需要纳入哪些工作。NASA对这个概念的定义也强调面向成果的层次划分,其中可以包括软件、服务和数据,并不限于有形物品。NASA术语说明

对学生来说,一张纸上画出两三层,可能就够用了。上层写完整项目,中间写主要部分,下面写当前需要分配和检查的工作。某一部分已经很清楚,就没有必要继续拆成十几个小标题。

如果“八组比较内容”暂时太大,可以展开到各组;如果某组的资料特别复杂,还可以继续分成确认材料和撰写解释。不同分支深浅不一并不影响使用,只要大家知道每一层在表达什么。

4. 按成果拆分与按过程拆分,可以配合

小叶也可以按“材料确认—样例试做—整批制作—整合交付”组织计划。这样的阶段划分有助于观察推进过程。它和按“资料、内容、展示、整合”划分,不必被视作互相排斥的方法。

关键是不要把两种划分直接混在同一层重复计算。比如“八组比较内容”已经包括文字的起草和修改,就不能又把同一批文字完整计入一个额外的“撰写全部文案”任务,却没有说明这是另一种观察角度。

小叶可以用成果结构检查有没有漏项,用阶段安排考虑接下来先推进什么。若项目很小,甚至一张表的几列就能容纳这两种信息,不需要为术语分别创建多套文件。

四、拆开以后,怎样知道没有漏掉或重复

1. 看得见的成品,背后也有需要安排的工作

影像展最显眼的部分是照片和说明。因此,小叶很容易为这两部分安排很多时间,却没有给资料对应、整合检查和课堂设备确认留出位置。

这些工作最终可能只表现为几条简短记录,甚至不会作为单独页面展示。但它们关系到成品能否使用。没有被写进计划,并不意味着它们不会占用时间,只是它们会在后面以“怎么还有这么多事”的方式出现。

一个有用的检查方法是顺着最终使用过程走一遍:打开哪一个文件,能否找到八组内容,照片旁的说明是否对应,遇到年代不确定的地方是否说清,讲解者能否在约定时间内把重点讲出来。沿着这个过程,小叶容易发现原清单里看不见的工作。

2. 每块工作要有边界,但允许成果被多处使用

材料索引会被写说明的人使用,也会被制作来源页的人使用。它是一份共享成果,并不因此需要在两个任务里各制作一遍。

小叶可以明确:资料整理任务负责维护这一份索引,其他任务引用它;若发现新问题,反馈到索引的对应条目。这样,同一份来源信息就有一个共同的更新位置。

这里要区分重复生产和重复检查。制作展示的人再核对一次照片编号,是为了确认导入没有错位,可能有独立价值;让两个人在不知道彼此工作的情况下各整理一整套相同资料,则可能只是重复投入。不能因为都叫“检查资料”,就认为所有重复都应删除。

3. 子任务都做完以后,上层是否真的完成

假如八组文字都完成了,展示文件也已经制作,但没有人负责把最终文字放入文件,两项局部完成仍然不能组成可交付的影像展。

小叶可以对每个上层部分追问:下面这些工作完成以后,还剩下哪一步才能说这一部分可用?如果答案是“还要统一文件、检查对应、整理最后版本”,这些事情就需要安排到某个位置。

不过,不必把所有交接都创造为单独的任务。若同一个人完成文字并直接放入展示文件,两步可以放在一个工作范围里。重要的是工作有去处,而不是清单越长越好。

4. 覆盖当前范围,不等于预测未来所有事情

“尽量把必要工作列全”,很容易被误解为开工前必须想清所有细节。实际上,小叶只能基于当前目标和已知条件划定范围。后续发现新的材料问题,仍然可能需要调整。

暂时不能详细展开的部分,可以先保留一块明确的工作,例如“核对年代有冲突的照片,确认后决定是否进入八组比较”。至少它不再隐形,团队也知道它需要消除什么不确定性。

如果一块内容连要解决什么问题都说不清,仅写“其他工作两小时”,很难帮助安排;如果已经写清要确认的事情、预计投入和何时再决定,即使还没有全部步骤,也可以成为有用的计划内容。

五、把一个任务交出去,需要讲到哪一层

1. 任务的名字,要让人知道交回什么

“研究老图书馆”这个任务可以做得很大。AI可能写出建筑史概论,同学可能搜索很多故事,而小叶实际只需要判断两张照片是否支持“入口位置发生变化”这一比较。

可以把任务改成:“用编号P03和P04的照片及其说明,形成一组比较内容:保留两张图的来源,说明可以观察到的变化,并列出不能从现有材料确定的地方。”这个表达让任务有了可以拿回来讨论的结果。

它没有规定每一句怎么写,也没有代替执行者完成分析。它规定的是这次工作要解决哪个问题,做到哪里可以交接。

2. 输入与输出,需要能实际拿到

小叶在自己的电脑上看见了资料文件夹,不代表同学或AI已经取得同样的材料。交代任务时,至少需要说明使用哪份索引、哪些图片和说明,是否还有上一版已经确认的结论。

输出也应具体。例如,交回一份带图片编号的比较说明,同时列出依据和待确认项。若展示文件需要固定的字段,最好让输出包含这些字段,避免后面再人工猜测某段文字应该放在哪里。

字段并不是越多越好。若当前只需要两张图、一段说明和来源位置,就不必为了显得工程化,再要求执行者填写二十项与交接无关的信息。

3. 完成条件帮助执行者判断何时可以交回

上一章已经讨论了验收标准。在任务分解里,它的作用是给每一块工作设置一个可以交接的状态。

例如,这组比较需要做到:两张图与索引编号一致;说明中的年代和地点有对应材料支持;观察到的变化与推测原因分开;不能确认的信息明确标出。执行者据此知道,自己不能仅凭写出一段顺畅文字就宣布完成。

如果任务本身是调查,“已经发现这两张照片无法可靠配对,并说明依据”也可能是有效的交回结果。不能把“必须支持小叶原先猜想”当成调查的完成条件,否则任务会失去查明情况的作用。

4. 说明遇到什么情况需要回来讨论

小叶可以允许执行者自行调整措辞和段落顺序,但如果发现两张照片不属于同一地点,或者需要改变已经约定的展示主题,就先把情况带回来。

这种安排给执行者留出正常工作的空间,也让会改变整体项目的情况及时出现。它与后面授权和过程干预的章节相接;本章先理解,任务边界中既可以包含明确要求,也可以包含允许自主处理的范围。

对于AI,这一点尤其具体:遇到缺少年代资料,可以标注待确认并继续处理其余有依据的部分;不应为了完成一段比较,擅自补出一个确定年份。任务可以继续推进,未知部分也不必被掩盖。

5. 一张简短任务卡可以承载这些内容

项目 一组比较内容的任务交代
用途 帮助课堂同学看见某一校园空间在两个时期的可观察变化
使用材料 指定两张图片、索引条目及已经确认的相关说明
交回成果 图片编号、比较说明、来源对应、待确认问题
可接收状态 编号一致,事实有依据,观察与推测分开,未知部分明确
处理边界 可调整表达;配对依据不足或主题需改变时报告情况

这张卡不必在所有任务上原样复制。熟悉的同学可能只需要几句话;已经沿用同一份约定的AI工作也可以引用共同要求。保留足够信息,是为了让工作能接上,不是为了让每项动作都经过书面审批。

六、任务拆到多小才合适

1. 太大的任务,问题可能很晚才出现

如果小叶把全部项目交代为“请完成一份优秀的校园影像展”,执行者可以理解大方向,却可能需要自己决定照片怎么配对、哪些结论可以说、最后用什么格式交付。

对于经验丰富、了解背景的协作者,这样的授权有时完全合理;但在当前资料尚未理清、双方又第一次合作的情况下,一次交付才发现理解不同,修正范围可能很大。

把工作分成资料确认、一组样例、其余内容和整合交付,可以让关键问题在较早的时候出现。这时分解的价值,不只是“事情变小了”,而是让尚未确定的部分有机会及时得到反馈。

2. 太小的任务,也可能让整体理解丢失

如果另一种安排是,把一组比较拆成“写第一句话、写第二句话、选一个形容词、改一个标题”,小叶便需要不断把片段重新拼接起来。每个片段都可能满足局部要求,完整说明却不一定连贯。

有的工作需要执行者同时看见较大范围。例如解释两张图的关系,不能只给AI其中一张,再让另一个AI只处理另一张,最后期待它们自然产生准确比较。任务的切分如果破坏了所需的共同信息,后续整合就会更困难。

这也不代表短任务必然不好。检查一个日期、替换一个已经确认的图号,边界很清楚,短任务很合适。粒度需要看任务是否保持足够的意义和上下文。

3. 交代和接收本身也会占用时间

另设一个只讨论拆分成本的情景。假设某批工作无论怎样分组,直接处理所占用的人工时间合计都是三百六十分钟;每一个单独交代、单独接收的任务,平均额外占用小叶四分钟。暂时忽略返工差异,并假设这四分钟没有被其他工作覆盖。

若分成八个任务,额外交接是三十二分钟,总投入三百九十二分钟。若分成六十四个任务,额外交接变成二百五十六分钟,总投入六百一十六分钟。两种安排相差二百二十四分钟。

这个设定可以写成:

其中,是这一情景下的人工总投入分钟数,是需要分别交代与接收的任务数。它不是普遍的AI效率公式,只是把一个容易遗漏的成本放回计算。

实际中,拆得细可能减少返工,拆得粗可能增加修改,直接处理时间也未必相同。因此不能只凭这条算式断言八个任务一定优于六十四个。它提醒小叶:除了看每个任务是否容易执行,还要看自己是否有能力组织这么多次交接。

4. 内部步骤多,不等于每一步都需要人接管

一个AI协作者可能在内部完成六十四个小步骤,最后按八组有意义的成果交回。此时,小叶需要处理的交接次数未必是六十四次,不能机械套用刚才的四分钟假设。

管理上的任务单位,可以比工具内部的执行步骤更大。小叶需要明确整体输入、结果和必要检查点;具体执行者可以在任务内部继续分解,选择适合的方法。

这点对使用多个AI尤其有用。让AI自己组织局部操作,并不等于放弃管理;合理的管理可能恰恰表现为把注意力放在值得共同确认的位置。

5. 用几个具体问题决定是否继续拆

面对一个较大的任务,小叶可以看:接收者是否知道交回什么,当前是否能够估计主要投入,执行中出现偏差是否会很晚才发现,以及这部分是否需要不同的人或材料。

如果“八组比较”中七组资料都清楚,只有一组的地点存在冲突,可以单独拆出这一组的确认工作,而不必把其余七组也拆得同样细。

如果一段说明由同一个人完成,且需要整体推理,就可以保持为一个任务。分解不是按照字数或时长机械切块,而是在便于理解、执行、反馈和整合之间找到合适的位置。

七、把工作量放回有限的人与时间里

1. 先估计工作,再与可用资源比较

回到影像展。从重新确认工作安排的这个时点算起,小叶与同学在本周提交前各还可以投入十二小时,总共二十四人时。一个人连续工作一小时记为一人时;两个人同时讨论半小时,共占用一人时。这里统计的是两人的投入,不把AI独立运行的全部时间自动算成人工。

根据当前材料和一次类似作业的经验,两人先提出以下剩余投入的教学估计。已形成的可用材料继续使用,之前已经花掉的时间不再计入剩余需求。估计可以随后修正,但当前先把口径说明白:

工作部分 当前估计的人时 包含的工作
资料与选题 3 材料索引1.5,配对依据1.5
八组比较内容 8 首组样例1.5,其余七组4.5,内容自查2
展示与课堂交付 4 展示载体2.5,讲解准备1.5
整体整合与协调 5 导入、对应及整体核对3,协调与交付整理2
合计 20 两人的直接处理、检查和协调投入

表中的内容自查,检查说明本身的事实与表达;整体核对还要检查放进展示以后,图片、文字、来源是否对应,文件能否正常使用。两者有各自的用途,并非把完全相同的一轮检查算了两次。

估计二十人时,面对二十四人时的可用时间,表面上还有四人时余量。这说明计划在总量上尚未超出资源,但还不能直接证明可以按期完成。

2. 总时间够,不代表每个人的时间都够

假设小叶把资料三小时、比较内容八小时和整合协调五小时都安排给自己,只把展示四小时交给同学。两人总投入仍为二十小时,但小叶需要十六小时,超过自己可用的十二小时。

同学还空着八小时,并不能自动替小叶完成超出的工作。需要实际判断哪些任务可以转交、对方是否能完成,以及交接会不会增加新的投入。

若经过核对,同学可以接手四小时的比较内容工作,且本例先假设总投入没有因此增加,那么小叶变成十二小时,同学变成八小时。个人容量问题缓解了,但四小时余量全部在同学一侧,小叶仍没有自己的时间余量。

因此,计划里的“还有四小时”不能被理解成任何时候、任何人都可以使用四小时。若后来发现必须由小叶补做两小时的材料判断,仍需要重新调整。

3. 估计应当与具体条件相连

首组样例预计一点五小时,其余七组共预计四点五小时,不意味着首组效率特别低,也不意味着所有后续组都一样简单。首组可能包含确定比较方式、试写结构和讨论表达要求的准备工作,后面会复用这些成果。

如果后七组中有两组材料复杂,它们也可能比其他组花得久。小叶最好把这种差异放进估计的理由里,避免只把首组用时乘以八,或只取最容易的一组代表全部。

对AI辅助工作,估计还需要包含资料输入、结果检查和必要修改。AI生成一段文字很快,并不意味着确认这段文字能否用于影像比较同样快。已有经验可以帮助估计,但需要比较两次任务的材料和完成条件是否相近。

4. 留余量不等于给所有任务随便加一点

二十四人时里预留四人时,可以用于处理尚未确定的工作,但小叶需要知道主要不确定性在哪里。例如某组照片还缺说明,可能需要换一组;课堂设备可能要求调整展示格式。

如果这些变化通常发生在内容或展示确定之后,预留的时间也需要在合适时段可用。把星期一已经过去的空闲时间当成星期五的余量,没有帮助。

余量也不是用来隐藏已经知道的工作。已经确定需要做来源索引,就应直接列入工作量,而不是故意漏掉,等最后再说“这属于预留”。把已知工作与应对变化的空间分别看清,计划才容易更新。

5. 细分后的估计,与整体经验互相校对

把每项工作估计后相加,可以发现遗漏;回看类似项目的整体投入,则可能发现每个小任务都被估得过于乐观。如果过去类似展示普遍需要更久,小叶应当找出差异的理由。

也可能这次已有整理好的图片、格式稳定,确实能够减少投入。不能仅因过去花得久就拒绝新方法,也不能仅因使用AI就认定所有环节都会按同样比例缩短。

小叶真正要得到的是一个能解释的估计:哪些工作减少了,哪些工作仍然存在,哪些部分目前还拿不准。这个估计比没有依据的精确小数,更有利于安排本周的时间。

八、总工时与日历安排,不是同一回事

1. 把同样的六人时放进不同安排

为了单独说明时间关系,另设一个更小的三项任务案例。说明确认需要两人时,由小叶完成;图片整理需要两人时,由同学完成;两者完成后,合并复查需要两人时,由小叶完成。这里假设两项前期工作已经取得所需输入,可以独立开展。

若两人从同一时刻开始,且都能连续工作,小叶的说明确认与同学的图片整理在两小时后同时完成,接着小叶做两小时合并复查。总投入六人时,从开始到完成经过四小时。

如果三项工作全部由小叶一个人顺序完成,且暂不考虑方法差异和额外交接,总投入仍为六人时,经过时间则是六小时。

现在回到两人分工,但同学要到开始三小时以后才有空。图片整理在第3小时开始、第5小时完成,小叶的合并复查只能在第5小时开始,到第7小时结束。总投入仍然是六人时,经过时间却变成七小时。

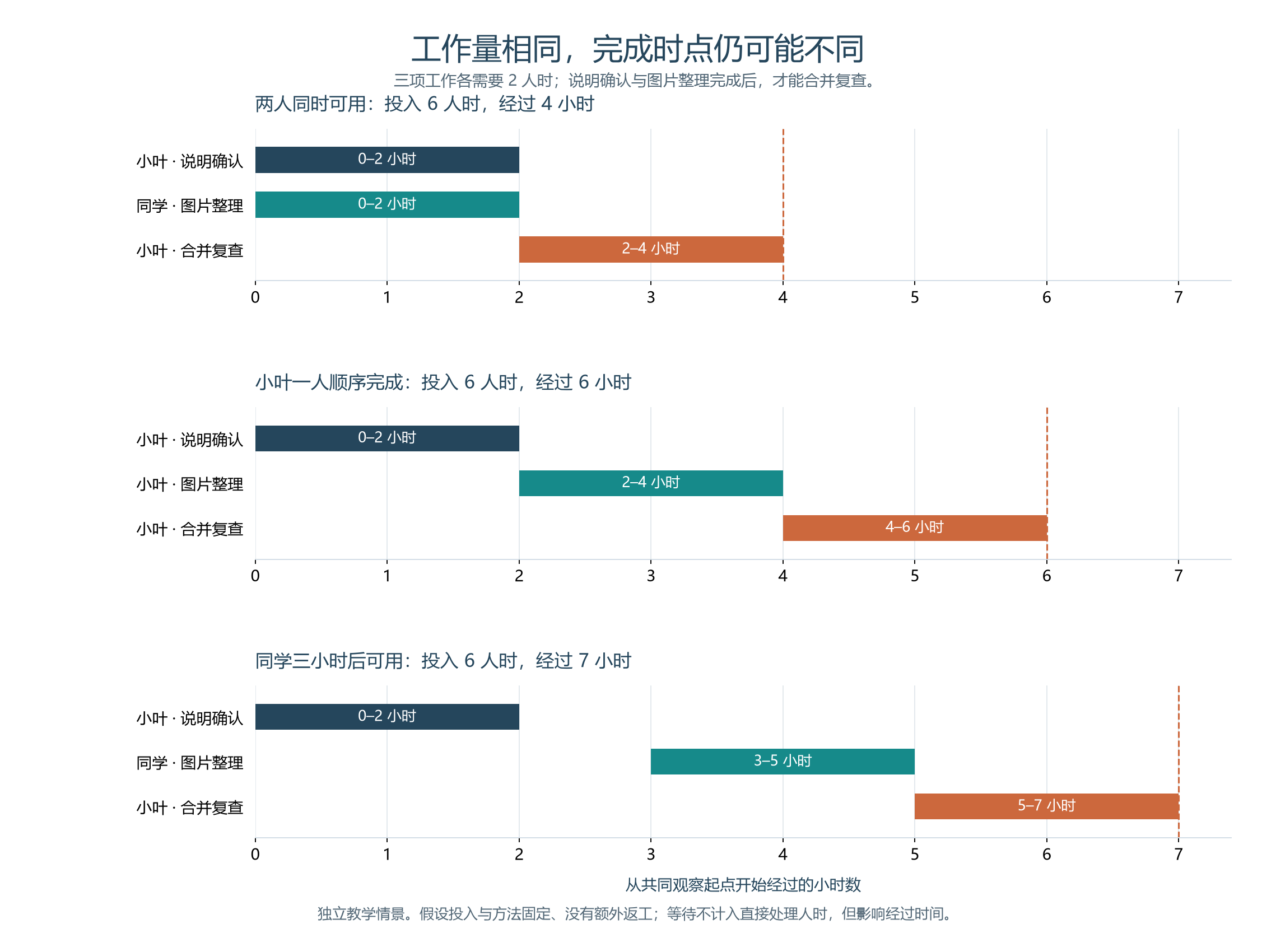

相同工作量在不同可用时间下的完成时间
图 M03-02|相同工作量在不同可用时间下的完成时间

这三种安排都没有改变三项任务的工作量,却产生了不同的完成时点。日历上的等待,不能只通过把工时相加看出来。

2. 一周有很多小时,不代表都可以用于这项工作

大学生需要上课、做实验、处理其他课程作业,也需要正常休息。计划中的可用时间,应当是确实能够投入这个项目的时间,而不是一周总共一百六十八小时。

如果小叶只在每天晚上有两小时,一项需要自己完成的六小时工作,通常不能简单写成“今天开始,六小时后结束”。它可能需要三个晚上的投入,中间经过的白天不属于可用工作时间。

同样,如果AI所需的某份资料只有小叶能提供,而小叶正在上课,相关任务就可能需要等他交接材料后才能继续。工具能够持续运行,不代表全部工作都能够在没有输入和判断的情况下继续。

3. 开始得早,未必等于做得快

同学可以很早开始做展示文件,但如果内容结构尚未确定,可能先制作许多后来需要重做的页面。小叶也可以把所有AI任务同时发出去,但若它们都缺同一份资料,只会同时等待或各自猜测。

能否开始并行推进,先看各项工作是否已经有足够输入。如果一方的结果还会频繁改变另一方的工作条件,提前开工也可能带来大量返工。先确认一组样例,再让不同人处理其余组,可能比从完全不同的假设出发同时开工更有效。

这也不是说一定要等全部内容确定才做展示。可以用样例确定基本版式,后面再填入其余组。关键是区分哪些条件已经稳定到足以支持下一步,哪些还需要保留调整空间。

4. 先后关系与资源日历要一起考虑

工作分解回答主要有哪些工作;时间安排还需要知道谁有空、哪项依赖哪项,以及材料何时可以取得。二者联系起来,才能把计划放进现实的一周。

GAO的项目进度指南分别讨论工作量、资源可用性和持续时间,也指出增加人数未必总能按比例缩短时间。在本章中,这些关系用于解释学生项目的安排,不要求采用大型项目的整套进度系统。

下一章会更深入讨论依赖关系和影响整体进度的关键环节。这里先建立一个判断习惯:看到“总共只要六小时”,还应问这六小时由谁完成、能在何时投入,以及中间需要等待什么。

九、还不知道具体怎么做,计划是否仍然有用

1. 可以先安排一次有问题意识的探索

假如小叶还不知道这批照片能否支持八组可靠比较,直接把后续八组的说明逐段排好,可能建立在尚未成立的前提上。

他可以先安排一次材料探查:查看不同来源的几组候选照片,记录哪些信息能够确认、哪些缺失,试做一组比较,最后判断是继续按地点配对,还是需要改变组织方式。这次任务交回的是关于可行走法的认识和依据。

探索也可以有时间范围,例如先投入九十分钟取得初步判断。到点后并不要求必须证明原计划可行,而是看已经弄清什么、还缺什么,以及是否值得继续投入。这个安排承接了经济学中信息价值与试验决策的讨论。

2. 近期写具体,远期先保留足够清楚的范围

如果接下来两天主要用于材料确认,小叶可以把需要取得的资料和样例写清。后面的整批制作先保留工作范围、估计投入和交付要求,等样例通过以后再细化各组安排。

这种随着信息增加逐步展开的做法,常被称为滚动式计划。它既没有放弃对全项目的考虑,也没有假装现在就知道最后每一小时做什么。GAO指南在讨论滚动式计划时,强调近期与远期的细节可以不同,并提醒过早写细不一定更准确。滚动式计划说明

不过,远期工作即使暂时不细分,也应在整体安排里占有位置。不能只把前两天排得很清楚,就把后面的整合、检查和交付都当成自然会发生。

3. 为重要变化准备一个可以采用的替代走法

小叶可以提前考虑:如果某组照片始终缺少比较依据,是否有一组已经确认的替代材料?如果展示载体在课堂电脑上不可用,是否有能够保留核心内容的备用格式?

这种准备不需要把所有意外都写成分支树。优先考虑那些已经看见迹象、会明显改变后续工作,而且有现实替代方法的情况即可。

还需要说明什么时候采用替代。例如,在整批内容开始之前,某组仍然没有取得必要依据,就先报告情况并从候选组中选择替代,而不是等最后所有页面做完才重新选择。管理学中的应变计划讨论了当前提变化时采用其他行动安排的思路。OpenStax对应变计划的介绍

十、让AI帮助计划,也让计划经得起现实检查

1. 提供真实起点,AI才有条件给出适合的安排

与其只说“给我制定一个专业计划”,小叶可以告诉AI:已有一批照片和说明,配对尚未确认;本轮拟做八组比较及课堂展示;两个人各还可以投入十二小时;需要保留来源并区分观察与推测;当前不确定的是资料能否支持原设想。

这样的描述让AI有机会把确认材料、样例和整合作为工作的一部分,而不是默认小叶已经准备好一切,只需生成正文。

还可以请它说明计划依赖哪些前提,把当前能确定的工作与需要进一步了解的部分分别列出。这样,小叶看到的不只是一个答案,也包括这个答案成立所需的条件。

2. 用计划检查计划,而不只评价它是否“专业”

AI列出任务后,小叶可以顺着最终交付物检查覆盖,也可以按成员检查工作量,再按实际可用时间查看安排。几种检查回答不同的问题。

例如,任务表里有文字、有图片、有版式,仍可能没有来源对应;总工时小于二十四,仍可能让小叶一人承担十六;每项预计都不长,仍可能需要等到星期五才能拿到关键资料。

这些问题都能通过具体条件讨论。小叶不必凭计划的标题数量、术语密度或排版整齐程度判断它是否可靠。AI给出一张漂亮的日历以后,真正需要核对的仍然是日历里的人、材料、成果和关系。

3. 内部继续分解,交付保持有意义的单位

当一组比较内容已经定义清楚,小叶可以让AI在任务内部安排阅读、整理、起草和自查,再按约定的完整成果交回。若每一步都需要他重新下达指令,可能只是把执行流程变成了大量人工操作。

但这也需要与AI实际能够使用的工具和材料相符。不能把“自行核对照片来源”写进任务,就默认它已经取得了本地文件或未提供的说明。是否完成相应观察,仍需看真实证据。

小叶负责让局部任务有目标、有材料、有边界,并把各部分接起来。执行者负责在这些条件下完成工作。具体由谁承担哪些判断,可以随着经验和能力变化,不必永久固定。

十一、计划开始执行以后,怎样继续使用它

1. 观察已经形成的成果,而不只数打了多少勾

如果清单里九项很小的工作都完成,最后一项整合仍然很大,“十项完成九项”可以描述任务数量,却未必说明项目接近交付。

小叶可以同时看当前有什么可用成果、还有哪些部分没有接上,以及剩余投入需要多少。任务大小不同,计数的解释范围就有限;估计剩余时间时,也应根据已经发现的情况更新。

里程碑可以帮助观察重要状态,例如“首组样例已形成共同认可的比较方式”或“完整展示文件可以在课堂电脑打开”。它表达达到的状态或关键时点。准备和检查这些状态需要做的工作,应计入相关任务,而不是因为里程碑写成一行就忽略投入。

2. 修改计划时,把变化传给受影响的部分

某组照片更换以后,比较说明、图片编号、来源索引和展示中的位置都可能需要调整。只修改图片文件,而不通知负责说明的人,后续便可能出现同一组使用不同版本的情况。

小叶可以记录当前变化、影响的成果,以及接下来谁需要处理什么。对于小项目,一份共同维护的任务表就可能足够,不需要为了计划更新另开一套复杂系统。

如果目标范围本身变化,例如原来八组调整为六组,也应说明为什么仍能服务于本轮学习目的,以及交付约定如何相应改变。不能只是删掉没做完的部分,再把原计划说成一直如此。

3. 计划给行动提供支撑,也从行动中获得修正依据

回到开头,小叶接下来可以先把候选照片、对应说明和待确认问题放进材料索引。从中挑出有配对依据的一组,交给AI起草比较说明,再由自己核对照片、依据和文字,形成完整样例。同学则可以先约定课堂电脑的试用时间,带已有的一页版式检查所选格式能否使用,暂时不铺开八组的最终页面。两人先把材料和展示条件查清,后面才有依据安排整批制作。

样例形成以后,两人再共同确认比较方式和表达要求。材料足以支持原设想,就按这个约定安排其余组;仍有配对依据不足的地方,就先确认或选择替代材料。接着根据试做中发现的工作更新剩余投入,逐人核对分工和可用时段,把导入、整体核对和交付整理安排给具体的人。小叶由此可以开始下一步,又保留了根据结果修改后续计划的机会。

十二、练习与参考分析

练习一:长清单里少了什么

小叶安排“选照片、写说明、做版式、准备讲解”,每项都交给了同学或AI。最后四项都分别交回,却发现展示中照片与说明错位,来源页还是旧版。任务分解应该怎样改进?

**参考分析:**需要为成果整合及其检查安排明确去处。可以由制作展示的人在导入最终内容后核对编号,也可以另设一个整合任务,但不能假定局部文件自然会拼成整体。

来源索引还应明确共同使用哪一版、由谁维护,其他任务怎样反馈变化。这不是简单增加一个“认真检查”的口号,而是把检查对象、材料关系和可交付状态讲清。若某个既有任务已经完整承担这些工作,就无需再次重复计入。

练习二:二十小时的计划,为什么仍然超载

两人各有十二小时。小叶安排给自己十六小时,同学四小时;有人说总共二十小时,小于二十四小时,所以没有问题。怎样判断?

**参考分析:**小叶个人超出四小时,同学剩余的时间不能自动填补。需要确认可转交的工作及能力条件,或调整方法、范围和安排。

如果转交四小时且不增加其他投入,两人需求变为十二和八,符合个人总量限制。但小叶仍无余量,先后关系和可用时段也尚未核对。资源总量、个人容量和日历安排,需要分别成立。

练习三:六十四个步骤,是不是一定管理成本很高

AI把一个任务内部拆成六十四个步骤,但小叶只需交代一次,并按八组完整成果核对。能否直接按“每个步骤额外交接四分钟”估计二百五十六分钟?

**参考分析:**不能。四分钟假设对应需要小叶分别交代和接收的任务,而不是任何内部操作。应按实际需要人工参与的次数和耗时计算。

同时,也不能因为内部步骤由AI执行,就认为管理投入一定为零。材料准备、必要判断、检查和整合仍可能需要人。应观察哪些工作真正由谁承担,再决定合适的任务粒度。

练习四:先有全部详细步骤,还是先安排探索

小叶尚不能判断现有照片是否支持八组年代比较。他让AI直接写出未来一周每半小时的任务安排。怎样改得更有用?

**参考分析:**先把材料可用性和比较方式作为需要查明的问题,安排有限范围的探查与一组样例,交回可行与不可行的依据。后续仍保留整批制作、整合和交付的范围与资源估计。

当样例取得新信息,再细化后面任务。详细时间表不是错误,问题在于细节是否有足够依据。若基础条件未知,精确到半小时可能只是把未知藏在整齐的格子里。

练习五:同样六人时,为什么需要七小时

说明确认、图片整理、合并复查各需要两人时,合并必须等前两项完成,仍由小叶一人负责。小叶立即开始说明确认,同学三小时后开始图片整理,两人此后都可连续工作。什么时候能够完成?

**参考分析:**说明确认在第2小时完成;图片整理从第3到第5小时;合并复查从第5到第7小时。总投入六人时,经过七小时。小叶中间的等待不是直接处理工时,却影响完成时点。

如果截止时间是开始后的第6小时,现安排无法满足。可以研究能否更早取得图片、调整可用人员或改变处理方法,不能只把三项工时重新相加,再宣布恰好够用。

练习六:任务完成九成,是否意味着快交付了

另设一份十项任务清单。九项小任务各预计十分钟,均已完成;最后一项整合预计四小时,尚未开始。可以怎样报告进度?

**参考分析:**按任务数量,确实完成九项,占百分之九十。按原预计投入,已完成部分为九十分钟,全部三百三十分钟,约占百分之二十七点三。但这个比例也只是基于原估计的投入权重,不是质量、价值或最终完成程度的唯一真值。

更有用的说明是:九项准备工作完成,整合尚未开始,当前预计还需要四小时,并列出整合所需输入是否齐备。若执行中已经发现新增工作,剩余时间还需要相应调整。这样才能支持下一步安排。

下一章《依赖关系与关键环节》将继续展开:怎样识别任务之间的先后联系,以及哪些变化真正影响整体完成时间。
