新窗口接手时,“我们上次聊到哪了”不是一个合格问题

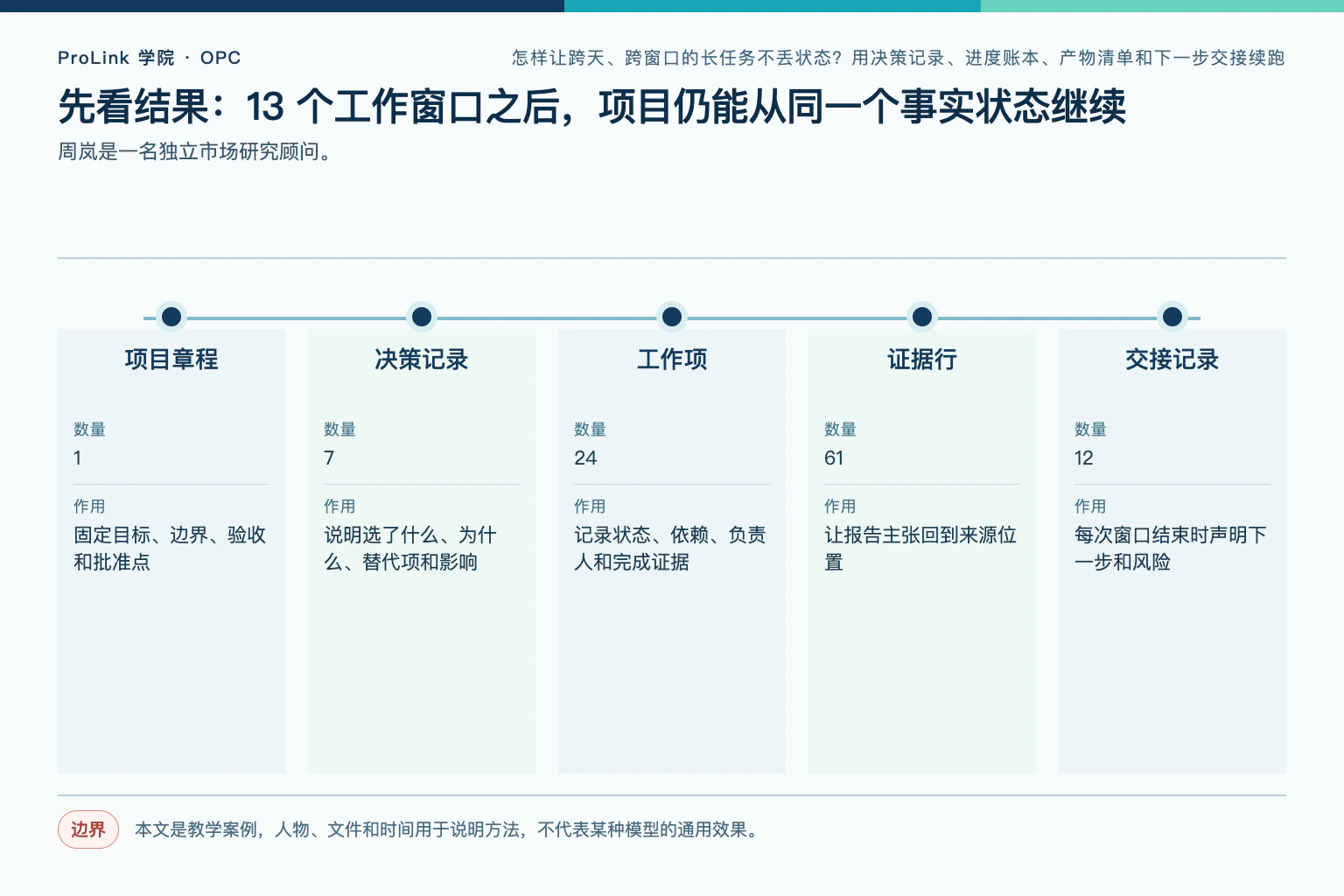

周岚是一名独立市场研究顾问。她接到一项 10 天任务:阅读 37 份客户和公开资料,建立 61 条证据记录,完成 8 张图表和一份 42 页进入策略报告。任务会跨设备、跨天进行,还要在第 6 天接收客户的新范围决定。

过去她主要依赖对话历史。新窗口打开后,她先让 AI 概括旧对话,再凭摘要继续。这样做看似省事,却让长任务反复出现三类问题:已经读过的资料被重新读取 11 次;旧窗口否决的分析口径又被采用 3 次;两个同名“最终稿”互相覆盖。

真正缺失的并不是更多历史文字,而是一份能回答“现在有效的决定是什么、哪项工作做到哪里、哪些产物可以继续用”的状态。周岚因此把对话改成执行界面,把外部状态包作为事实来源:

状态资产 数量 作用
项目章程 1 固定目标、边界、验收和批准点
决策记录 7 说明选了什么、为什么、替代项和影响
工作项 24 记录状态、依赖、负责人和完成证据
证据行 61 让报告主张回到来源位置
产物记录 18 管理草稿、图表、数据和批准版本
交接记录 12 每次窗口结束时声明下一步和风险
13 个工作窗口通过项目章程、决策记录、工作项、证据行、产物和交接记录共享同一事实状态
13 个工作窗口共享的是状态资产,不是完整聊天。章程固定边界,决定解释选择,工作项记录进度,证据与产物证明实际完成情况,交接只声明下一步和风险。

项目经历 13 个工作窗口和 12 次交接。第 8 个窗口故意不提供旧对话,只给状态包,新窗口在 4 分钟内确认当前阶段、未决问题和下一项动作;0 个已否决决定被恢复,未完成的 CHART-05 仍是 in_progress,等待政策复核的 W-14 仍是 已阻塞。本文是教学案例,人物、文件和时间用于说明方法,不代表某种模型的通用效果。

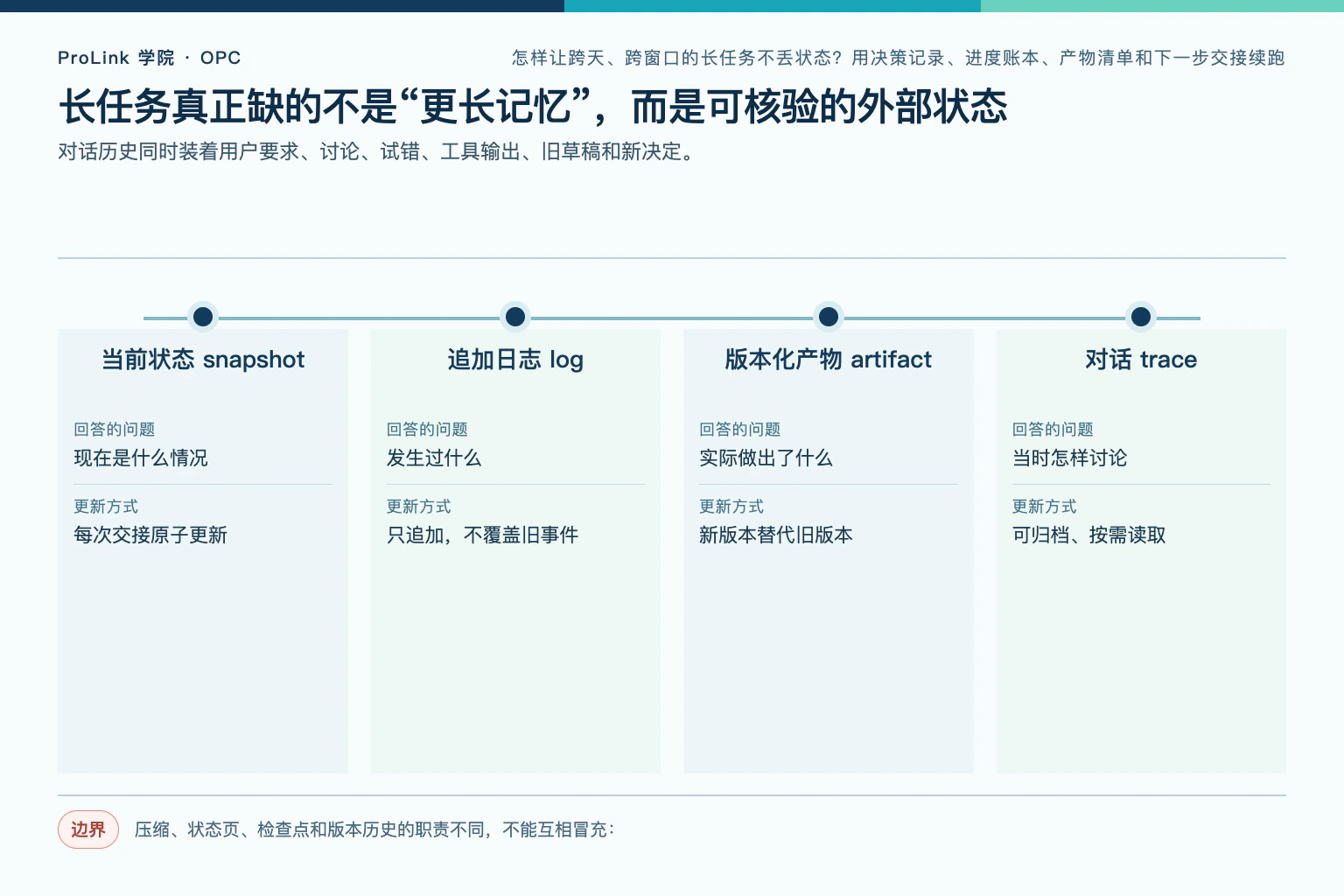

长任务真正缺的不是“更长记忆”,而是可核验的外部状态

对话历史同时装着用户要求、讨论、试错、工具输出、旧草稿和新决定。越长越难判断哪句话仍有效。摘要可以减少长度,却可能把一个后来才重要的限定条件压掉;新窗口即使读到全部历史,也要重新推断现在做到哪里。

周岚把信息分成四类:

类别 回答的问题 更新方式 不能替代什么
当前状态 快照 现在是什么情况 每次交接原子更新 不能解释全部历史原因
追加日志 日志 发生过什么 只追加,不覆盖旧事件 不能充当最新状态
版本化产物 实际做出了什么 新版本替代旧版本 不能靠描述代替文件
对话 追踪 当时怎样讨论 可归档、按需读取 不能作为唯一事实源
长任务真正缺的不是“更长记忆”,而是可核验的外部状态:当前状态 快照、追加日志 日志、版本化产物 产物、对话 追踪
长任务真正缺的不是“更长记忆”,而是可核验的外部状态。对话历史同时装着用户要求、讨论、试错、工具输出、旧草稿和新决定。 压缩、状态页、检查点和版本历史的职责不同,不能互相冒充:

外部状态不是让 AI 永久记住一切,而是让任何新会话能用少量高信号记录重建工作现场。聊天记录仍可用于追溯语气和探索过程,但状态判断必须回到受控资产。

压缩、状态页、检查点和版本历史的职责不同,不能互相冒充:

机制 保留什么 最适合 单独使用的缺口
对话 压缩 近期讨论的高层摘要 同一会话继续推理 可能丢精确 ID、失败输出和旧版本
当前状态 最新工作面与下一动作 新窗口快速恢复 不解释全部决定历史
结构化笔记 未决问题、发现和依赖 跨多个步骤积累高信号信息 若不验收会把猜测写成事实
检查点 某一时刻的文件与运行状态 中断恢复,判断干净、未保存或状态未知 不能说明为什么采用该方案
决策 / 进度日志 选择和状态转换历史 追责、影响分析和反复争议 读取全部日志成本高
版本历史 实际文件变化与可恢复版本 比较、回退、重建产物 不自动表达业务验收状态

周岚允许系统压缩对话,但压缩前先把新决定、未决阻碍、工作区状态和产物变更写入受控资产。压缩摘要中的“报告已完成大半”不会改变任何工作状态;只有账簿中的合法转换和验收证据才能改变当前状态。

反过来,状态包也不复制所有工具输出。一次 2,000 行解析日志只在产物事件中保存路径、摘要、退出状态和关键失败;需要诊断时再按需读取原日志。把原始输出全部塞进交接会重新制造上下文污染。

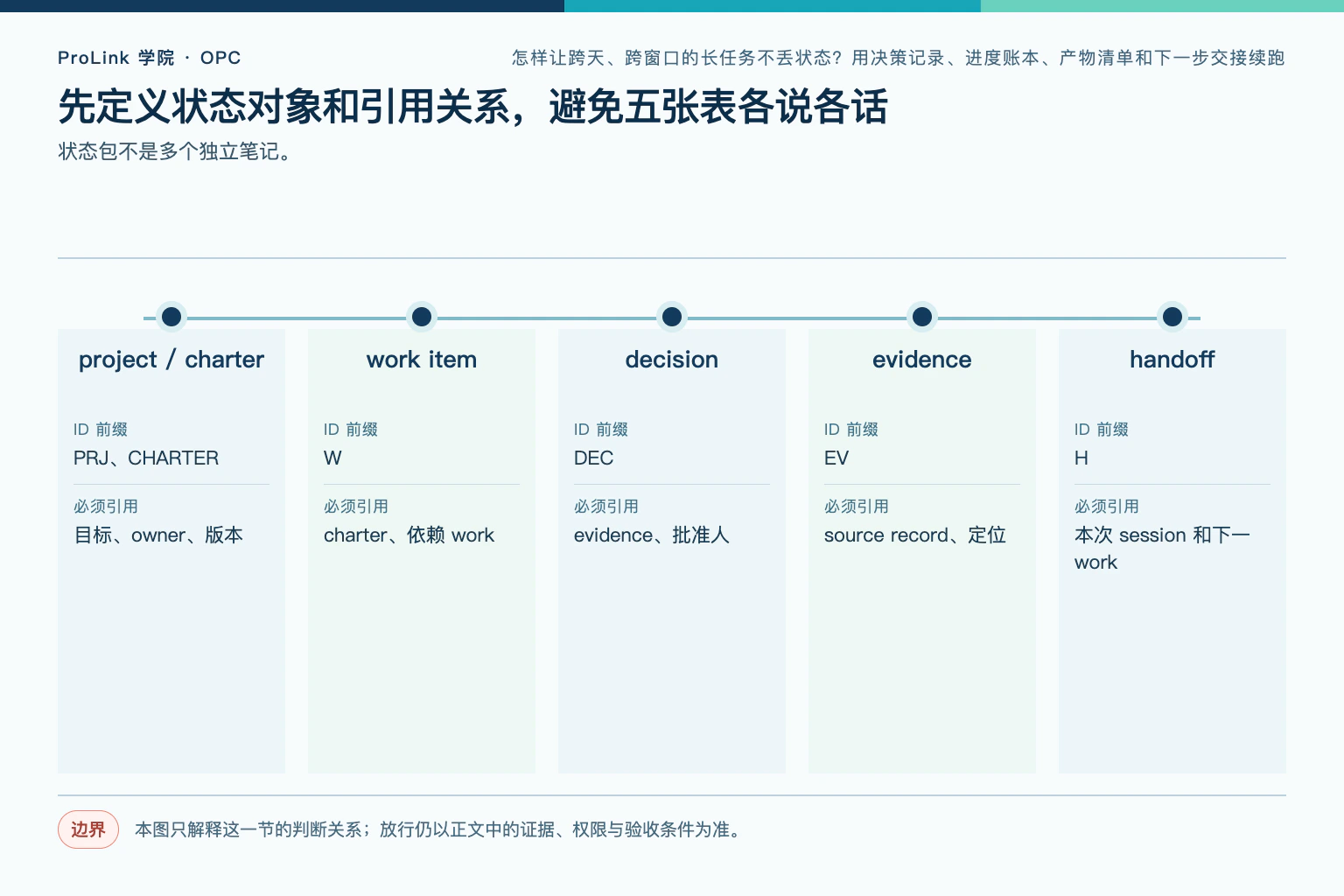

状态对象必须互相引用,不能各说各话

状态包不是多个独立笔记。项目确定总目标,工作项表示可执行增量,决策改变后续规则,证据支持有限主张,产物是实际文件,变更请求改变合同,会话与交接连接一次工作的前后。每个对象都有稳定编号,关系只通过编号建立,不用“上次那个表”指代。

对象 ID 前缀 必须引用 被谁引用
项目 / 章程 项目、章程 目标、负责人、版本 所有工作项和会话
工作项 W 章程、依赖 工作 进度、产物、交接
决策 决策 证据、批准人 工作、产物、变更请求
证据 EV 来源记录、定位 决策、正文、图表
产物 数据、图表、文本、报告 输入、生成事件 工作验收、交付包
变更请求 变更请求 原要求、影响对象 新 章程 与决定
检查点 变更计划 会话、工作区摘要 交接、恢复操作
交接 H 本次会话和下一工作项 下个会话的恢复接收
先定义状态对象和引用关系,避免五张表各说各话:项目 / 章程、工作项、决策、证据
先定义状态对象和引用关系,避免五张表各说各话。状态包不是多个独立笔记。 本图只解释这一节的判断关系;放行仍以正文中的证据、权限与验收条件为准。

关系还要声明方向。DEC-04 影响 CHART-05 表示决定改变时图表要复核,不表示图表可以修改决定;CHART-05 依赖于 DATA-02 表示数据新版本可能使图过期,不表示删除旧图就能删除源数据。把关系写成自然语言段落,下一窗口很难做影响分析。

周岚规定当前事实的优先级:已批准章程与决策高于交接描述;产物注册表和真实文件摘要高于“已生成”的聊天陈述;进度账本的最后合法转换高于手写当前状态;真实外部系统回执高于任何计划记录。两层冲突时必须报告不匹配,不允许模型挑更方便的一条。

开始前先写项目章程,防止每个窗口重新解释目标

项目章程只保存稳定合同,不记每天进度。周岚用一页说明:

字段 本例 变更权限
目标 给出三个市场的进入顺序与证据 客户批准
in_scope 需求、竞争、渠道、合规准备度 客户批准
out_of_scope 法律意见、未来收入预测 不得由 AI 扩展
交付物 42 页报告、8 图、证据表、执行摘要 负责人确认
接受 每个关键主张有来源;当前与历史资料分开 周岚验收
截止日期 2026-07-31 17:00 +08:00 客户批准
external_actions 只生成草稿,不替客户发送或发布 每次动作单独批准
stop_conditions 权限不明、来源冲突、范围改变未确认 周岚处理

章程版本是 章程 -1.0。第 6 天客户要求加入第四个市场时,不能在聊天里顺手接受;它先成为 CR-03,评估新增 9 份资料、2 张图和 1.5 天工期,再由客户选择替换原范围而非静默加量。

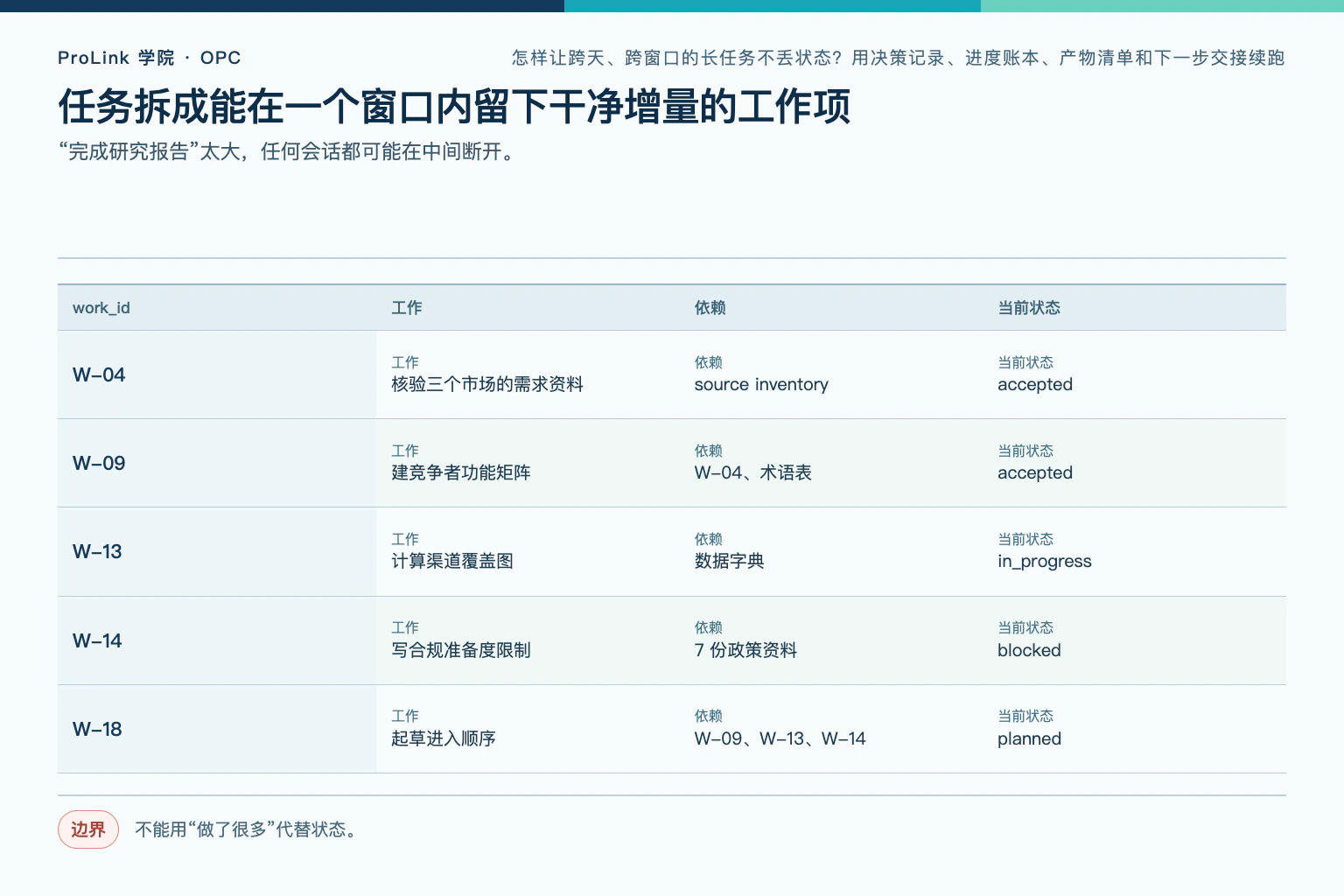

任务拆成能在一个窗口内留下干净增量的工作项

“完成研究报告”太大,任何会话都可能在中间断开。周岚把任务拆成 24 个 工作项,每项有唯一 ID、输入、输出、依赖、验收和预计窗口:

工作项编号 工作 依赖 完成证据 当前状态
W-04 核验三个市场的需求资料 来源清单 18 条证据通过复核 已接受
W-09 建竞争者功能矩阵 W-04、术语表 matrix-v2 + 12 个来源定位 已接受
W-13 计算渠道覆盖图 数据字典 图表脚本、输入摘要、复算表 进行中
W-14 写合规准备度限制 7 份政策资料 每条只说明准备度,不给法律意见 已阻塞
W-18 起草进入顺序 W-09、W-13、W-14 三方案与反证 计划中
任务拆成能在一个窗口内留下干净增量的工作项:W-04、W-09、W-13、W-14
任务拆成能在一个窗口内留下干净增量的工作项。“完成研究报告”太大,任何会话都可能在中间断开。 不能用“做了很多”代替状态。

每个窗口最多选择一个主要工作项,必要时完成一个很小的修复项。结束前要么把该项推进到有验证证据的状态,要么明确保留为“进行中”或“已阻塞”,并列出未完成部分;不能用“做了很多”代替状态。

W-13 不是“画渠道图”,而是一份小型任务合同:输入必须是 DATA-02 的已接受版本和 DEC-04 的渠道定义;处理先校验 126 行唯一记录,再按市场编号聚合;输出包括 CSV、可缩放矢量图形、复算表和图注;验收要求三个市场总和仍为 126、每个柱都能回到证据编号;若来源日期缺失或分母冲突则停止。

W-13 合同区 内容 交接作用
输入 DATA-02@2.1、DEC-04、市场术语表 新窗口不用猜输入版本
预检 126 行、record_id 唯一、日期完整 先验证再计算
输出 CHART-05.svg、chart-05-check.csv、caption.md “完成”有明确产物集合
接受 分组和总数复算、标签与单位一致 可由另一窗口独立验收
停止 总数不等、来源日期缺失、权限越界 不用临时假设补齐
权限 可重算草稿,不可替换已接受图 防止续跑扩大动作权限

她还控制粒度:若一项预计超过两个工作窗口,就拆分;若小到只有“打开文件”这种没有独立产物的动作,就并回上级。粒度不是越细越好,而是中断后能判断已完成边界,并能在一个窗口内留下可验证增量。

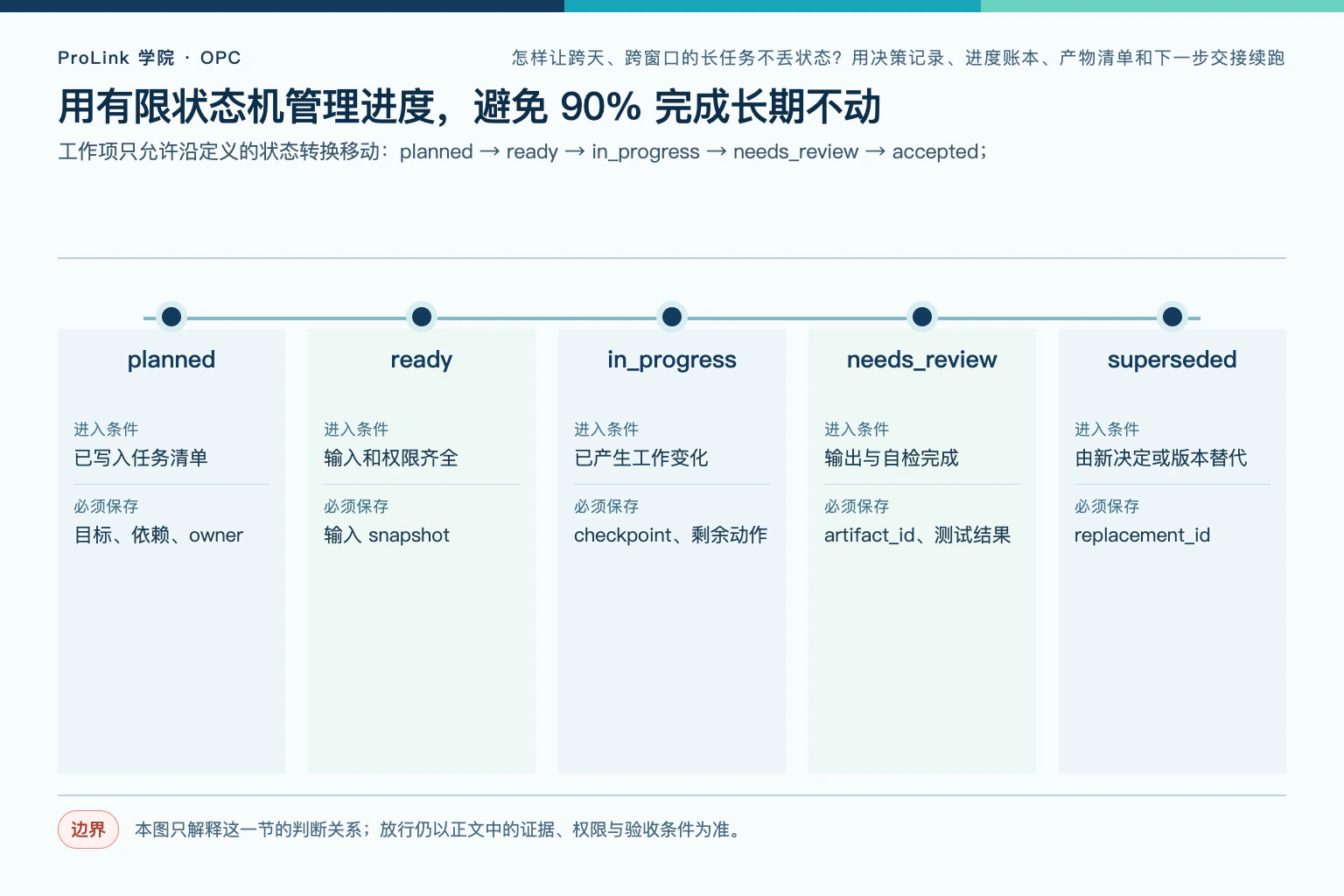

用有限状态机管理进度

工作项只允许沿定义的状态转换移动:计划中 → 就绪 → 进行中 → 待复核 → 已接受;资料或决定缺失时进入已阻塞;被新决定替代时进入已取代。“完成”不是一个自我判断词,已接受才表示完成证据已经通过指定验收者。

状态 进入条件 必须保存 退出条件
计划中 已写入任务清单 目标、依赖、负责人 依赖满足
就绪 输入和权限齐全 输入 快照 开始执行
进行中 已产生工作变化 检查点、剩余动作 验证或阻塞
待复核 输出与自检完成 产物编号、测试结果 人工批准或退回
已接受 验收者批准 接受时间、证据 新版本正式替代
已阻塞 无法安全继续 阻碍、需要谁决定 条件解除后回 就绪
已取代 由新决定或版本替代 replacement_id 只作历史追溯
工作项沿计划中、就绪、进行中、待复核和已接受等明确状态转换
“做了 90%”不能代替状态。进行中要留下检查点和剩余动作,待复核要有产物编号与测试结果,只有指定验收者批准后才能进入已接受。

状态转换也写入进度账本,而不是只覆盖当前状态。这样能知道 W-13 为什么从待复核退回进行中:图表总数对得上,但两个市场的分母口径不同。

决策记录只保存真正改变后续工作的选择

对话中的每个建议都记日志会制造噪声。只有会影响范围、口径、结构、工具、风险或验收的选择才建立 决策记录:

字段 DEC-04 示例
决策 渠道覆盖使用“有可验证合作记录的渠道数”,不用官网 标志 数
状态 已接受
决定时间 2026-07-25 14:20 +08:00
负责人 周岚
证据 EV-033、EV-041、客户确认 CR-02
替代方案 标志 数;自报合作伙伴总数
原因 标志 不证明当前合作,自报数不可复核
影响 W-13、CHART-05、报告第 4 章
重新评估条件 客户提供带日期的伙伴清单
决策记录包含决定、状态、决定时间、负责人、证据、替代方案和影响
决策记录只保存真正改变后续工作的选择。对话中的每个建议都记日志会制造噪声。 若出现新证据,不能删掉旧记录,而是建 DEC-07 取代 DEC-04,并列出受影响产物。

后续会话遇到旧方案时先查 DEC-04。若出现新证据,不能删掉旧记录,而是建 DEC-07 取代 DEC-04,并列出受影响产物。决策日志因此既能阻止反复争论,也能让修改传播到正确位置。

决定被接受时运行影响检查。DEC-04 列出 2 个工作项、1 份数据、2 张图和报告第 4 章;系统为尚未接受的对象更新依赖,把已经接受的对象标为待复核,不能直接覆盖。若影响为空、但决定类型是“指标定义”,发布门禁应失败,因为口径改变不可能完全没有下游影响。

影响状态 自动动作 人工动作
计划中 更新输入与验收版本 负责人确认范围仍合理
进行中 冻结当前检查点 判断继续、重做或拆分
待复核 撤回复核队列 用新决定重新验证
已接受 标记待复核,不改历史文件 批准新版本后取代
已交付 建交付影响通知草稿 本人决定是否外部通知

影响传播只改变状态和待办,不自动改正文或对外发送。自动修订会把一个决定扩散成大量未经复核的新事实;交接系统负责暴露影响,不替负责人做所有判断。

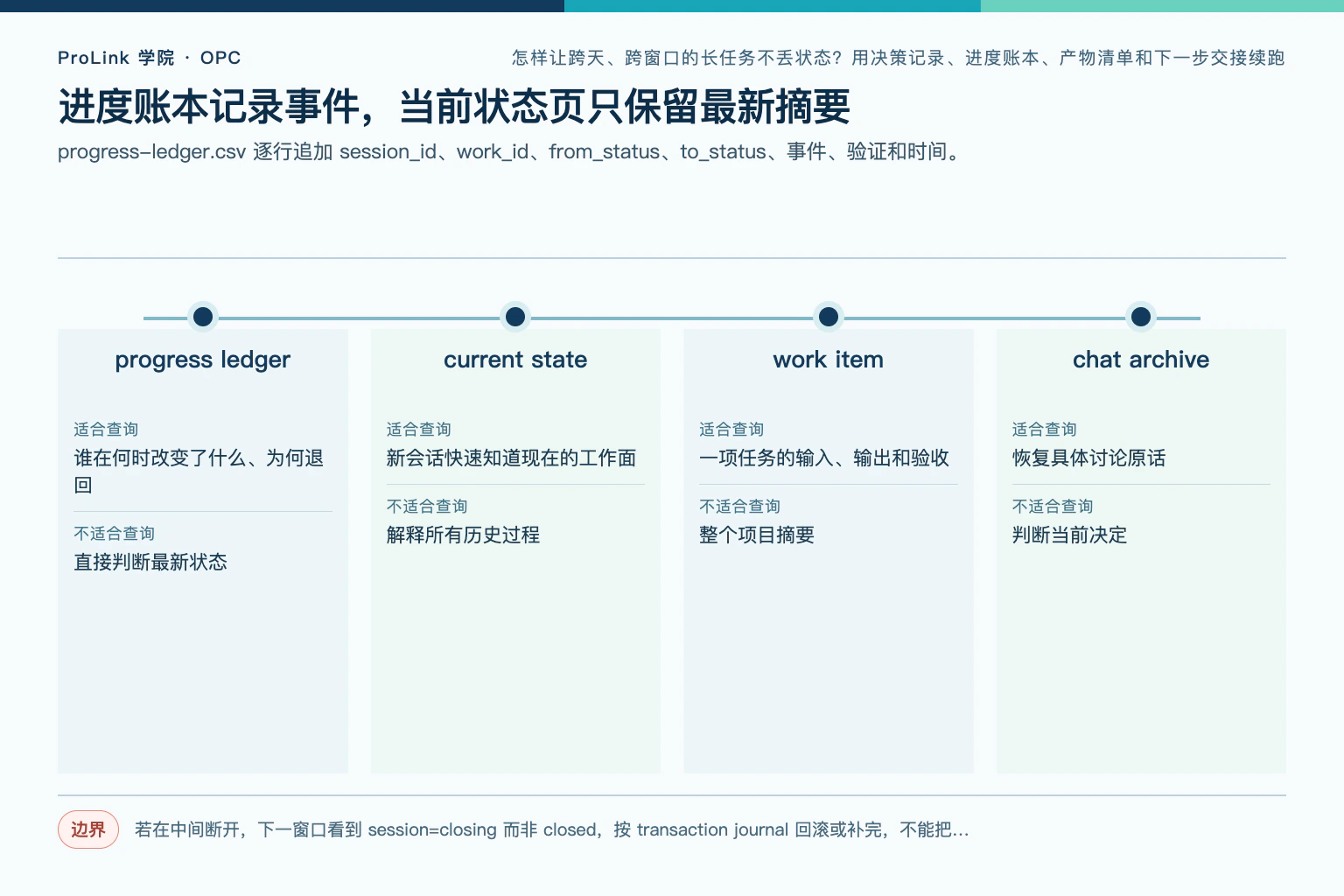

进度账本记录事件,当前状态页只保留最新摘要

进度账本逐行追加会话编号、工作项编号、原状态、新状态、事件、验证和时间。当前状态页则每次交接重写为一页,列当前阶段、已接受、进行中、已阻塞、未决决定和下一批准点。

记录 适合查询 不适合查询
进度账本 谁在何时改变了什么、为何退回 直接判断最新状态
当前状态 新会话快速知道现在的工作面 解释所有历史过程
工作项 一项任务的输入、输出和验收 整个项目摘要
聊天存档 恢复具体讨论原话 判断当前决定
进度账本记录事件,当前状态页只保留最新摘要:进度账本、当前状态、工作项、聊天存档
进度账本保留历史,当前状态页只呈现最新工作面。状态页若与账本最后一次合法转换不同,恢复预检必须停止并对账;不能让新窗口凭“读起来差不多”任选一个。

若当前状态写 W-13 为待复核,但账簿最后一条显示已退回进行中,预检返回“状态不匹配”,不允许新窗口自行选择。由负责人对账后再更新状态页;“读起来大致一致”不足以放行。

为了避免更新到一半,交接使用一个 会话关闭事务。它先写临时事件并校验引用,再更新 产物注册表 与 账簿,最后生成 当前状态 和 交接;全部成功后写 已关闭 标记。若在中间断开,下一窗口看到 会话=关闭 而非 已关闭,按 事务日志 回滚或补完,不能把半套状态当最新事实。

关闭 步骤 写入 校验
1. 冻结 CP-08 工作区摘要 文件数量和摘要可重现
2. 注册 新产物 / 证据 / 决策 编号唯一、引用存在
3. 过渡 进度账本事件 原状态等于当前状态
4. 推导 当前状态页 与账簿最后事件一致
5. 交接 H-08 下一动作指向就绪或进行中项
6. 关闭 SESSION-08=已关闭 前五步全部通过

当前状态是从受控记录派生的一页视图,不应成为独立编辑的第二套数据库。个人项目可以手工维护,但也要先改账簿和注册表,再同步摘要,顺序不能反过来。

产物清单要记录版本、来源、状态和替代关系

文件名 最终-v3 无法说明是否批准。artifact-register.csv 为数据表、图、正文、说明和交付包分别登记:

产物编号 文件 版本 状态 输入 / 来源 替代
DATA-02 channel-normalized.csv 2.1 已接受 SRC-08…21、DEC-04 DATA-02@2.0
CHART-05 channel-coverage.svg 1.3 进行中 DATA-02@2.1 CHART-05@1.2
TEXT-04 chapter-4.md 0.8 草稿 EV-033…47
REPORT-01 market-entry.pdf 0.3 待复核 TEXT-01…06、CHART-01…08 REPORT-01@0.2

每个版本保存内容摘要校验值、生成工具或编辑者、创建时间和验证结果。产物内容改变但版本未变会触发“摘要不匹配”;报告引用已取代的图表会触发“依赖已过期”。交接者不需要通读全部文件,也能看出哪一份可用。

产物注册分“存在、完整、已验证、已批准”四层。文件出现在目录只能证明存在;CSV 能打开不证明行数和口径完整;验证通过也不代表客户批准。CHART-05@1.3 已生成且复算市场 A 通过,但市场 B 分母未核,因此状态仍是进行中,不能因截图看起来完整就进入报告。

产物门 证据 未通过时
存在 路径、大小、摘要 缺失,不继续依赖
完成 声明的文件集合和字段齐全 不完整,列缺失项
已验证 可重放检查与结果 失败,保留失败日志
已批准 指定复核人、时间和版本 待复核,不可交付
已链接 下游引用完全指向该版本 孤立产物或依赖已过期

版本恢复也实际演练。她从 REPORT-01@0.3 建一个临时副本,故意把 CHART-05 指针改回 1.1,再运行 依赖检查;系统找到 2 处旧图引用并拒绝导出。恢复 注册表 指针和正文引用后重新导出,证明回退不是“历史文件还在”,而是知道怎样重建一致交付包。

证据表把“已经研究过”变成可复核输入

61 条证据不是收藏链接,而是 主张、原文、来源位置、内容日期、访问范围、支持或反对方向、适用边界和 复核人。报告只能引用 已接受证据;网页摘要、搜索片段或模型转述不能直接升级为证据。

证据编号 支持的有限主张 来源定位 状态 边界
EV-033 市场 A 有 6 家可核验渠道伙伴 SRC-11 第 14 页 + 伙伴页 已接受 只统计 2026-06 前可验证合作
EV-041 市场 B 官网列 18 个 标志 SRC-16 第 8 页 已接受 不能证明仍在合作
EV-052 某政策于 2026-05 生效 政府公告第 4 条 待复核 不提供法律解释
EV-057 市场 C 客户愿付价更高 两份访谈 已拒绝 样本不足,不能外推市场

交接记录只写“W-14 被 EV-052 阻塞”还不够;还要说明需要哪类复核、谁能解除、截至何时。证据状态变化会沿影响关系把相关文字和图标记为待复核。

每个窗口开始时先做恢复预检,不要立刻继续写

新窗口按固定顺序读取:项目章程 → 当前状态 → 最新交接 → 工作项 → 相关决策 → 产物注册表 → 必需证据。它不会先读全部聊天,也不扫描整个目录。

预检问题 通过条件 失败动作
目标是否仍是 章程 -1.0 版本和摘要匹配 停止,确认是否有变更请求
当前工作项是否唯一 只有一个进行中的主项 负责人裁决冲突
依赖产物是否可用 已接受且摘要一致 回到依赖项
阻碍是否已解除 有决定或新证据 不自行假设
上一交接的下一步是否仍有效 未被新事件替代 更新交接
工作区是否干净 无未登记文件或状态变化 先清点检查点

预检输出 恢复接收:读了哪些版本、当前工作项、允许动作、禁止动作和第一项验证。用户或本人确认回执后才执行高风险步骤;对纯草稿工作可按章程预授权继续。

可复制模板
resume_id: R-09
handoff: H-08 / lint=18-of-18
charter: 1.1 / digest matched
current_work: W-13 in_progress
inputs: DATA-02@2.1 accepted; DEC-04 accepted
blockers_not_for_this_action: W-14 waits for EV-052 review
first_check: DATA-02 rows=126, record_id unique, source_date complete
allowed: recompute market B and write CHART-05@1.3 draft
forbidden: change channel definition; edit accepted CHART-05@1.2; publish
stop_if: total!=126, input digest mismatch, or new CR exists

回执必须由新窗口根据状态包生成,不能由旧窗口把答案预先写好再照抄。周岚核对其中 8 个事实:项目版、当前项、输入版、决定、阻塞、首检、允许动作和停止条件。任一关键事实错就不开始;恢复速度不能用牺牲准确性换取。

预检还做“反向引用”检查:H-08 说 W-13 使用 DATA-02@2.1,产物注册表 也必须列 W-13 为消费者。单向引用容易在数据更新时漏掉下游;双向关系不一致时先修 注册表,再开展新计算。

每个窗口结束时留下“干净增量”,而不是一段叙述性总结

窗口结束前依次做六件事:停止扩范围;验证本次产物;登记新文件或版本;追加进度和决策;更新当前状态;写下一交接。若验证不通过,保留失败结果和可恢复检查点,不把状态改成待复核。

交接字段 必须具体到
完成 工作项编号、产物编号、验证命令或检查结果
已变更决定 决定编号与影响范围
当前工作 已完成到哪一行、哪一图或哪一证据
阻碍项 缺什么、由谁解决、临时绕行是否禁止
未收口状态 未登记文件、未提交改动、运行中任务
下一动作 第一动作、输入、预期输出和停止条件
禁止动作 已否决路线、不能覆盖的版本、无权动作

“继续完善报告”不是下一步。“打开 W-13,使用 DATA-02@2.1 重新计算市场 B 分母;若总数不等于 126,停止并检查 SRC-16,不改 CHART-05@1.2”才可执行。

窗口结束时还要区分“交接文字已写”和“交接事务已关闭”。H-08 写完后,周岚从一个只读视角重新打开产物注册表、账簿和交接,按下一动作实际定位输入;若需要依赖作者脑中信息才能找到文件,交接退回补写。这个一分钟试运行经常能发现路径、版本或负责人漏项。

她不在结束前临时开启第二个大任务。如果 W-13 提前完成,剩余时间只做验收、登记或一个能够独立关闭的小修复;在上下文即将结束时启动 W-18,会留下更多 脏状态,表面提高利用率,实际把恢复成本转给下一窗口。

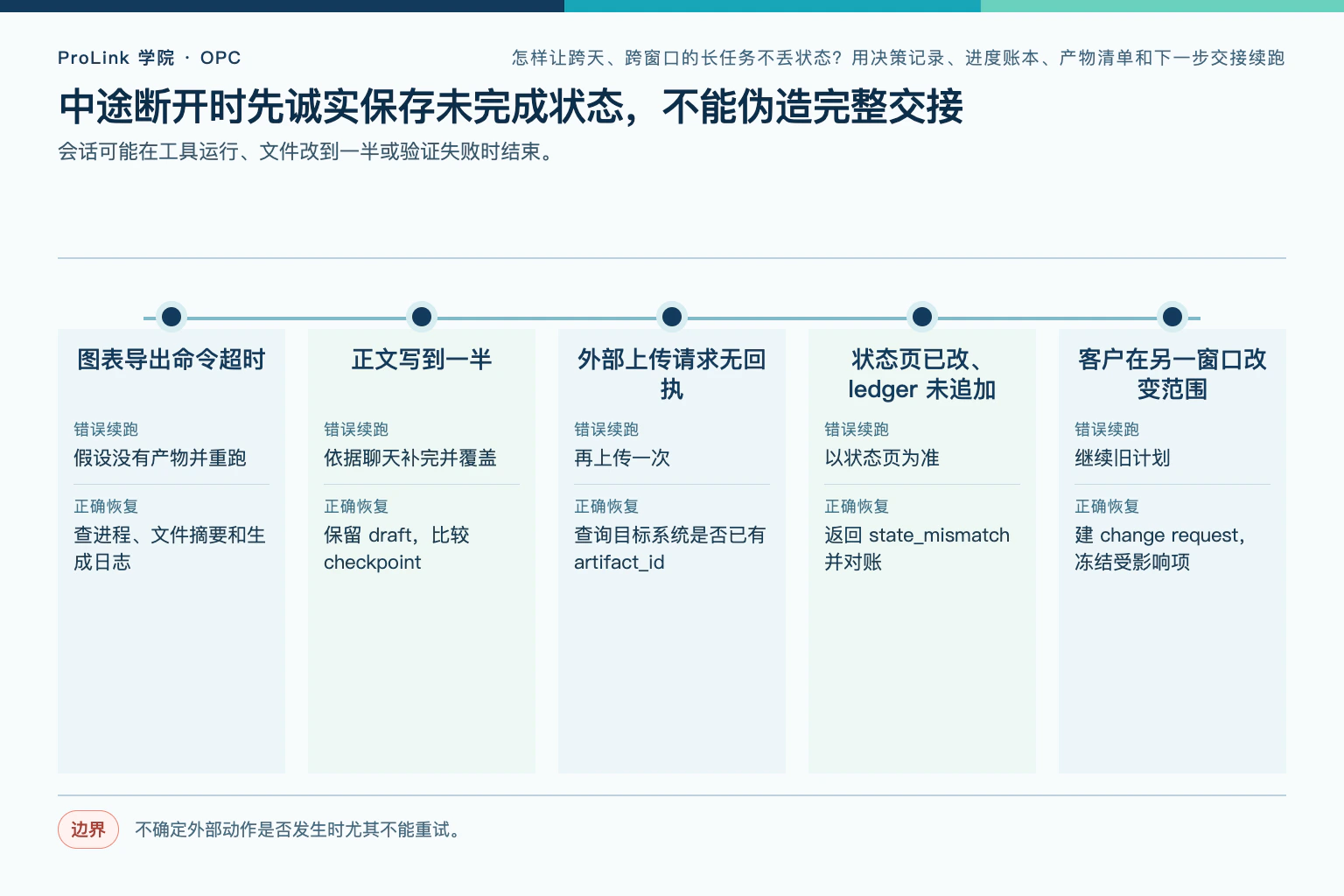

中途断开时诚实保存未完成状态

会话可能在工具运行、文件改到一半或验证失败时结束。周岚使用检查点标记安全、存在未保存修改或状态未知:安全状态可由下一窗口直接继续;存在未保存修改时列出变化和恢复步骤;状态未知表示无法确认最后动作是否完成,必须先检查外部状态。

中断场景 错误续跑 正确恢复
图表导出命令超时 假设没有产物并重跑 查进程、文件摘要和生成日志
正文写到一半 依据聊天补完并覆盖 保留草稿,比较检查点
外部上传请求无回执 再上传一次 查询目标系统是否已有产物编号
状态页已改、账簿未追加 以状态页为准 返回“状态不匹配”并对账
客户在另一窗口改变范围 继续旧计划 建 变更请求,冻结受影响项
中途断开时先诚实保存未完成状态,不能伪造完整交接:图表导出命令超时、正文写到一半、外部上传请求无回执、状态页已改、账簿 未追加
中途断开时先诚实保存未完成状态,不能伪造完整交接。会话可能在工具运行、文件改到一半或验证失败时结束。 不确定外部动作是否发生时尤其不能重试。

不确定外部动作是否发生时尤其不能重试。先读真实系统结果;若无法读,就转人工确认。长任务的连续性不是“永远不停”,而是在不确定时停在可恢复边界。

范围变化先做影响分析,再更新所有状态资产

CR-03 要加入第四市场。周岚用影响表检查章程、任务、证据、产物、工期和费用:

影响对象 变化 处置
章程 in_scope 增一市场 客户批准 1.1 版
工作项 新增 5 项,3 项范围改变 重估依赖和窗口
证据 需 9 份新资料 权限和日期先审
图表 新增 2 张,4 张需重算 旧图保持已接受但标记待复核
报告 预计增加 7 页 调整验收和目录
截止日期 增 1.5 天 客户选择延期或替换原范围
范围变化先做影响分析,再更新所有状态资产:章程、工作项、证据、图表
范围变化先做影响分析,再更新所有状态资产。CR-03 要加入第四市场。 本图只解释这一节的判断关系;放行仍以正文中的证据、权限与验收条件为准。

客户最终选择不增加页数,而是用第四市场替换原来的市场 C。章程 -1.1、DEC-06 和受影响关系同时更新;市场 C 的已完成证据进入 归档,但不删除。若只改章程标题,下一会话仍可能继续旧任务清单。

交接包先过一致性检查,再交给下一窗口

结构化字段不自动保证正确。周岚为 交接 写 18 条静态和状态检查,覆盖引用、版本、状态、下一动作、权限、时间和工作区。检查器不判断研究结论是否合理,只拦截能机械发现的断链。

检查 通过条件 失败例
引用编号存在 所有编号能在注册表找到 CHART-05@1.4,但只有 1.3
当前工作唯一 最多一个主要进行中项 W-13 与 W-18 同时宣称当前
状态符合账簿 摘要等于最后合法事件 账簿已退回,摘要仍写待复核
下一动作可执行 输入存在、依赖满足、权限允许 下一步依赖已阻塞的 W-14
已接受有证明 已接受必须有复核人和验证 只有“看起来没问题”
没有过期依赖 下游不用已取代输入 报告仍引用旧图
未收口状态已声明 文件摘要与检查点一致 有未登记草稿却写工作区干净
有停止条件 高风险动作有停止条件 外部上传没有状态未知处理

H-08 首轮 代码检查/格式化 通过 15/18。失败三项:next_action 没写预期总数 126;W-14 阻碍项 缺 负责人;CHART-05@1.3 的 摘要 尚未登记。补齐后 18/18,但这仍只是“结构可交接”,不是内容已完成。下一窗口的恢复预检和实际动作继续承担语义验证。

她还做时间陈旧检查:交接 超过 24 小时且期间有新 决策、变更请求 或外部回执时标 过时,必须重建;没有事件的周末不因自然时间自动失效。陈旧依据是状态变化,不只是文件日期。

用关闭历史对话的恢复演练验证交接包

第 7 个窗口结束后,周岚把聊天历史对测试窗口隐藏,只提供状态包和实际工作区。她提出 15 个恢复问题:目标、范围、当前工作、已接受 产物、已阻塞 原因、最新决定、下一动作、禁止动作和验证办法。

恢复维度 题数 必须回答到
目标与范围 2 章程 -1.1,市场 C 已被 D 替换
当前进度 3 W-13 状态、已完成市场 A、市场 B 待复算
产物与版本 3 DATA-02@2.1 已接受、CHART-05@1.3 草稿、旧 1.2 不覆盖
决策与证据 2 DEC-04 定义、EV-052 阻塞 W-14
下一动作 2 第一检查与预期总数 126
权限与禁止 2 不发布、不自行解释政策
工作区完整性 1 CP-08-safe、脏数据/未保存=错误
合计 15 任一硬门错误都不算整体恢复通过

首轮答对 12/15。三项失败分别是:交接 写“图表待检查”,没有指出 CHART-05@1.3;DEC-04 没写影响第 4 章;当前状态 没标出 CR-03 正在等待客户。修正字段结构和记录后重新创建全新窗口,15/15 能从资产定位答案。

恢复成功不只看口头回答。新窗口还执行一个受控动作:检查 DATA-02@2.1 的 126 行、重算两个分组总数、更新 CHART-05 草稿,但不把它标 已接受。输出摘要与原计划一致,已否决的 标志 计数法没有回流,说明交接既传递事实也传递边界。

她再做一个破坏性较低的负向测试:把 交接 中 DATA-02 版本故意改成不存在的 2.2,预期系统返回 referenced_id_missing;把 脏数据/未保存=错误 保持不变但在工作区加入未登记 CSV,预期返回 workspace_mismatch。两个错误都在执行计算前被拦截。恢复演练既要证明正确状态能续跑,也要证明错误状态不会静默继续。

评分记录区分 检索 和 操作:能说出下一步但选错输入版本,检索 部分失败;说对全部事实却把草稿标 已接受,操作 硬门失败。15/15 只代表状态理解,受控动作通过才代表可继续工作。

合格交接要让下一窗口直接完成第一个动作

可复制模板
handoff_id: H-08
project: market-entry / CHARTER-1.1
session_ended_at: 2026-07-27T18:10:00+08:00

accepted:
  DATA-02@2.1 sha256:91a...e20; rows=126; validation=passed
in_progress:
  W-13 / CHART-05@1.3; market A complete, market B denominator pending
blocked:
  W-14 by EV-052 needs policy-date review from owner
latest_decisions:
  DEC-04 channel definition; DEC-06 market C replaced by market D
next_action:
  recompute market B from DATA-02@2.1; expect group total=126
stop_if:
  total!=126 or SRC-16 date cannot be verified
do_not_do:
  do not use website logo count; do not edit accepted CHART-05@1.2
workspace:
  dirty=false; last_checkpoint=CP-08-safe

交接不复制全部历史,也不写鼓励性话语。它只携带恢复当前任务所需的高信号状态,并通过 ID 指向完整记录。下一窗口若要理解 DEC-04 的备选方案再按需读取,不把所有决定全文永久塞进上下文。

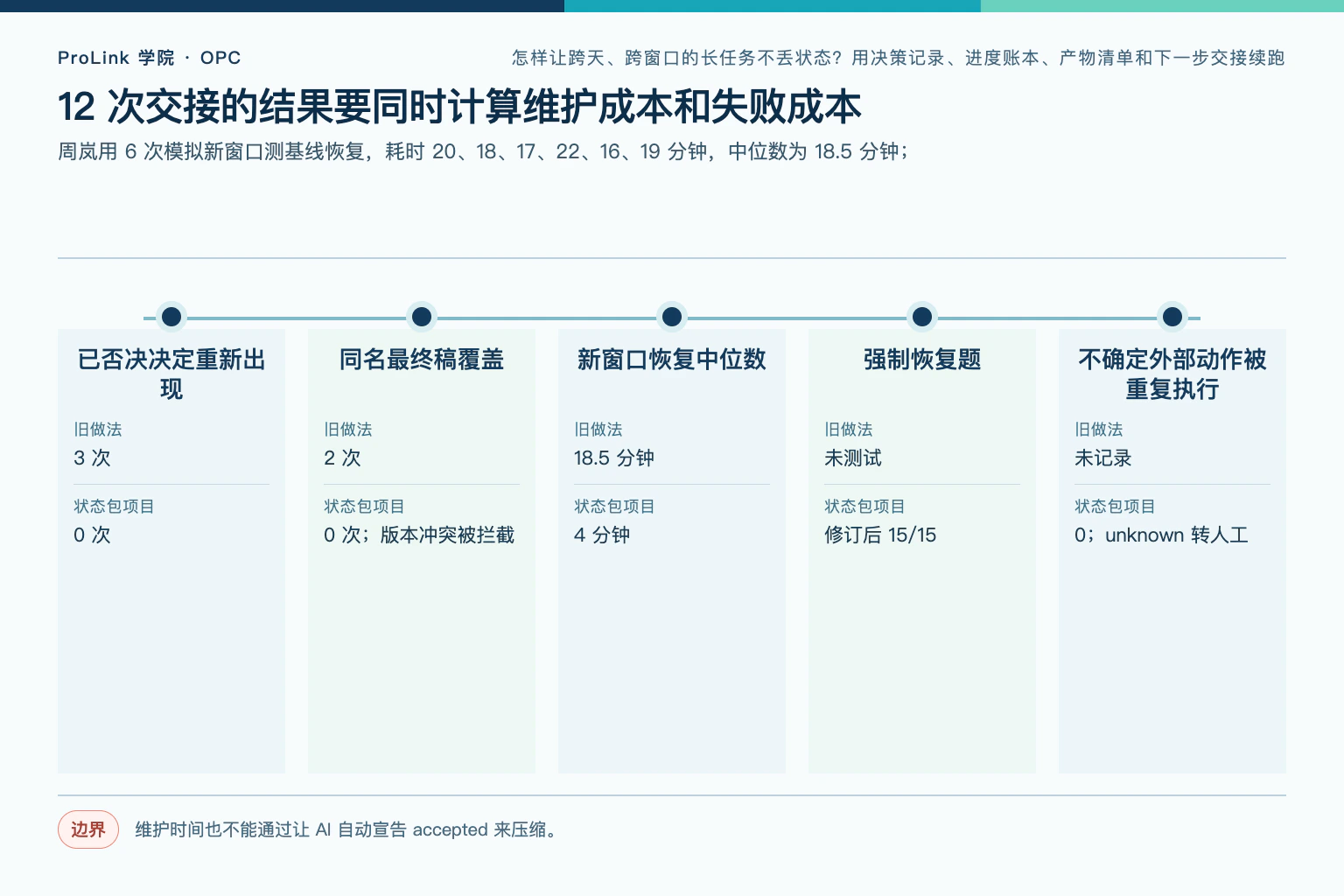

12 次交接的结果要同时计算维护成本和失败成本

周岚用 6 次模拟新窗口测基线恢复,耗时 20、18、17、22、16、19 分钟,中位数为 18.5 分钟;使用状态包后的 6 次为 4、3、5、4、4、6 分钟,中位数 4 分钟。每次恢复节省约 14.5 分钟,但这是同一教学项目的模拟结果,不是模型能力 基准。

初次建立章程、字段结构、清单和恢复题用了 2.5 小时;首次窗口之后的 12 次恢复毛节省 12×14.5=174 分钟。12 次窗口结束交接的维护中位数为 6 分钟,共约 72 分钟,净节省 102 分钟。第一项项目仍未回收 150 分钟初始投入,差 48 分钟;按每个循环净节省 14.5-6=8.5 分钟,静态回收约需 150÷8.5=17.6 次交接。

质量指标 旧做法 状态包项目
已否决决定重新出现 3 次 0 次
同名最终稿覆盖 2 次 0 次;版本冲突被拦截
新窗口恢复中位数 18.5 分钟 4 分钟
强制恢复题 未测试 修订后 15/15
不确定外部动作被重复执行 未记录 0;状态未知 转人工
12 次交接的结果要同时计算维护成本和失败成本:已否决决定重新出现、同名最终稿覆盖、新窗口恢复中位数、强制恢复题
12 次交接的结果要同时计算维护成本和失败成本。周岚用 6 次模拟新窗口测基线恢复,耗时 20、18、17、22、16、19 分钟,中位数为 18.5 分钟; 维护时间也不能通过让 AI 自动宣告 已接受 来压缩。

状态包不一定适合两小时能做完的任务。若预计只有一个窗口,完整交接结构的维护成本可能过高;至少保留目标、当前文件和下一动作即可。项目越长、产物越多、决定越易反复、外部动作风险越高,结构化交接越值得。

她不只统计恢复时间,还看状态包本身是否腐化:

月度指标 目标 触发动作
交接检查 首次通过率 不低于 90% 简化字段或补自动派生
state_mismatch 0 检查 关闭事务 顺序
陈旧依赖 进入交付 0 收紧 产物 发布门
平均交接维护 不超过 8 分钟 删除重复字段,不降低硬门
新窗口首个正确动作 100% 增加恢复题或更具体 next_action
30 天未读状态字段 标 复核 判断是否无用或缺少入口

若连续三个项目都只有 4 次以内交接、恢复中位数本来低于 6 分钟,她会退回最小五件套;如果出现外部发送、多个并行产物或两位以上协作者,则保留完整 账簿 和 检查点。交接方案按任务风险升级,不以目录文件越多越专业。

维护时间也不能通过让 AI 自动宣告 已接受 来压缩。自动化适合校验 ID、摘要、状态转换和依赖;研究结论、范围变化和外部动作仍由指定 负责人 批准。把人工判断删掉会让报表变快,却破坏状态可信度。

可以直接复制的长任务状态目录

可复制模板
project/
  charter.md                 # 目标、边界、验收、批准点
  current-state.md           # 一页最新状态
  work-items.csv             # 状态、依赖、完成证据
  decision-log.md            # 追加的决定与影响
  progress-ledger.csv        # 状态转换事件
  evidence.csv               # 主张、来源、边界和审核
  artifact-register.csv      # 文件版本、摘要、替代关系
  change-requests/           # 范围和要求变化
  checkpoints/               # safe / dirty / unknown
  handoffs/                  # 每个窗口的交接
  recovery-tests.md          # 新窗口恢复问题

如果只做最小版,先建 章程、当前状态、决策日志、产物注册表 和 最新交接 五项。每次开始先预检,每次结束只承诺已验证的增量。对话可以结束、压缩或丢失;只要状态资产完整、产物可恢复、下一动作可验证,长任务就不必靠模型“记得上次聊了什么”继续。
