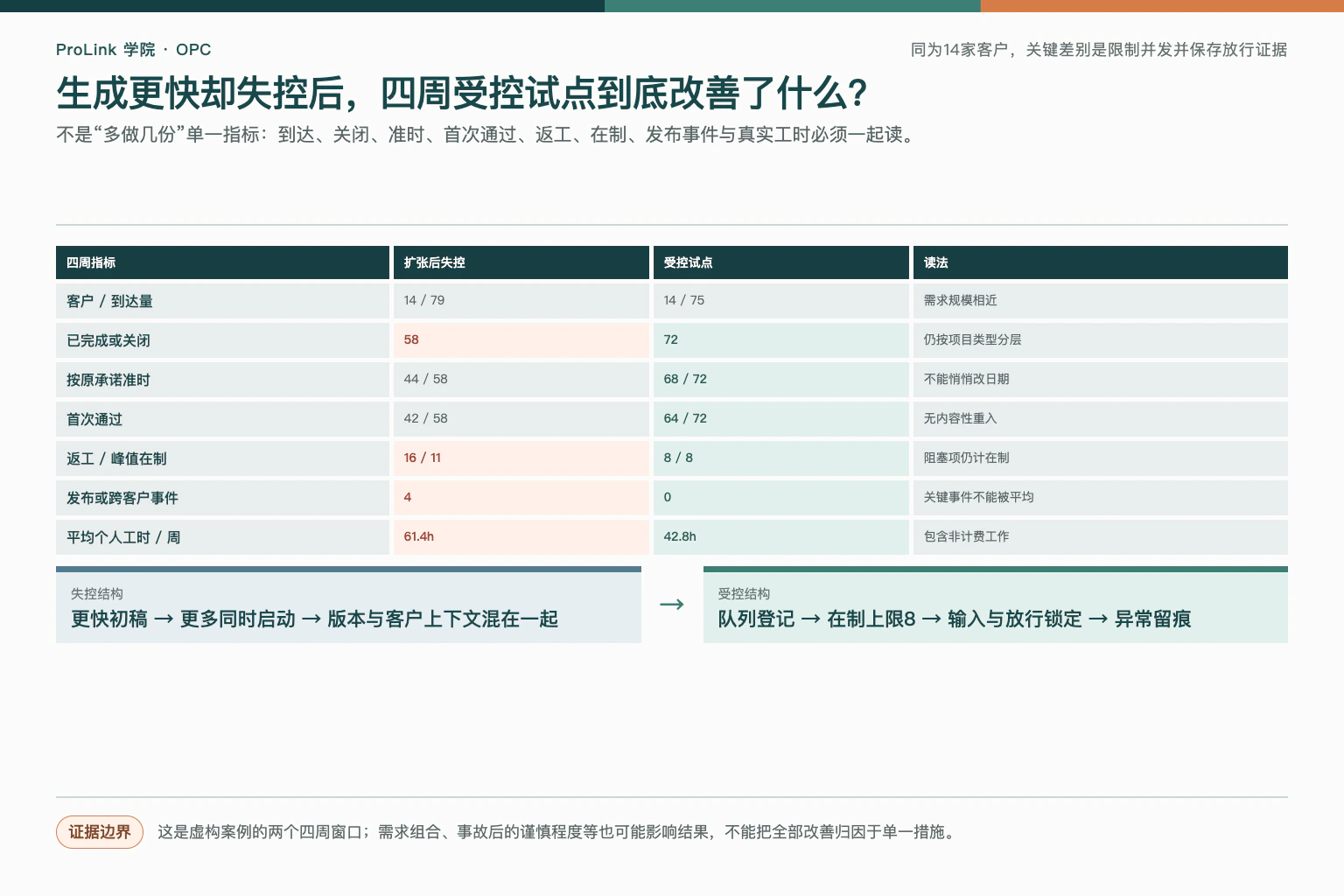

先看结果:从6家增至14家后,生成速度变快了,58项交付却出现16项返工和一次跨客户内容误发
独立市场研究顾问周临为小型B2B公司提供每周决策简报。她用AI整理已批准来源、生成初稿和检查表格,客户从6家增长到14家后,仍把任务记在邮箱、聊天置顶和自己的记忆里。AI让一份初稿从95分钟降到38分钟,却让她更早同时启动更多客户:四周收到56份固定简报和23项临时请求,共79项;只完成58项,周五同时打开过11项工作,16项被客户或她自己退回重做。
最严重的一次发生在周五 16:42。周临把客户 H 的内部复核稿当作最终稿发送,正文还残留客户 G 的组织名称与一条没有充分证据的比较结论。17 分钟后由客户 H 发现。问题不是模型“突然失控”,而是客户文件混在同一工作区、草稿与最终靠文件名猜、发送不经过独立放行门,而且 4 个加急任务同时挤入周五。
她暂停新增客户四周,将邮箱请求转成队列,限制已开始项目不超过8项,把合同外请求拆成变更项,给每个放行保存输入、证据、批准、收件人与文件指纹。相同14家客户的下一轮有75项进入系统,72项按决策关闭:68项准时、64项一次通过、8项返工,发送错误和跨客户污染均为0。
| 四周窗口 | 扩张后失控期 | 受控试点 |
|---|---|---|
| 客户 | 14 | 14 |
| 到达量 | 79 | 75 |
| 已完成/已关闭 | 58 | 72 |
| 按承诺时间完成 | 44/58 | 68/72 |
| 首次通过 | 42/58 | 64/72 |
| 返工 | 16 | 8 |
| 峰值在制品 | 11 | 8 |
| 发布/跨客户事件 | 4 | 0 |
| 平均个人工时/周 | 61.4小时 | 42.8小时 |
这些人物、客户、合同、工时和结果均为虚构教学案例。四周前后对比不能证明单一措施造成改善,也不构成项目管理、安全、法律或财务保证;真实的保密、事故通知和合同责任应按地区、资料性质与协议请专业人士判断。
本文处理的是并发运营,不再重讲怎样把一次服务产品化:先定义什么才是一个可管理的任务单位

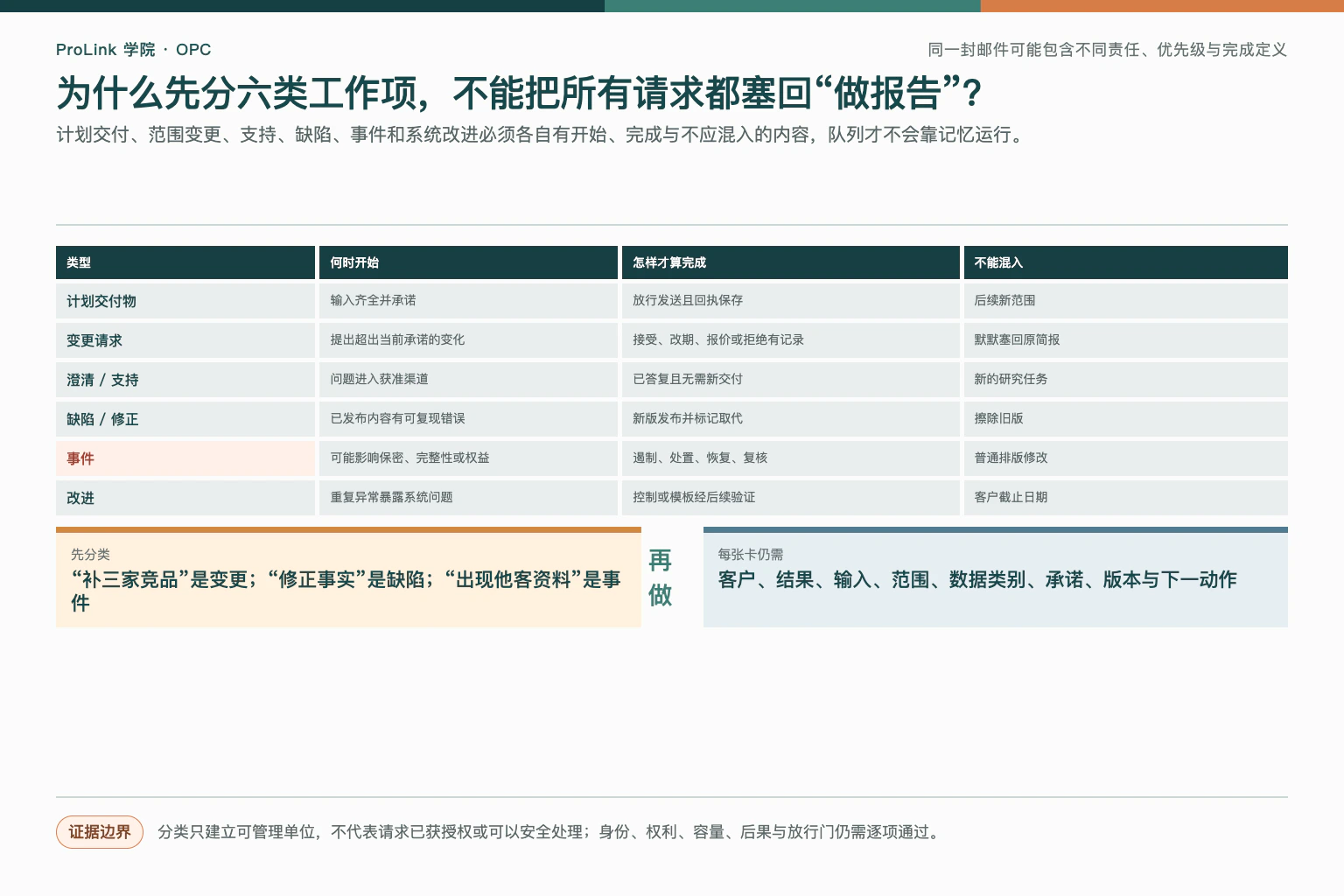

O37解决的是如何从一次成功交付提取输入、过程、质量保证和支持,形成可重复服务;本篇假设服务定义已经存在,专门处理多个客户在同一时间争夺一个人的注意力。若队列里一张卡代表“客户H”,它永远不会结束;若一张卡代表“找三个数据”,周临会被微任务淹没。工作项要对应一个客户可识别的结果或一次需要决策的变更。
| 项目类型 | 开始 | 完成 | 不应混入 |
|---|---|---|---|
| 计划交付物 | 输入齐全并承诺本周简报 | 放行已发送且回执保存 | 后续新范围 |
| 变更请求 | 客户提出超出当前承诺的变化 | 接受、改期、报价或拒绝有记录 | 默默塞回原简报 |
| 澄清/支持 | 一个可回答的问题进入支持渠道 | 已答复并验证无需新交付 | 新研究任务 |
| 缺陷/修正 | 已发布内容存在可复现错误 | 新版发布并标记取代 | 擦除旧版 |
| 事件 | 可能影响保密、完整性或客户权益 | 遏制、处置、恢复与复核完成 | 普通排版修改 |
| 改进 | 来自重复异常的系统改进 | 策略/模板/控制已验证 | 客户截止日期 |
“把标题改短”可能是当前允许的一轮反馈;“补做竞争对手价格研究”是变更请求;把客户G资料出现在H文件里是事件。三者都从一封邮件到来,但责任、优先级、证据和完成定义完全不同。先分类再做,才能避免声音最大的客户改变所有队列规则。

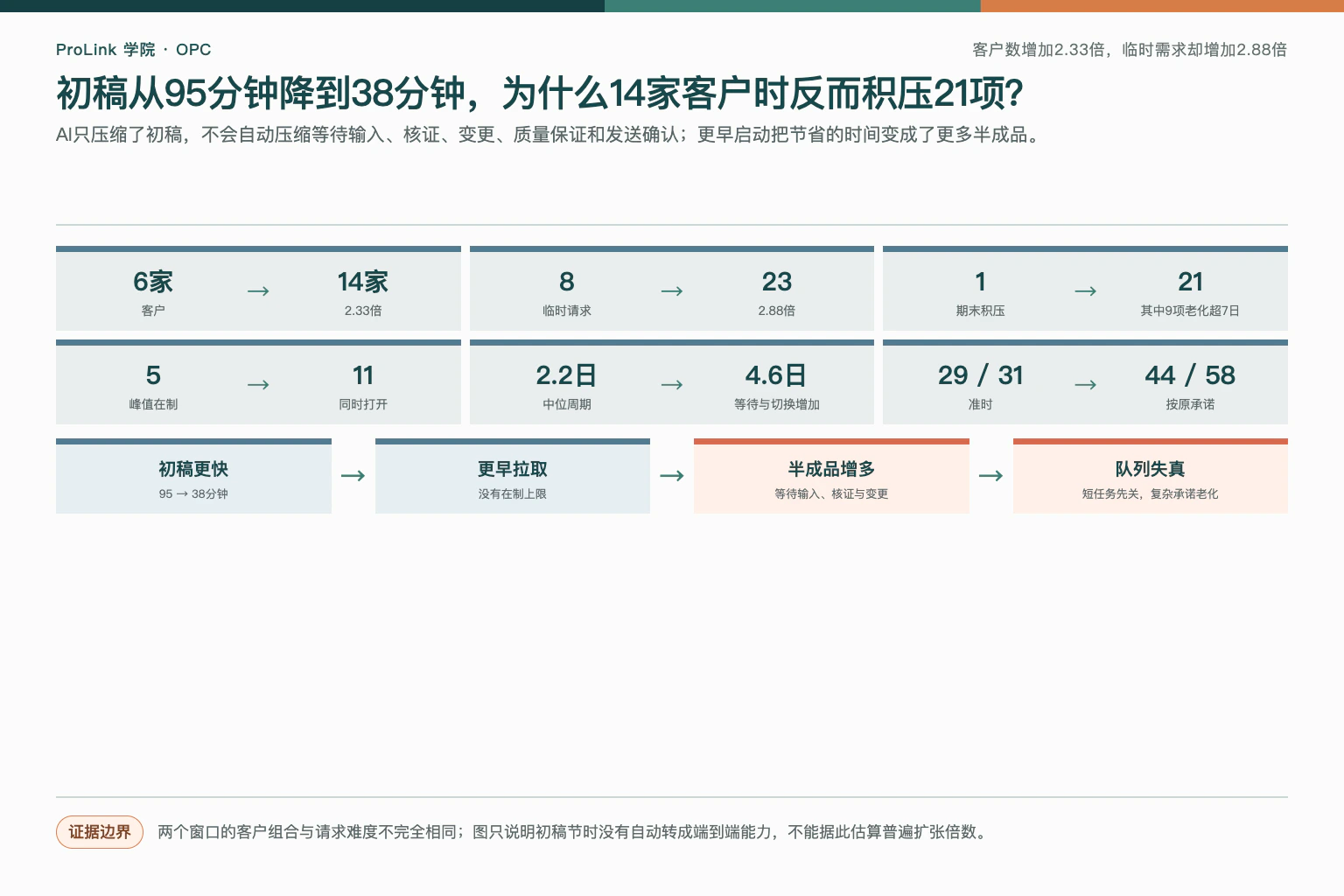

建立可比较基线:6家客户时看似稳定,14家时真正崩溃的是并发与隐藏需求,不是写作速度
周临回看两个连续四周窗口。6家客户期共有24份计划简报与8项临时请求,31项关闭;14家失控期计划简报增至56份,临时请求增至23项。客户数增加2.33倍,临时需求却增加2.88倍,而且很多请求没有在报价与容量里出现。
| 指标 | 6客户期 | 14客户失控期 | 解释 |
|---|---|---|---|
| 到达量 | 32 | 79 | 计划 + 临时 |
| 完成 | 31 | 58 | 不是发出草稿数 |
| 准时 | 29/31 | 44/58 | 需按原承诺,不按改后日期 |
| 一次通过 | 28/31 | 42/58 | 无内容性返工 |
| 中位周期时间 | 2.2日 | 4.6日 | 已开始→已关闭 |
| 85% 的任务周期 | 4.0日内 | 8.7日内 | 历史样本描述 |
| 峰值在制品 | 5 | 11 | 已开始未关闭 |
| 结束积压 | 1 | 21 | 到达减关闭 |
AI确实缩短初稿时间,但没有缩短等待客户输入、核对证据、处理变更和发送确认。更快启动会把更多项目推入“半完成”,上下文切换和催办占用剩余时间。周临此前只记可计费写作工时,没记支持、返工和队列等待,所以直到误发才看见系统超载。
4次放行问题也不是同一严重度:2次把旧复核稿当最终发送后由周临自行发现,1次附件版本正确但邮件正文仍引用旧数字,1次才是涉及另一客户名称的事故。把它们全叫“粗心”会失去处置差异;把前三次因为未造成明显伤害而删掉,又会丢失事故前已经出现的弱信号。基线因此同时保存次数、类型、发现者、外部影响和恢复时间。
她还检查幸存者偏差:58项关闭并不代表最重要的58项,21项期末积压中有9项已老化超过7天,其中6项因不急而反复被新请求插队。若只看当周完成数,系统可以靠选择短任务维持漂亮吞吐量,同时让复杂承诺慢慢失信。年龄必须与数量一起读。

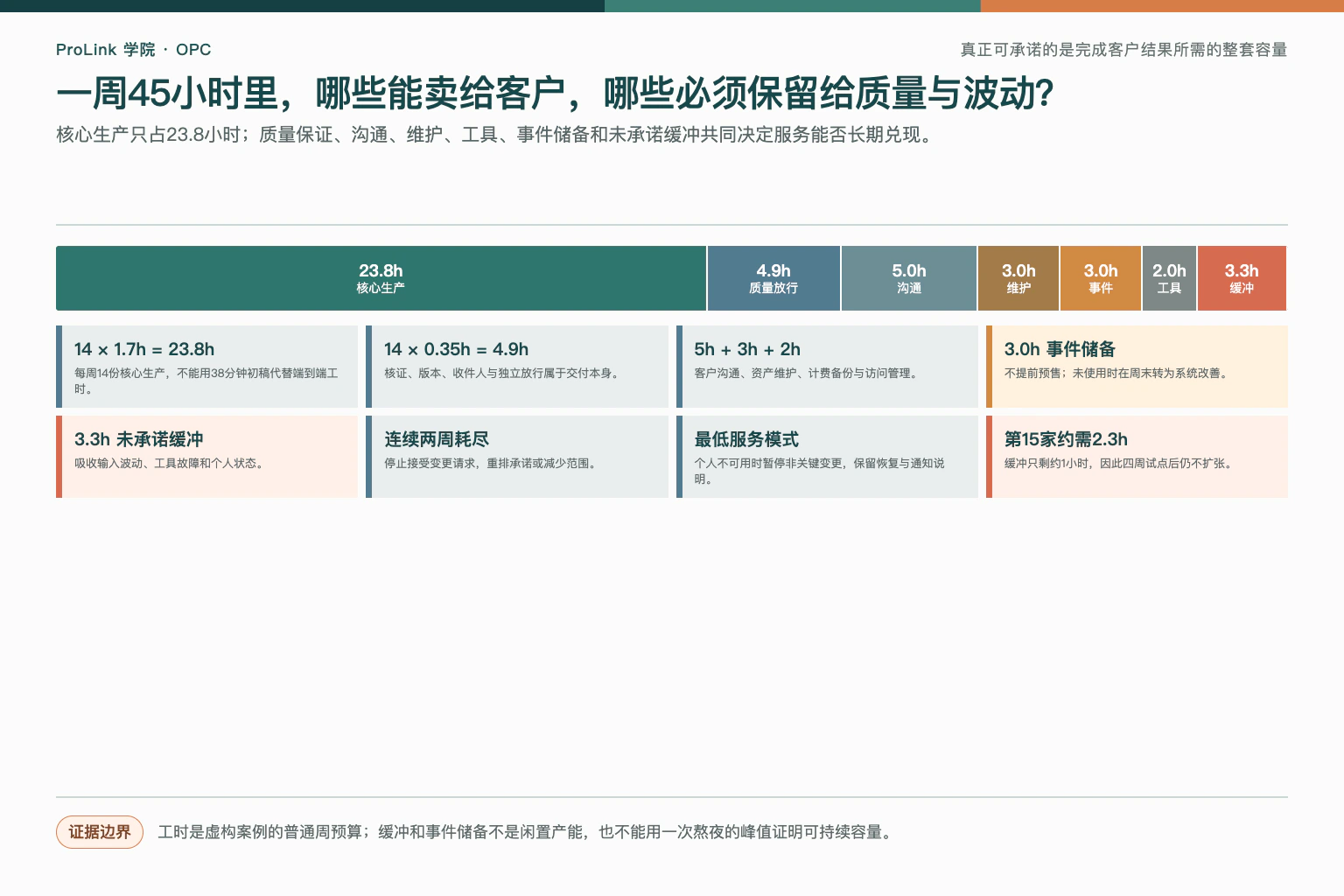

把45小时真实能力拆开:客户承诺只能使用完成工作所需的容量,不能把全部时间卖给初稿
周临给自己设定每周 45 小时的运营上限,不以连续加班维持服务承诺。失控期平均 61.4 小时,包括计划生产 29.2 小时、临时请求 19.1 小时、上下文切换 5.6 小时、返工 4.8 小时、工具与行政 2.7 小时。若按“初稿 38 分钟”预测容量,会完全漏掉其余 50 多个小时。
| 受控周容量 | 计算 | 工时 |
|---|---|---|
| 14份核心生产 | 14×1.7小时 | 23.8 |
| 质量保证与放行 | 14×0.35小时 | 4.9 |
| 客户沟通/账户 | 固定时段 | 5.0 |
| 流程与资产维护 | 版本、模板、评估 | 3.0 |
| 事件储备 | 不预售 | 3.0 |
| 管理工具 | 计费、备份、访问 | 2.0 |
| 未承诺缓冲 | 45-41.7 | 3.3 |
| 合计 | 45.0 |
缓冲不是等待被加急填满的空档,而是吸收输入波动、工具故障与个人状态。如果连续两周把缓冲耗尽,就停止接受变更请求并调整承诺;若事件储备未用,可在周末复盘时转为改善,不提前拿去承诺新客户。
容量表以能长期保持的普通周为基础,不用某次熬夜的峰值。周临还为疾病、设备损坏和家庭事件写了最低服务方案:暂停非关键变更,通知受影响客户,保留已批准放行和账务访问的恢复说明。一个人的服务没有第二班人员,更应诚实设计降级与停止,而不是把个人不可用写成“AI会继续运营”。
一张队列卡片必须带着客户、承诺、数据和版本移动,不能只写“做报告”
| 字段 | C08-W31 示例 | 为什么需要 |
|---|---|---|
| 工作项标识 | BR-C08-2026W31 | 跨工具唯一识别 |
| 客户别名 | C08 | 页面不暴露真实名称 |
| 合同包 | 周核心版 v3 | 判断范围 |
| 请求结果 | 更新三家竞品价格证据 | 定义完成 |
| 输入引用 | S14@2026-07-27 等 3 项 | 锁输入版本 |
| 服务类别 | 标准 | 不凭情绪插队 |
| 承诺时间 | 2026-07-31 16:00 ET | 对外承诺 |
| 数据类别 | 客户机密 | 决定工作区与渠道 |
| 状态/年龄 | 就绪 / 0.4日 | 管理流程 |
| 阻塞原因 | 无 | 阻塞可见 |
| 放行标识 | 待生成 | 连接最终交付 |
| 下一动作 | 验证 S16 发布日期 | 卡片可继续 |
卡片不保存不必要的客户秘密;它只保存引用与位置,受限材料仍留在获准存储。邮箱、聊天和会议纪要是事件来源,不是唯一事实源。周临每天两次把新请求登记为录入项,回复工作项 ID和下一次决定时间,避免客户以为“收到”就等于“已经开始”。
事件日志使用追加而非覆盖:谁在何时改变到期、范围、输入、状态或阻塞原因,都要留下变更前后的记录。自动化可以从邮件生成候选事件,但只有获准动作才写入正式状态;同步失败时进入重试或错误队列,不能因为看板没有更新,就当作请求不存在。每周用原始收件箱抽查 10 条事件,检查遗漏、重复和错误客户绑定。
状态与在制上限决定何时拉取新工作
请求受理 → 就绪 → 进行中 → 内部质检 → 等待放行 → 已发送 → 已关闭
| | |
+------→ 已阻塞 ←---------+
客户复核只在合同要求时进入;变更与事件使用独立工作项。
| 状态 | 录入策略 | 出口证据 | 在制品控制 |
|---|---|---|---|
| 请求受理 | 收到可识别请求 | 分类/匹配决定 | 不计已开始 |
| 就绪 | 输入、范围、到期齐全 | 有容量才拉取 | 排序不限 |
| 进行中 | 明确下一步行动 | 草稿 + 清单 | 3 |
| 已阻塞 | 外部依赖/控制失败 | 阻碍解除有记录 | 包含在总进行中工作 |
| 内部质检 | 内容已冻结 | 质检通过/退回 | 2 |
| 发布就绪 | 文件与收件人待复核 | 双核放行 | 1 |
| 已发送 | 发送证据已保存 | 回执/窗口结束 | 2 |
| 总已开始 | 进行中到已关闭前 | 8 |
某列到上限时不再启动新卡,而是完成、解除阻塞或明确放回就绪。被已阻塞的卡仍占总进行中工作,因为它仍消耗注意力和承诺;若把它移出统计,周临可以用“等待客户”掩盖无限并发。事件可突破局部上限,但必须登记谁批准、挤掉哪项承诺以及何时恢复普通流。
进行中工作上限不是追求每列永远填满。内部质检没有工作时,周临可以帮助完成在制初稿或做改善,不应为了“利用率”再拉三项;发布就绪到1项就优先清空,因为它已最接近客户价值且误发风险集中。若同一卡三次在质量保证与制作间往返,就标记质量循环并暂停同类新拉取,先查输入或标准缺陷。
优先级不是一列红黄绿:固定日期、标准、改善和真正事故各有进入条件与被挤出的代价
| 类别 | 准入 | 选择规则 | 不允许的理由 |
|---|---|---|---|
| 事件/加急 | 正在影响保密、完整性或客户权益 | 立即遏制,暂停外发 | “老板很急” |
| 固定日期 | 合同事件有不可移动日期且预留容量 | 距风险窗口+年龄 | 临时营销节点 |
| 标准 | 完整输入、普通承诺 | 最旧可行项 | 客户频繁催促 |
| 改进 | 来自异常趋势并有负责人 | 固定维护容量 | 交付高峰时永远取消 |
| 已拒绝/已延期 | 不适配、无输入或超容量 | 给决定和替代日期 | 隐藏在个人清单 |
每次加急都是资源重分配,不是给卡片加红色。接受一项 4 小时的真正固定日期变化,就要告诉另一个客户新的承诺,或明确使用预留容量;如果不指出被挤出的工作,优先级只是在超卖同一小时。高价客户也不能跳过数据隔离、证据和放行门。
为了避免标准工作永远被固定日期任务挤掉,每日复核先看已经接近服务预期上限的任务年龄,再看日期和可完成性;超过风险线而仍缺客户输入的项目不能偷偷继续计为“内部准时”,而要发送阻塞更新并明确下一次决定。优先规则应在客户争议发生前写入服务说明,周临不能临场按关系亲疏改变。
录入关口在承诺日期之前执行:缺输入、范围不明和不可安全处理的资料不能先进入制作
| 放行门槛 | 通过证据 | 不通过动作 |
|---|---|---|
| 身份/渠道 | 客户与授权联系人匹配 | 换获准渠道/人工确认 |
| 结果 | 一句话可观察结果 | 约澄清,不猜需求 |
| 范围 | 对应包与反馈轮次 | 建变更项 |
| 输入权限 | 来源可用、客户有权提供 | 删除/替代/专业判断 |
| 数据类别 | 当前工具允许 | 本地处理或拒绝 |
| 完整性 | 必需引用与日期齐 | 保留在受理状态 |
| 容量 | 服务预期与到期有空间 | 提供稍后日期 |
| 后果 | 不涉及未覆盖高后果判断 | 转介/收窄输出 |
AI 可以把邮件解析成候选字段,却不能代表周临接受范围。解析器输出保留原文引用与状态未知,周临确认客户、权利、数据类别、到期和承诺后才回信。客户未回复不视为接受替代范围;付款也不自动授权把资料输入任何模型或第三方工具。
若客户一次邮件包含三个结果,请求受理先问它们是否必须一起产生价值。可以独立验收的拆成三个工作项,并让客户选择先后;不可分割的保留为一个工作项,但估算与服务预期按整个结果计算。拆分不是把大工作伪装成更多吞吐量,而是让每个完成点与承诺可见;记分卡仍按项目类型和规模分层分析。
服务边界要能直接判定包含、变更或拒绝
| 请求 | 边界 | 处理 |
|---|---|---|
| 修正当前简报一处事实错误 | 包含缺陷 | 优先更正,不消耗反馈轮 |
| 对已交付草稿提一轮聚焦反馈 | 包含 | 同一项回质量保证 |
| 增加三家竞品与新数据源 | 条件变更 | 报价/替换原范围 |
| 当天新增完整简报 | 默认排除 | 容量允许才固定日期报价 |
| 法律可用性结论 | 排除 | 转专业人士 |
| 24/7实时监控 | 排除 | 不用“AI自动”假装提供 |
| 客户提供未获权的付费报告 | 禁止输入 | 不接收/删除并记录 |
失控期23项临时请求中,8项其实属于合同内反馈,6项应另行收费,5项应排到下周期,4项应拒绝或转介;周临当时把19项都塞回原简报,既没有收入也破坏既有承诺。边界不是为了对客户说“不”,而是让接受、替换、改期、收费和停止都有一致证据。
边界说明还包含客户责任:按清单提供合法输入、指定批准人、在反馈窗口确认变化;周临则负责指出缺失、保存版本、按约定质量保证并在无法安全完成时停止。责任表不用于把缺陷推给客户,例如来源清单写得含糊导致遗漏仍是服务设计问题;它用于让阻塞和下一动作有明确负责人。

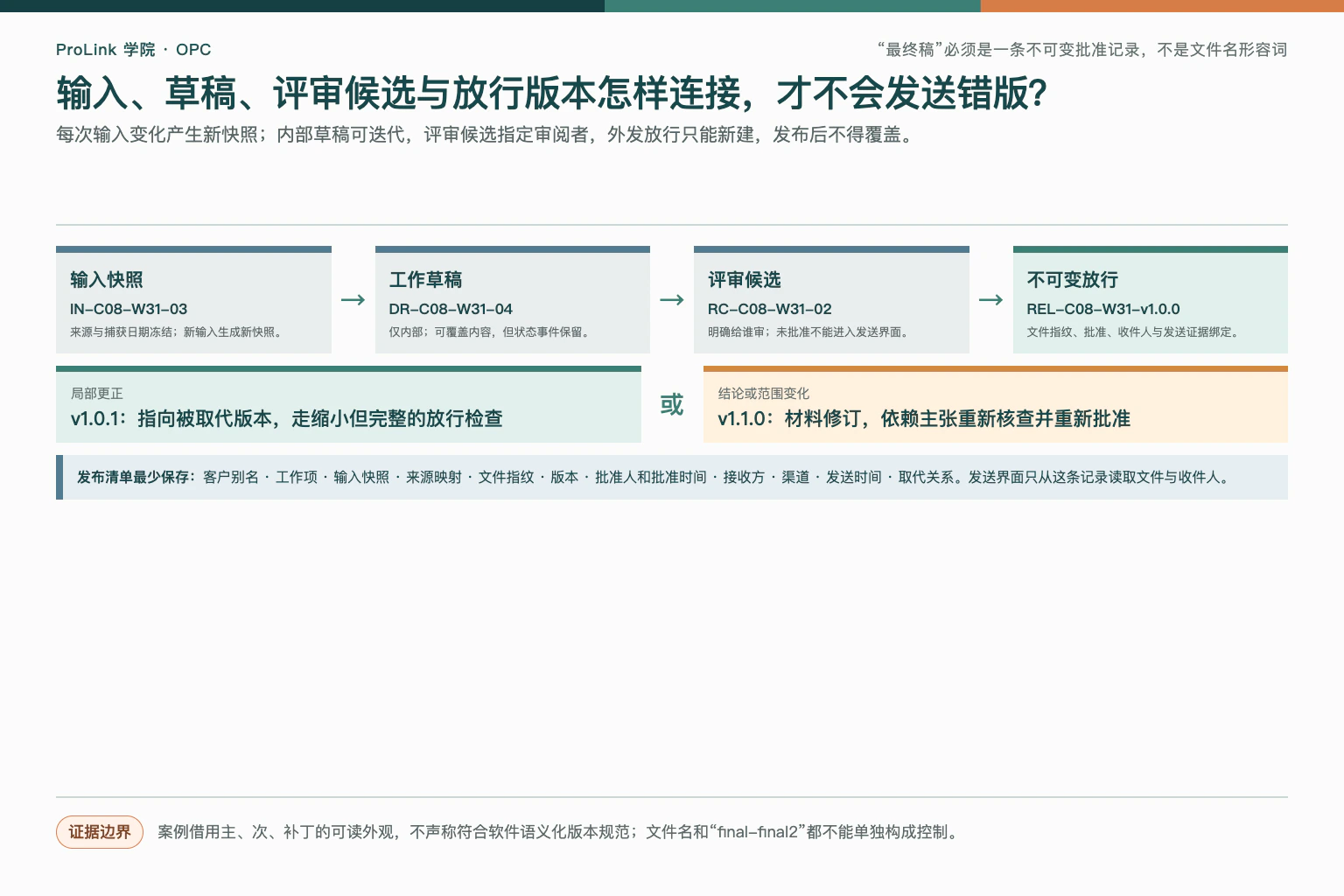

输入版本、工作版本和放行版本分开:最终不是文件名形容词,而是一条不可变的批准记录
| 对象 | 示例 | 规则 |
|---|---|---|
| 输入快照 | IN-C08-W31-03 | 新输入生成新快照 |
| 工作草稿 | DR-C08-W31-04 | 仅内部、可覆盖但留事件 |
| 评审候选 | RC-C08-W31-02 | 指定给谁审 |
| 放行 | REL-C08-W31-v1.0.0 | 发布后不可覆盖 |
| 更正 | REL-C08-W31-v1.0.1 | 指向取代 |
| 材料修订 | REL-C08-W31-v1.1.0 | 结论/范围变化重新批准 |
周临借用主版本、次版本和补丁版本的可读形式,但这是案例自己的交付约定,不声称符合软件语义化版本规范。发布清单至少保存客户别名、工作项、输入快照、来源与证据映射、文件指纹、版本、批准人、批准时间、接收方集合、渠道、发送时间和被哪个版本取代。已发布文件只读;修正产生新放行,旧版标记为已退休,但保留审计证据。
文件名只用于人类辨认,不能作为唯一控制。发送界面从放行记录读取批准文件与收件人,禁止从下载文件夹手动拖拽“最终版—最终版2.pdf”。若客户要求邮件附件,仍要先生成清单、核对附件指纹并记录无法撤回附件的风险;能用受控门户时,再按客户需求与安全评估选择,不把工具偏好当成绝对规则。
放行之后若客户发现错误,先标记影响版本和使用状态:尚未用于决策可请求暂停;已经进入会议或下游文件则要说明哪些主张受影响。更正只改局部错误,材料修订重新核查依赖结论。系统不承诺真正“回滚”客户已经看过的信息,所谓恢复是控制后续使用、发布替代版本并保留沟通证据。
共享方法可以复用,客户事实必须隔离
| 层级 | 共享 | 按客户隔离 | 放行前检查 |
|---|---|---|---|
| 方法 | 简要架构、质量保证规则 | 包例外 | 方法版本 |
| 来源 | 公共来源索引 | 客户购买或提供的资料 | 权限 + 客户别名 |
| 检索 | 通用概念库 | 仅C08获准集合 | 检索 ID |
| 提示词/上下文 | 固定任务合同 | 客户用途与条款 | 无其他客户别名 |
| 输出 | 空白结构 | 草稿、主张、引用 | 清单完整 |
| 访问 | 周临本人 | 按客户分区/凭据 | 活跃访问复核 |
共享模板放在只读方法库;客户文件分别存放,检索调用必须明确带上客户别名与允许使用的资料集合,缺少别名就停止运行。周临还维护一份不含真实名称的测试别名清单:C08 输出若出现其他客户别名、组织名或专属产品词,就自动阻断进入质量检查。自动扫描只能发现已知词语,人工还要判断文字是否在语义上引用了不属于本客户的事实。
她不把14家客户历史全部塞进一个“超级记忆”以提高便利。跨客户学习只提取已去客户化、确认权利的通用做法,并经人工发布到方法库;原始资料、输出和反馈不因同一顾问提供服务就自动获得二次使用许可。工具供应商的隔离、保留和训练设置仍需逐项核验,本文不假设任何具体产品默认安全。
每个工作区还有关闭条件:合同结束后按协议导出客户应得资料,撤销不再需要的连接,删除或归档到期数据,并保留允许保留的账务与放行证据。备份中的删除能力、恢复副本是否重新带回已删资料,都要在选择工具时验证。把文件移动到“归档”文件夹不等于完成数据生命周期。
完整走一项临时请求:把“周三前加价格和推荐”拆成范围决定、证据锁定、队列拉取和可追踪放行
周二17:20,C08授权联系人发来:“本周改成三家竞品价格,顺便告诉我谁最便宜,周三10点前给。”原简报承诺周五16:00,内容是需求信号,不含价格数据库。解析器先生成候选变更项,没有直接修改原到期。
原始请求:周三10点前增加A/B/C价格并推荐最便宜
规范记录:
客户:C08(人工确认)
关联工作项:BR-C08-2026W31
新增范围:3个竞品价格快照 + 1条比较主张
请求时间:周三10:00
缺失信息:B的发布日期;C页面需要未获准账户
后果:商业推荐,在客户使用前可撤回
决定选项:
A:原范围周五交付;价格附录下周二,¥2,400
B:用公开可核验的 A/B 替换本周原分析,仍在周五交付,无加价
C:停止或拒绝;若必须周三完成,则转其他供应商
客户选择:B,周三09:14确认
| 事件 | 状态/证据 | 人工决定 |
|---|---|---|
| 周二 17:20 请求 | CR-C08-017 受理 | 不接受周三承诺 |
| 周二 17:36 范围检查 | B缺日期、C无权访问 | 不抓取C登录页 |
| 周二 18:05 已发送选项 | 原承诺仍有效 | 等客户选择 |
| 周三 09:14 选项 B | 输入快照 IN-03 | 原项回就绪 |
| 周三 10:20 可用容量 | 拉取至进行中 | 不挤固定日期 |
| 周四 14:40 草稿 | “最便宜”缺统一口径 | 主张被阻塞 |
| 周五 11:10 质量保证 | 改为带捕获日期的限定比较 | 人工审批 |
| 周五 15:06 放行 | REL-C08-W31-v1.0.0 | 正确收件人发送 |
最终句不是“B最便宜”,而是“在2026-07-30捕获的两个公开月付页面、未统一税费与席位条件的范围内,B列示月价较低;C因需未获准账户访问未纳入。”AI提供了候选表格,周临决定可比口径、保留状态未知并批准外发。客户得到可使用的有限结论,而不是被速度压力诱导出的虚假确定性。
放行门要核对主张、客户、收件人和可撤回性
| 检查 | 证据 | 失败路由 |
|---|---|---|
| 客户绑定 | 卡片、工作区、文档别名一致 | 停止并检查跨客户引用 |
| 输入绑定 | 清单引用与批准快照一致 | 重建草稿 |
| 主张支持 | 主要主张有来源关系 | 退回进行中 |
| 数字与关系 | 数字重算、口径与日期标明 | 修正并重新质检 |
| 范围/承诺 | 不超合同与客户选择 | 变更/删减 |
| 数据/隐私 | 无不必要标识与禁止内容 | 事件评估 |
| 版本 | 放行新建且旧版不覆盖 | 重建清单 |
| 接收方 | 来自授权联系记录 | 二次检查 |
| 渠道 | 与数据类别/合同匹配 | 换渠道 |
| 批准与发送 | 批准时间早于发送时间 | 禁止发送 |
内容质量保证与发布授权分成两个动作,即使两者最终都由周临承担。第一次她站在分析者角度核证,离开页面至少10分钟后再从发布记录核对客户、版本和收件人;高敏或重大结论按合同要求增加客户责任人批准。AI可标出未引用数字、别名和版本差异,但不能批准自己的输出,也不能点击外发。
对照任务说明边界:已发布简报有一处不改变结论的标点,不必把整个研究重新排队,可建补丁修正并走缩小的放行检查;若客户要求据此判断某行为是否合法,则即使只有一句话也不能走“快速修补”,必须停止并转专业判断。工作量小不等于后果低。

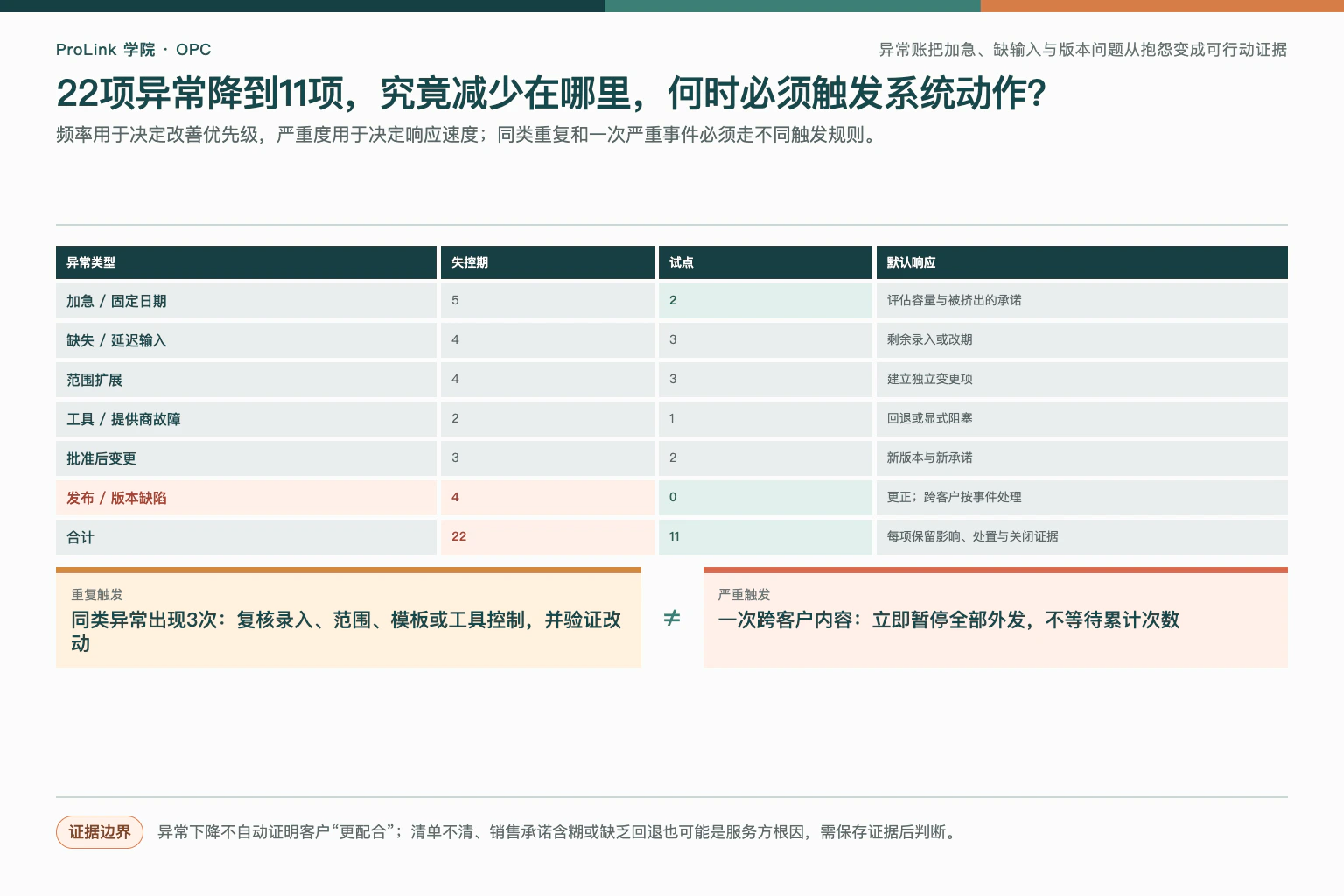

异常账簿把加急、缺输入、范围膨胀和工具故障变成可学习证据,不能只留在聊天抱怨里
| 异常类型 | 失控期 | 试点 | 默认响应 |
|---|---|---|---|
| 加急/固定日期请求 | 5 | 2 | 容量与代价评估 |
| 缺失/延迟输入 | 4 | 3 | 剩余录入/改期 |
| 范围扩展 | 4 | 3 | 变更项 |
| 工具或服务商故障 | 2 | 1 | 回退或阻塞 |
| 批准后变更 | 3 | 2 | 新版本/新承诺 |
| 发布/版本缺陷 | 4 | 0 | 更正;跨客户走事件 |
| 合计 | 22 | 11 |
账本记录异常标识、工作项、发现时间、类型、严重度、客户影响、临时处置、被挤出的承诺、负责人、过期时间、根因候选、是否修改规则和关闭证据。同类异常出现 3 次触发流程复核,但严重事件不能等到第 3 次;只要出现 1 次跨客户内容,就暂停所有外发。频率决定改善优先级,严重度决定响应速度,两者不能混成一个总分。
异常不自动归咎客户。延迟输入可能因为周临的清单不清;范围扩展可能因为销售承诺含糊;工具故障可能暴露没有回退。每周复盘只选择有证据的系统改变,并在后续运行验证。若只是把“客户总变”记入备注而不改请求受理与合同,账簿会变成情绪仓库。

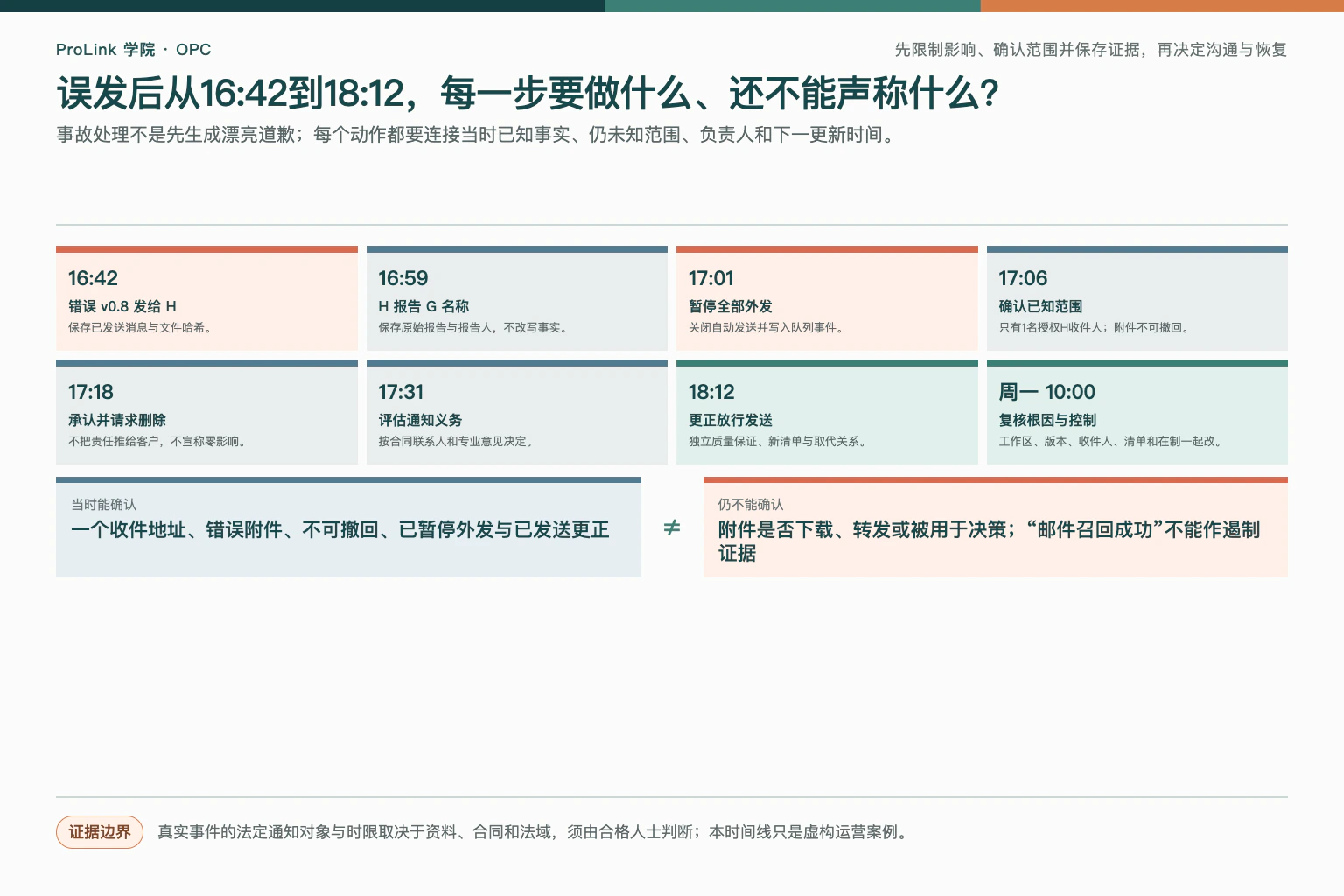

误发后先遏制影响,再沟通、恢复和复盘
| 时间 | 操作 | 保存证据 |
|---|---|---|
| 周五 16:42 | 错误 v0.8 附件发给 H | 已发送消息、文件指纹 |
| 16:59 | H报告G名称与无证据主张 | 原始报告、报告人 |
| 17:01 | 暂停全部外发与自动发送 | 队列事件 |
| 17:06 | 确认只有1名授权H收件人,但附件不可撤回 | 接收者/渠道范围 |
| 17:18 | 承认事实、请求删除,不把责任推给H | 通信记录 |
| 17:31 | 按合同联系人与专业意见评估通知G/其他义务 | 决策负责人 |
| 18:12 | 更正放行经独立质量保证发送 | 新清单/取代 |
| 周一 10:00 | 根本原因与控制变更复核 | 事件记录 |
“召回邮件成功”不能作为遏制证据,附件可能已经下载或转发;周临记录技术上能撤销什么、对方确认什么以及仍未知什么。她不先让AI生成一封声称“数据没有泄露”的道歉,因为当时只能确认一个收件地址,不能确认附件后续去向。沟通写已知事实、影响评估、客户需要采取的动作、下一更新时间与联系人。
根因不是“周临不够仔细”四个字,而是工作区未隔离、v0.8与放行同目录、收件人靠邮件自动补全、没有清单与二次检查、进行中工作超限。纠正动作分别对应这些条件;确认客户删除只是个案处置,不是预防控制。真实事件是否构成法定通知、应通知谁和时限多长,必须按实际资料与法域由合格人士判断。
事件评审还记录未采取的动作及理由:没有继续群发“请忽略”,因为会扩大暴露面;没有删除工作草稿,因为需保全事实;没有在未查清时承诺零影响;没有把所有客户文件迁移到未经评估的新平台。决策记录让事后复盘能区分当时合理判断与后来才知道的信息,避免用结果倒推动机。

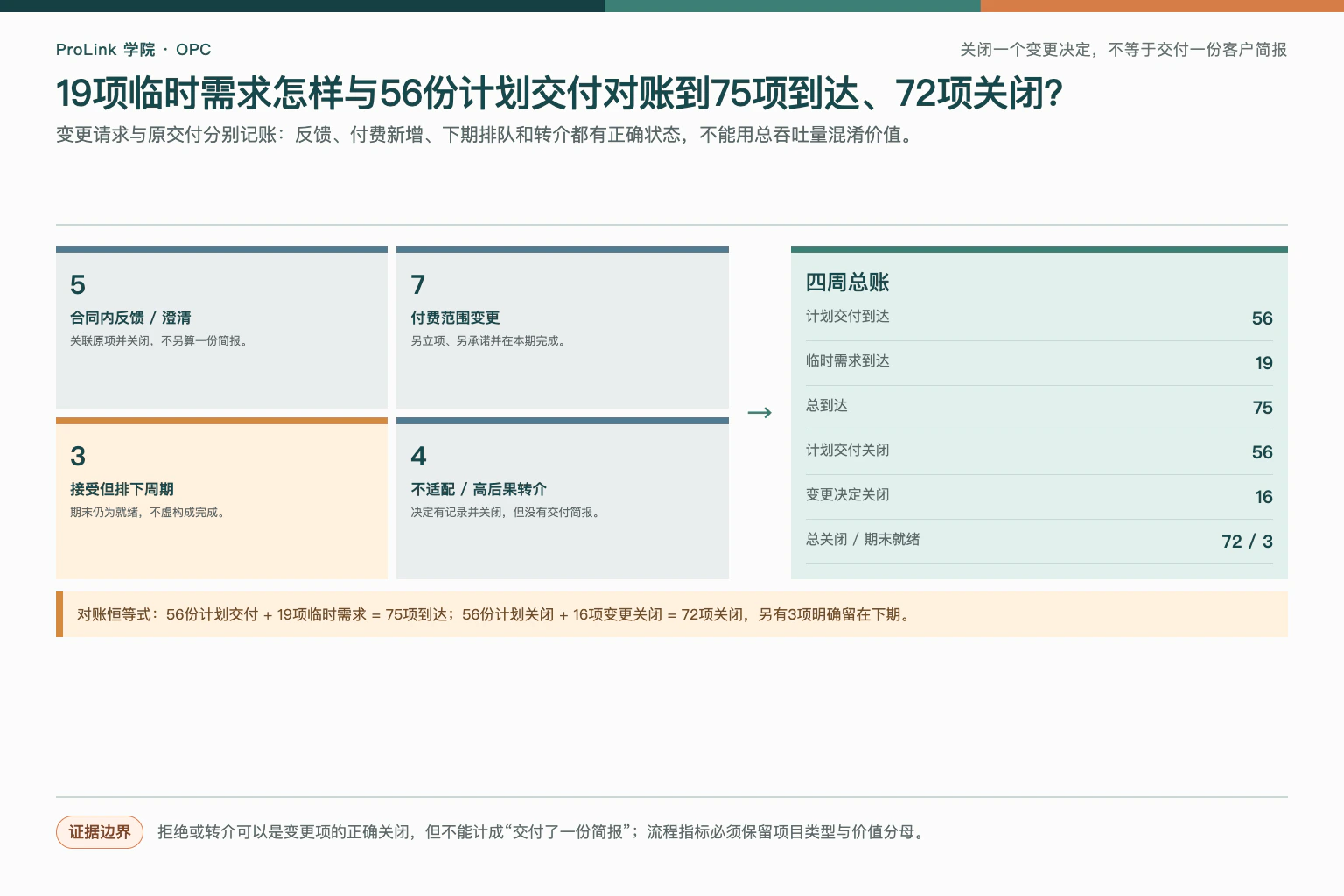

变更请求与原交付分开核算:19项临时需求只有12项本期完成,3项保留到下期并不会变成“漏做”
| 试点中19项需求 | 数量 | 本期结果 |
|---|---|---|
| 合同内反馈/澄清 | 5 | 关闭,关联原项 |
| 付费范围变更 | 7 | 另立项并完成 |
| 接受但排下周期 | 3 | 就绪,不虚构完成 |
| 不适配/高后果转介 | 4 | 记录决定并关闭 |
| 合计 | 19 | 16关闭、3在就绪 |
加上56份计划交付物全部关闭,试点共72项关闭、3项期末积压,与75 到达量一致。拒绝或转介可以是一个变更项的正确关闭,但不能算成“交付了一份简报”;运营看吞吐量时保留项目类型,质量结果按同类分母分析,不用72的总数掩盖不同价值。
客户同意替换范围时,原项保存执行前后与确认时间;若是新增价值则独立报价。已批准后再改变主要结论,必须产生小版本发布并重新走主张质量审核,不在旧PDF上覆盖。一个客户同时有已排期、变更与支持三张卡是正常的,但同一人总已开始仍受8项上限,客户数不是无限并发许可。
用历史周期形成服务预期,并在逾期前更新
周临先从失控期 40 项“输入齐全的标准简报”估计:85% 能在 8 个工作日内关闭,于是最初的服务预期写成“预计 85% 的标准项能在就绪后 8 个工作日内关闭”,同时保留具体合同到期日。试点中,85% 的任务在 4.8 日内关闭;她等到下一周期才把内部计划窗口调为 5 日。样本仍小,因此不对外承诺“所有工作五天完成”。
| 沟通触发 | 消息必须包含 | 节奏 |
|---|---|---|
| 已受理 | 工作项标识、尚未承诺、决定时间 | 下个工作检查点 |
| 已就绪/已承诺 | 范围、输入、承诺时间 | 一次确认 |
| 已阻塞 | 阻碍、谁行动、影响日期 | 变化或每2工作日 |
| 年龄接近服务预期 | 剩余工作、风险、选项 | 逾期前 |
| 范围变更 | 替换/加价/改期及确认 | 开工前 |
| 事件 | 已知、未知、动作、下次更新 | 按严重度 |
| 放行 | 版本、用途、取代 | 每次发送 |
服务预期是基于历史的预测,不是把不确定性藏起来的保证。固定日期项仍按明确日期管理;缺输入项从满足就绪条件时开始计时,但客户能看到它为何尚未开始。周临不能通过悄悄修改到期日来提高准时率,所有承诺变化都要保留原日期、原因与客户确认。

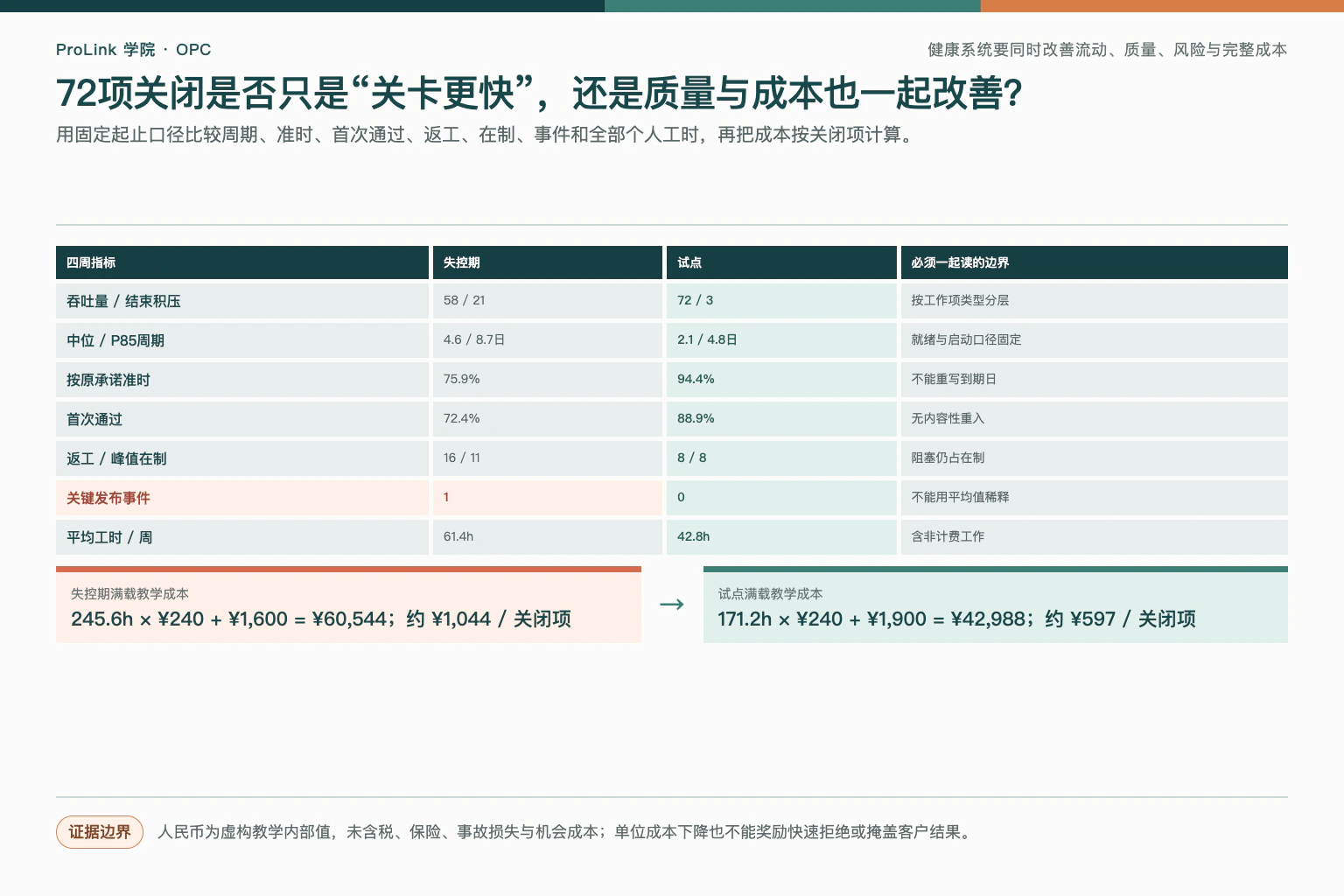

四周试点同时看流程、质量、客户结果和完整成本:72项吞吐量不能单独证明系统健康
| 指标 | 失控期 | 试点 | 读取方式 |
|---|---|---|---|
| 吞吐量 | 58/4周 | 72/4周 | 按项目类型分层 |
| 结束积压 | 21 | 3 | 到达已关闭 |
| 中位数/85 分位周期 | 4.6/8.7日 | 2.1/4.8日 | 就绪/启动口径固定 |
| 准时 | 44/58=75.9% | 68/72=94.4% | 原承诺时间 |
| 一次通过 | 42/58=72.4% | 64/72=88.9% | 无内容性返工 |
| 返工 | 16 | 8 | 返回事件 |
| 峰值在制品 | 11 | 8 | 已阻塞也计入 |
| 关键发布事件 | 1 | 0 | 不能用平均稀释 |
| 平均工时/周 | 61.4 | 42.8 | 含非可计费工作 |
满载教学成本按周临时间¥240/小时计算。失控期245.6小时×¥240+工具¥1,600=¥60,544,除以58项约¥1,044/已关闭项;试点为171.2小时×¥240+工具¥1,900=¥42,988,除以72项约¥597。新增门户与检查使工具费增加¥300,却少了74.4小时;这些数字未含税、保险、事故损失与机会成本,不能直接当会计利润。
单位成本下降不能用来奖励快速拒绝。记分卡另看56份预定简报是否都被客户收到、客户提出的7项付费变更是否按新承诺完成、3项延期是否在下期仍可找到,以及限制范围后是否出现更多投诉或取消。效率指标必须与兑现结果和客户影响并列,否则队列会优化成“最快关闭卡片”而不是“可靠完成工作”。
结果改善仍要寻找反证:试点临时需求从23降到19、客户可能因事故后更克制,周临也处于高度关注期。她不把全部差异归功于队列,而是继续运行8周,观察控制是否在普通压力下保持、客户是否因边界收紧流失、付费变更是否补偿真实劳动。
第 15 家客户要由容量和质量门共同决定
| 放行门槛 | 阈值 | 试点 | 决策 |
|---|---|---|---|
| 准时 | ≥90% | 94.4% | 通过 |
| 一次通过 | ≥85% | 88.9% | 通过 |
| 峰值在制品 | ≤8 | 8 | 达到限制时通过 |
| 重大事件 | 0 | 0 | 通过 |
| 平均每周工时 | ≤45 | 42.8 | 通过 |
| 结束积压 | ≤4且有负责人 | 3 | 通过 |
| 观察 | 连续8周 | 4周 | 失败/继续 |
第15家预计增加核心 1.7小时、质量保证 0.35小时、沟通0.25小时,合计约2.3小时/周,会把3.3小时未承诺缓冲压到约1小时;即使收入好看,也会让普通波动再次挤入事件储备。因此当前决定是维持14家再观察四周,期间提高价格、减少低价值范围或建立合格协作人作为不同选项,不把AI速度当作免费容量。
第15家也可能不是同质的“2.3小时”。若其资料敏感度更高、批准链更长或需要固定周三交付,就应使用相似项的历史分布重新估算,并检查时间窗口冲突。客户数量只是粗略规模,真正消耗容量的是承诺组合、变异、风险和支持;用平均客户工时掩盖极端条件,会把同一事故重新带回来。
若未来引入协作人,先在低风险客户影子完成5项并比较质量保证、权限、交接和返工,再按客户合同取得必要授权;不是把客户资料丢进共享群聊。若服务已经持续超过个人可接受的事故响应能力,就停止销售或改变服务模型,而不是让智能体在夜间无人监督地自动发送。

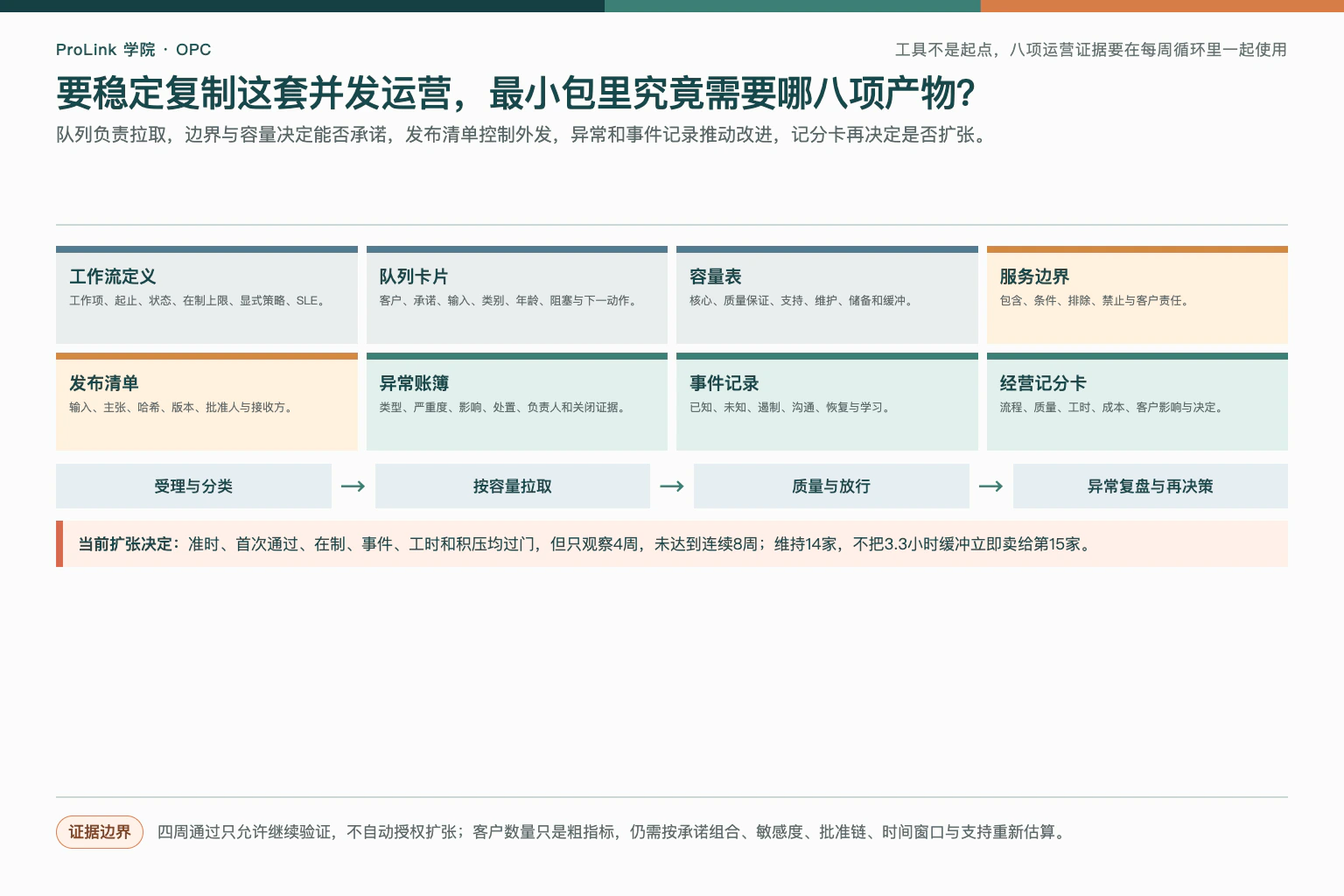

复制这套并发运营包:从当前8项工作画真实队列,再用异常与放行证据决定下一次拉取
| 产物 | 最小字段 | 复核 |
|---|---|---|
| 工作流定义 | 工作项、起止、状态、在制上限、规则、服务预期 | 每月或事件后 |
| 队列卡片 | 客户、承诺、输入、类别、状态、年龄、下一动作 | 每日2次 |
| 容量表 | 核心、质量保证、支持、维护、储备、缓冲 | 每周 |
| 服务边界 | 包含、条件、排除、禁止 | 销售/变更时 |
| 发布清单 | 工作项、输入、主张、文件指纹、版本、审批人、接收方 | 每次放行 |
| 异常账簿 | 类型、严重程度、影响、操作、负责人、过期 | 每周 |
| 事件记录 | 已知与未知、遏制、沟通、恢复、学习 | 所有事件 |
| 记分卡 | 流程、质量、工时、成本、客户影响 | 每 4 周 |
《看板指南 2025.5》把工作项、开始与结束、状态、在制品控制、明确规则和基于周期时间的服务预期列入工作流定义,并要求观察在制品、吞吐量、工作项年龄和周期时间;本文把这些概念缩小到一位顾问的客户队列,不声称通过任何认证。ISO 的公开质量资料支持过程方法、职责、记录信息、监测与基于证据持续改进。GOV.UK 关于完成率与每笔交易成本的资料提醒读者明确起止和失败分母,并计入所有渠道的支持成本;这里仅借鉴测量问题,不把私人服务套成政府报告义务。NIST SP 800-61 第 3 版用于提醒把准备、检测、响应、恢复与改进连接到风险管理;本文的误发处置不是对该标准的完整实施。
- Kanban Guides:The Kanban Guide 2025.5
- ISO:ISO 9001 explained
- ISO:Quality management principles
- GOV.UK:Measuring completion rate
- GOV.UK:Measuring cost per transaction
- NIST:SP 800-61 Rev.3 Incident Response Recommendations
今天不要先安装一个更复杂的项目管理工具。列出当前所有已经开始却未关闭的客户结果,把已阻塞的也算进去;若数量已经超过你能在两次工作时段内清楚复述的范围,先停止拉新。为下一项真实放行填写客户、输入快照、主张证据、版本、审批人和接收方,完成独立发送复核后,再决定是否启动下一张卡。
