先看结果:报价写 48,000 美元,文件组合的最低合同支出却是 76,800 美元
独立产品顾问梁可准备替客户采购一个数据看板项目。供应商发来 74 页文件:方案、报价、主服务协议、工作说明书、数据处理附件和安全说明。她把 PDF 一次上传,问 AI:“价格、工期和主要风险是什么?”得到的回答是:固定总价 48,000 美元、8 周交付、客户拥有全部知识产权、提前 14 天可无成本取消。
逐页核对后,四个结论都不完整。48,000 只是实施费;订单表另有投产后连续 12 个月、每月最低 2,400 美元的平台费用,即 28,800。工作说明书是“依赖满足后 10 周”,8 周只出现在未纳入合同义务的销售方案。知识产权条款区分定制交付物与供应商既有工具。便利终止要求 30 天通知,并保留已完成费用与不可取消承诺;是否适用于平台最低期限还需律师结合全文判断。
| AI 首答 | 原始证据 | 修正后的工作结论 |
|---|---|---|
| 固定总价 48,000 | 引文 §2 + 订单表 §4 | 实施 48,000;平台最低 28,800;合计 76,800,未含税/变更 |
| 8 周完成 | 提案第 12 页;工作说明书 §5 | 方案目标 8 周;合同里程碑为依赖满足后 10 周 |
| 客户拥有全部知识产权 | 主服务协议 §9 + 工作说明书 §8 | 定制交付物与既有知识产权分开,许可范围待专业审阅 |
| 14 天无成本取消 | 提案常见问题;主服务协议 §13 | 合同候选为 30 天通知,并涉及已发生/承诺费用 |
本文是虚构教学案例,不是法律意见,也不判断任何条款是否有效、合理或可执行。合同含义取决于完整文件、定义、适用法律、事实和专业分析;AI 输出只用于定位与准备问题,不能替代律师、财务负责人、信息安全负责人或有授权的签署人。
先确定任务边界:读懂、比较、谈判和签署是四个不同动作
“审合同”常把四种责任混在一起。读懂是提取文件写了什么;比较是找版本与文件之间的变化;谈判是选择希望改变什么并评估交换;签署是有权人员接受外部义务。AI 最适合前两者中的候选工作,后两者必须有人负责。
| 动作 | 可交给 AI 的部分 | 不可交给 AI 的决定 |
|---|---|---|
| 阅读 | 建索引、抽取原文、找交叉引用 | 认定法律含义 |
| 比较 | 生成 修订标记 候选、标金额/期限变化 | 判断变化是否可接受 |
| 谈判 | 整理问题与备选措辞草稿 | 选择让步、披露底线 |
| 签署 | 检查清单、附件完整性 | 确认授权与接受义务 |
| 履约 | 建责任日历与证据字段 | 认定违约、索赔或终止 |
梁可的任务合同写成:输出 文件登记册、商务附件、义务登记册、重大差异日志、待决问题 和 升级清单;禁止给“低/中/高法律风险总分”,禁止改合同原文,禁止自动向供应商发送意见。
上传前先检查保密与工具边界
文件可能包含价格底线、客户资料、安全架构、个人信息、法律意见或受限附件。开始前要问:客户是否授权使用该工具;供应商条款怎样处理输入;保留、训练、地区、子处理和删除设置是什么;谁可访问会话;法律特权或专业保密要求是否需要律师判断。
| 内容 | 默认动作 | 放行证据 |
|---|---|---|
| 公共模板 | 可在受控工具中试验 | 来源与版本 |
| 双方商业条款 | 最小化后受控处理 | 客户授权+供应商设置 |
| 客户个人资料 | 删除非必要字段 | 处理目的与权限确认 |
| 安全架构/凭据 | 不上传通用模型 | 安全负责人批准的环境 |
| 律师意见/争议材料 | 先停 | 律师明确流程 |
| 签名、银行与税号 | 遮盖或不上传 | 本任务确有必要且受控 |
英国信息专员办公室当前 AI 与数据保护指导提醒 AI 会放大既有安全风险,并要求评估数据最小化与适当保护;页面注明部分内容正在因法律变化审阅。它只适用于相关数据保护情形,不能被本文扩成全球统一上传规则。
建立文件登记册:文件名不是版本控制,先确定这次到底读哪一组

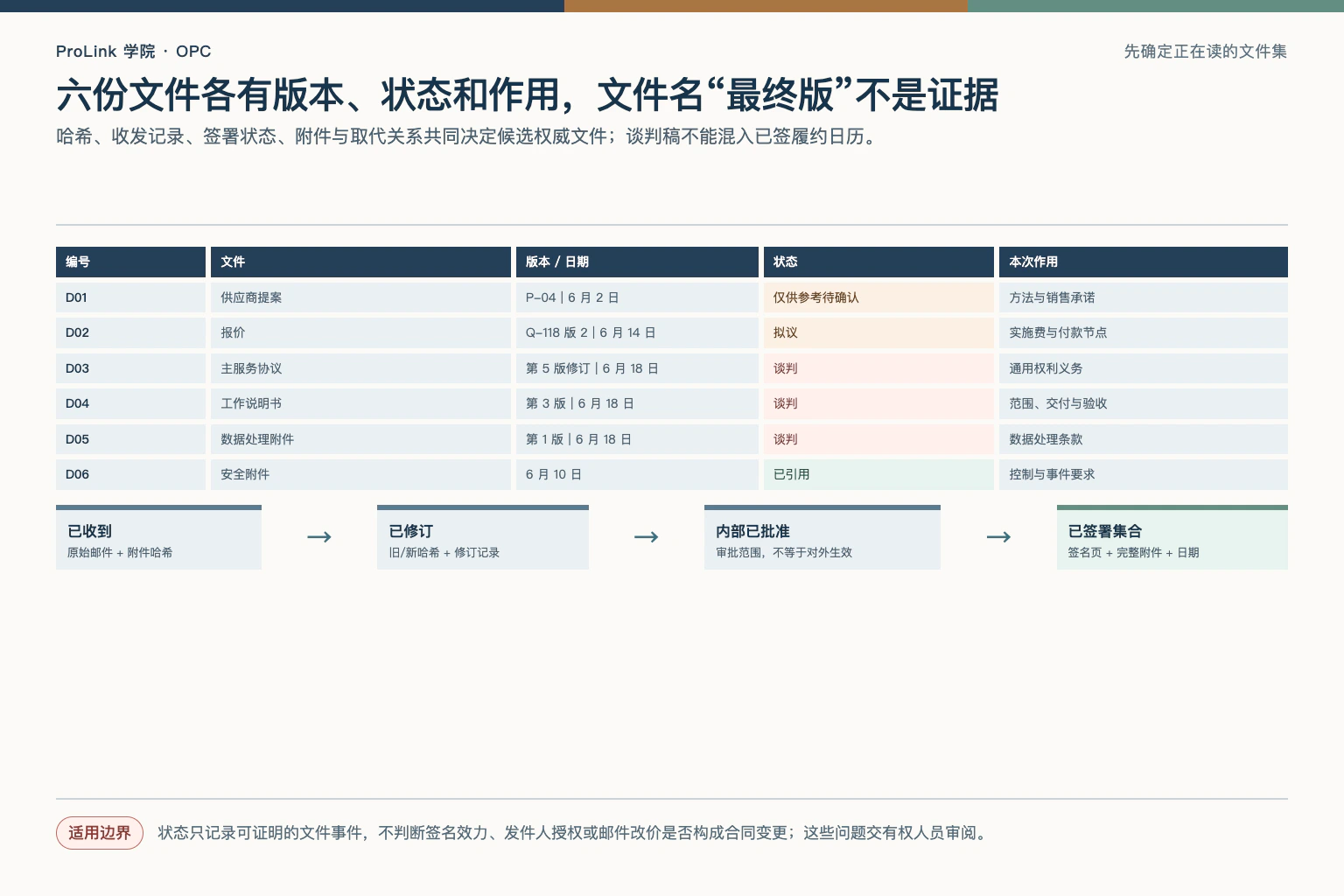

邮件里有 最终、最终版 2、签署清洁版 和 无批注修订版。梁可用哈希与收发记录登记,不凭文件名猜:
| 文件编号 | 文件 | 版本/日期 | 状态 | 作用 |
|---|---|---|---|---|
| D01 | 供应商提案 | P-04 / 2026-06-02 | 仅供参考 待确认 | 方法与销售承诺 |
| D02 | 引文 | Q-118 版 2 / 2026-06-14 | 拟议 | 实施费与付款节点 |
| D03 | 主服务协议 | 第 5 版修订标记 / 2026-06-18 | 谈判 | 通用权利义务 |
| D04 | 工作说明书 | v3 / 2026-06-18 | 谈判 | 范围、交付、验收 |
| D05 | 数据处理附件 | v1 / 2026-06-18 | 谈判 | 数据处理条款 |
| D06 | 安全附件 | 2026-06-10 | 已引用 | 控制与事件要求 |
每条登记文件名、哈希、收到时间、发件人、签署状态、修订记录、批注、附件、取代 和 权威文件候选。缺 D06 时,不因 D03 写“见安全附件”就总结安全义务;状态是 缺失附件。
签署后再生成 已签署集合,记录签名页、日期与附件。谈判稿不能混入已签履约日历。
文件登记册还要区分 生效、已签署、参考 和 已取代。若双方在邮件里同意一个改价,但合同要求正式 变更通知,这封邮件究竟产生什么效果不能由 AI 定性;系统只记录 沟通候选项,并交律师/授权人判断。附件哈希 必须写进最终签署清单,避免“签了主文却各自保留不同附件”。
| 文件状态事件 | 必留证据 | 禁止推断 |
|---|---|---|
| 已收到 | 原始邮件、附件 哈希 | 发件人有签署权 |
| 已修订 | 旧/新哈希值、修订标记、作者 | 所有修订均被接受 |
| 内部已批准 | 审批人、范围、时间 | 对外已生效 |
| 已签署 | 签名页、完整文件集、日期 | 扫描签名自动有效 |
| 已变更 | 变更通知、批准、生效日期 | 普通会议纪要等于变更 |
| 已终止/已过期 | 通知、回执、条款位置 | 数据/费用义务全部结束 |
识别文件关系与主题优先顺序
方案、报价和合同的作用不同。提案可能只用于背景;报价可能被订单表纳入;工作说明书 可能覆盖 主服务协议的项目细节;数据处理附件可能对个人数据事项优先。实际顺序只能从完整协议的并入、冲突和优先顺序 条款确认。
| 问题 | 本案例候选证据 | 状态 |
|---|---|---|
| 哪些文件构成 一致性 | 主服务协议 §1.2 列 顺序、工作说明书、数据处理附件 | 提案 是否纳入待问 |
| 商业条款冲突 | 订单表 §11 | 顺序 对价格/期限优先 |
| 数据事项冲突 | 数据处理附件§2.3 | 数据处理附件对 个人数据 优先 |
| 工作说明书 与 主服务协议 冲突 | 主服务协议 §1.4 | 仅明确写 覆盖 才可能覆盖,需律师确认 |
| 附件缺失 | 主服务协议附件 B 指向 D06 | 当前文件集不完整 |
| 网页条款 | 引文 链接“现行条款” | 应冻结当时版本并确认是否纳入 |
英国政府的 标准服务合同 本身也由 核心条款、封面页 和 附件 组合,并有更新版本;这只是说明复杂合同常是文件系统,不是给本案例提供条款答案。
优先顺序不能只存成一条线,因为它可能按主题不同。梁可建立 定向冲突图:数据处理附件只对 个人数据 冲突优先,顺序 只对 商务条款 优先,工作说明书的 覆盖 必须明确指向 主服务协议 条款。若两个文件都声称“完整协议”,状态设 冲突待复核,不让模型按日期较新自动覆盖。
她用三组冲突测试验证地图:提案的 8 周对 工作说明书 10 周;报价的“固定实施费”对 顺序 的 月度最低额;工作说明书的 定制交付物 对 主服务协议的 既有知识产权定义。每组都要求模型返回 适用主题、候选优先顺序、支持条款和未决假设,不能只说“通常主协议优先”。
先验证文本、表格与修订是否完整

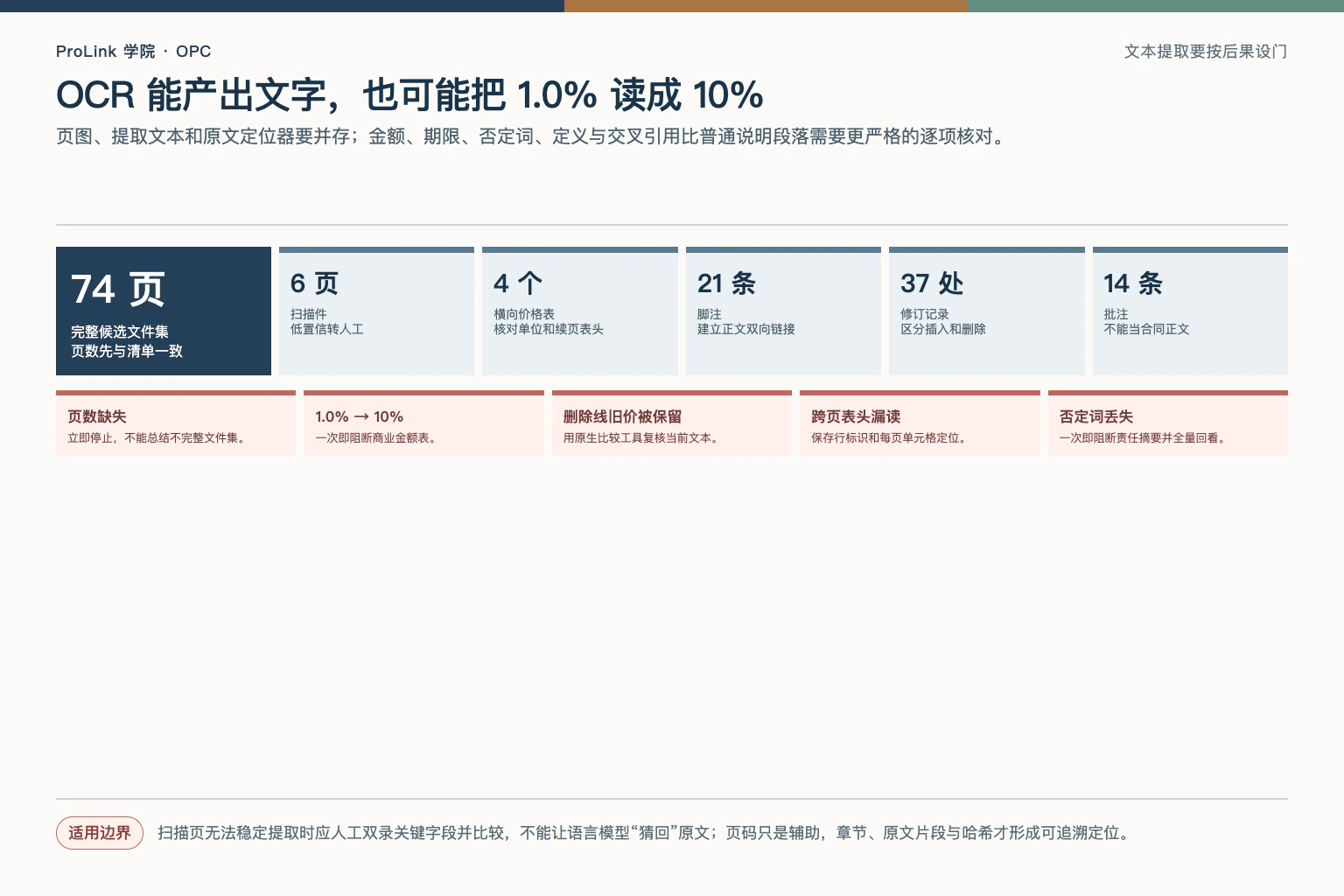

梁可对每页保存 页面图像、提取文本和原文位置。74 页里有 6 页扫描件、4 个横向价格表、21 条脚注、37 处修订记录和 14 条批注。首轮 OCR 把“1.0%”识别成“10%”,把删除线旧价作为现价,还漏了表格跨页表头。
| 检查 | 样本 | 不通过 动作 |
|---|---|---|
| 页数 | PDF 74 页=清单 74 | 缺页即停 |
| 表格 | 行列、币种、单位、续页表头 | 人工对图像 |
| 修订记录 | 插入、删除、移动、格式 | 用原生比较工具复核 |
| 批注 | 作者、位置、是否已解决 | 单独导出,不当合同正文 |
| 脚注 | 标号与正文引用 | 建双向链接 |
| 文字识别置信度 | 金额/期限/否定词重点抽查 | 低置信转人工 |
| 签名 | 签署人、日期、版本 | 不推断授权 |
原文引用格式为 文件编号、章节、段落、页、起止文本和文本哈希。页码只作辅助,因为重排后会变;章节与原文片段一起保留。
质量抽查按后果分层:金额、百分比、日期、应/可/不得、定义词和交叉引用逐项核对;普通说明段落随机抽查。1.0%→10% 这类数字错误 1 次即阻断商业表,否定词丢失 1 次即阻断责任摘要。扫描页无法稳定提取时,人工双录关键字段并比较,而不是把低置信文字识别 继续送给语言模型“纠正”。
表格跨页时保存 行标识。D02 的 用量 价格在第一页表头,最低值 在下一页续表;如果按页分别摘要,会把同一价格行拆成两个无关条款。重组后的表仍保留 页面单元格位置,便于回看图像。
先建条款地图,再逐项深挖,避免被第一页的“友好摘要”带走
条款地图按决策主题而非目录名称组织:
| 主题 | 必找内容 | 常见跨文件位置 |
|---|---|---|
| 范围/交付物 | 做什么、不做什么、完成标准 | 提案、工作说明书、附件 |
| 价格/付款 | 金额、税、费用、调价、逾期 | 引文、顺序、主服务协议 |
| 时间表 | 起点、里程碑、依赖、延期 | 工作说明书、变更控制 |
| 接受 | 测试、期限、拒绝、默示接受 | 工作说明书、附件 |
| 知识产权/许可 | 定制成果、既有工具、第三方材料 | 主服务协议、工作说明书 |
| 数据/安全 | 角色、范围、地点、事件、删除 | 数据处理活动、安全附件 |
| 责任/赔偿 | 范围、上限、除外条款、程序 | 主服务协议、顺序 |
| 期限/终止 | 生效、续约、暂停、终止、移交 | 顺序、主服务协议、工作说明书 |
| 治理/变更 | 通知、批准、变更、证据 | 主服务协议、工作说明书 |
每个主题状态为 已发现、交叉引用待确认、缺失、歧义 或 专业复核。AI 不得把 缺失 写成“合同未规定”,因为可能只是附件没上传或 OCR 漏读。
把长条款拆成责任事件:谁、何时、做什么、凭什么、否则怎样

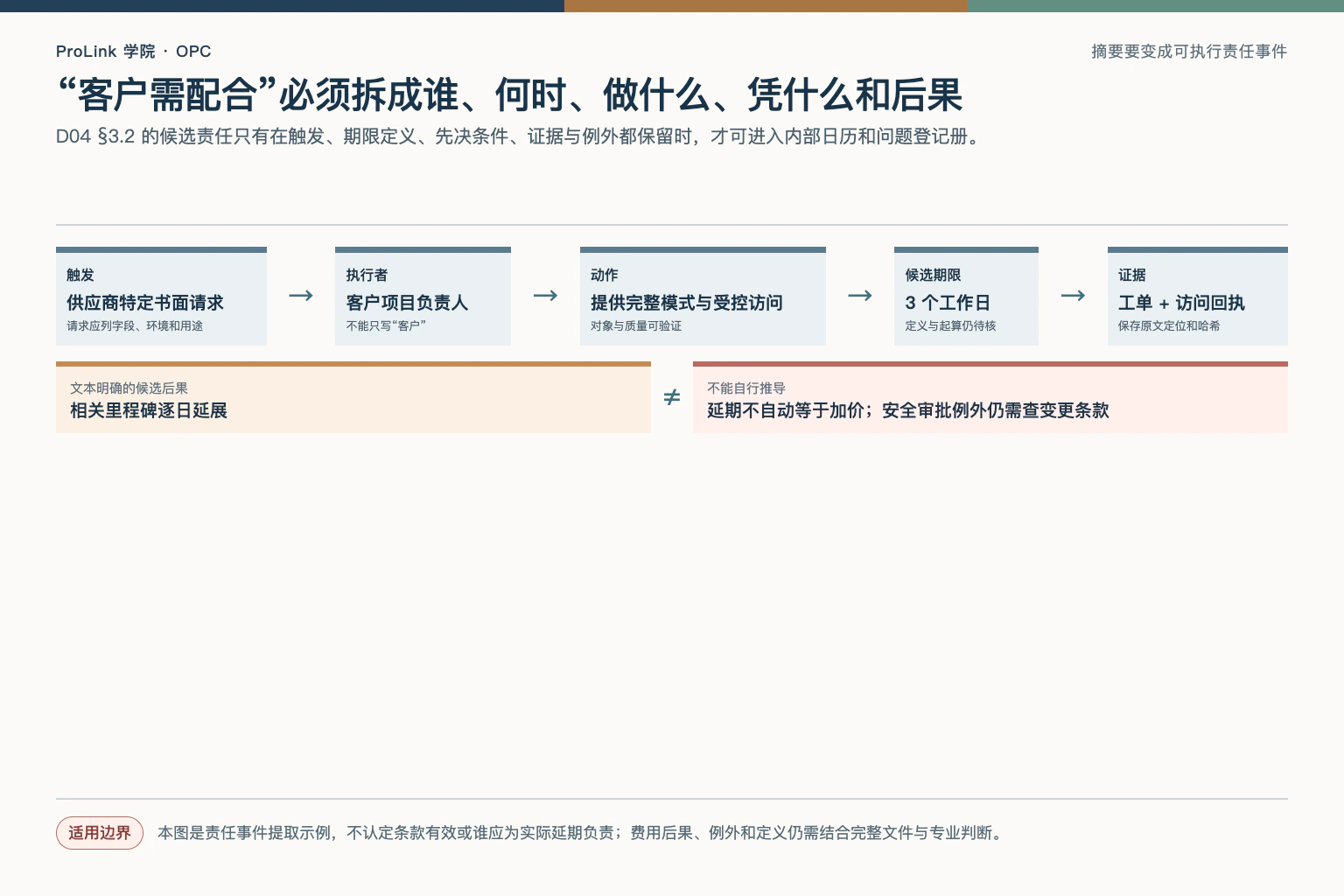

摘要“客户需配合”无法执行。工作说明书 §3.2 原文候选被拆为:客户 在 供应商 发出具体书面请求后 3 个 工作日 内提供有效数据结构 与受控访问;若延迟,相关里程碑 逐日 延展。是否还有费用后果,要继续查 变更条款,不能从“延期”推导“加价”。
| 字段 | 填写示例 |
|---|---|
| 执行者 | 客户项目负责人 |
| 动作/对象 | 提供定义完整的数据结构与测试访问 |
| 触发 | 供应商特定书面请求 |
| 截止日期 | 3 工作日;定义/起算待核 |
| 先决条件 | 请求列明字段、环境与用途 |
| 证据 | 工单 ID + 访问回执 |
| 后果 | 相关里程碑候选项逐日延期 |
| 例外情况 | 安全审批未完成时是否适用待问 |
| 来源 | D04 §3.2 第 4 页第 2 段 和文本哈希 |
义务 不只抽供应商责任,也抽客户责任、共同责任、通知、选择权与禁止事项。权利“可终止”与义务“应提供”分开;条件句、否定词和定义词不能在摘要中丢失。
价格要做现金与承诺场景:固定实施费不等于总合同成本

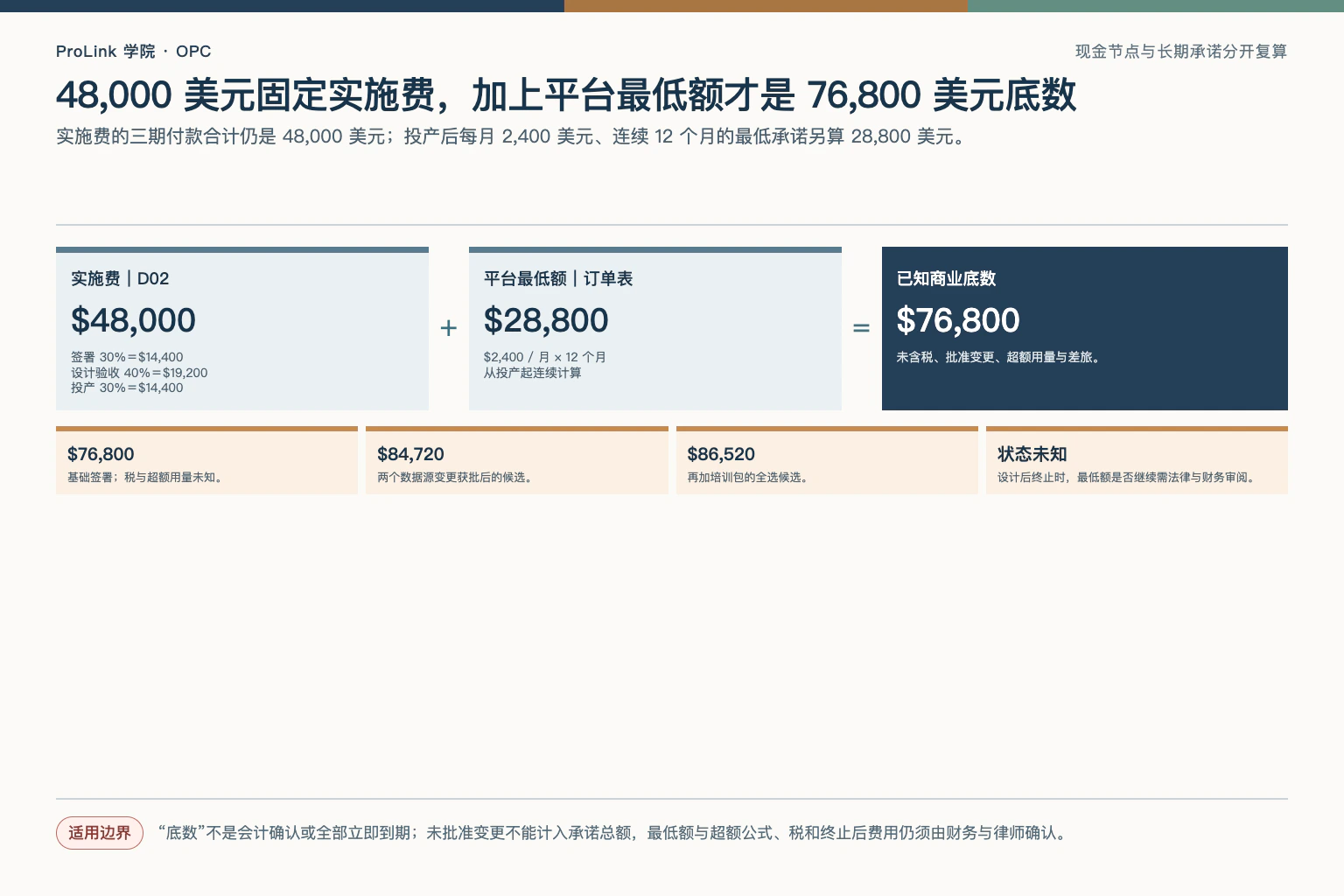

D02 显示实施费 48,000,付款为签署 30%、设计验收 40%、投产 30%;D02 注明税另计。D03/订单表 又写平台最低 2,400/月、投产起连续 12 个月。复算:
| 金额事件 | 计算 | 金额 |
|---|---|---|
| 签署款 | 48,000×30% | 14,400 |
| 设计验收款 | 48,000×40% | 19,200 |
| 投产款 | 48,000×30% | 14,400 |
| 平台最低承诺 | 2,400×12 | 28,800 |
| 合同支出底数 | 48,000+28,800 | 76,800 |
| 未计 | 税、批准变更、超额 用量、差旅 | 尚未确认 |
“底数”不等于会计确认,也不表示全部立即到期。用量 单价为每千事件 0.06 美元,但 最低值 与超额计费公式的关系有两个解释候选,必须询问;AI 不能自行选对客户更有利的一个。
变更场景 另列:新增两个数据源估算 36 小时×220=7,920;培训包 1,800。它们未批准,不应加入 承诺总额,但要进入 决策风险敞口。
| 场景 | 已承诺/候选金额 | 不确定项 | 可回答的问题 |
|---|---|---|---|
| 基础签署 | 76,800 | 税、超额 用量 | 已知最低商业底数 |
| 两数据源获批 | 84,720 | 36 小时是否封顶 | 批准后预算候选 |
| 再加培训 | 86,520 | 费用是否含材料 | 选项 全选候选 |
| 设计后终止 | 至少已付款候选 33,600 | 最低/承诺成本 是否继续 | 必须法律+财务审阅 |
| 高 用量 | 76,800 + 超额 | 最低值 如何抵扣、事件计量 | 需价格公式和样本账单 |
金额表分别标已承诺、估算、可选、附条件和有争议。把所有候选相加会夸大负担,把未知项排除又会虚假精确。每个场景附计算式、货币、税务处理、触发、到期事件与条款位置;财务负责人复算后才进入采购决定。
报价有效期也不等于合同期限。Q-118 版 2 的价格有效至 2026-08-15,只说明供应商报价窗口候选;平台 12 个月从 启动 起算。AI 首答把两者都称“合同期”,已加入负例。
工期、验收和客户义务必须沿责任事件一起读
工期从触发条件开始算

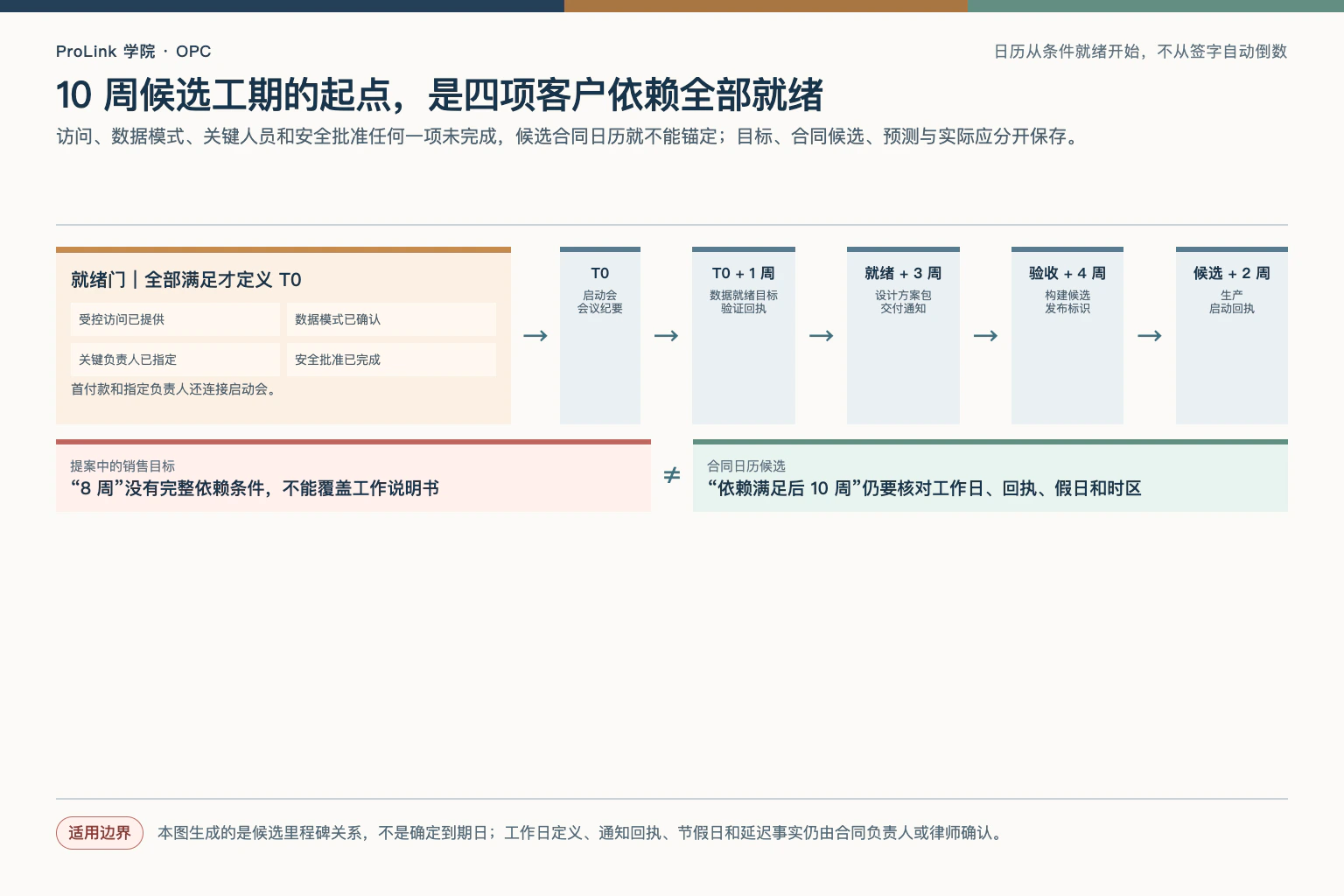

工作说明书的 10 周不是签字后自动倒数:起点是受控访问、数据结构、关键负责人和安全批准全部就绪。里程碑表如下:
| 里程碑 | 相对时间 | 前提 | 证据 |
|---|---|---|---|
| 启动会 | T0 | 首付款 + 指定负责人 | 会议纪要 |
| 数据就绪 | T0+1 周目标 | 架构/访问已交付 | 验证回执 |
| 设计方案包 | 就绪 +3 周 | 样本通过检查 | 交付通知 |
| 构建候选项 | 验收 +4 周 | 设计方案已接受 | 发布 ID |
| 生产 | 候选项 +2 周 | 安全/UAT 测试通过 | 启动回执 |
提案的“8 周”没有这些前提,不能覆盖 工作说明书。梁可分别维护 目标日期、合同候选项、预测 和 实际;模型不得把预测当合同承诺。
工作日、通知回执、节假日日历、时区和延迟归因均可能改变日期。日历助手只能生成 候选到期时间,并标明 定义编号;最终日期由 合同负责人/律师确认。

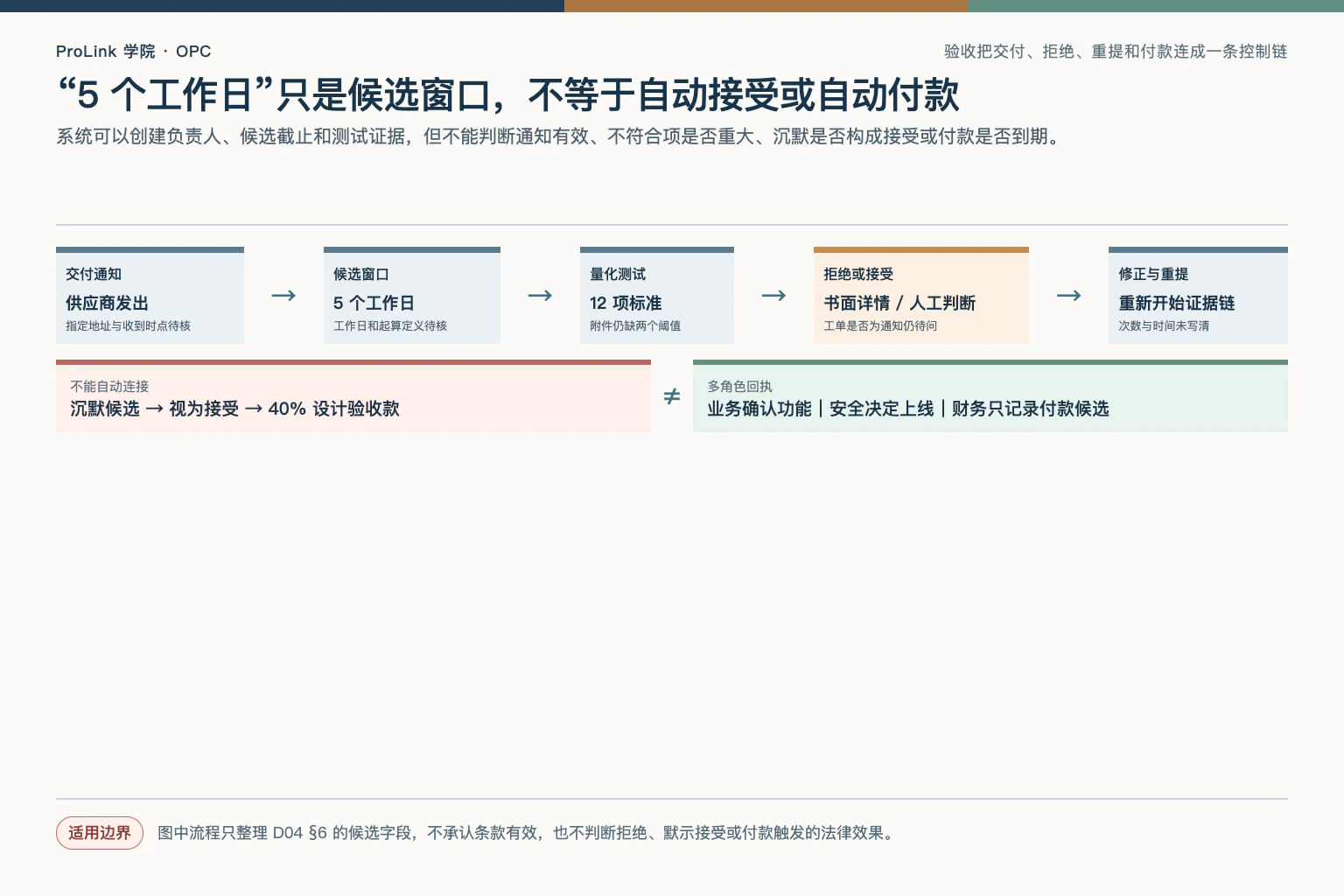

验收条款连接付款与风险
D04 §6 候选流程是:供应商 发 交付通知;客户 有 5 个 工作日 按 验收标准 测试;拒绝必须指出 重大不符合项;期限内没有合格 拒绝 可能 视为接受;供应商修正后重提。
| 验收字段 | 当前证据 | 待确认 |
|---|---|---|
| 交付物 | 设计方案包 v1 | 是否包含数据字典 |
| 标准 | “实质性符合”+附件 A | 附件 A 缺两个量化阈值 |
| 窗口 | 5 工作日 | 起算/收到时间定义 |
| 拒绝表 | 书面通知 + 详情 | 工单 是否构成 书面通知 |
| 沉默推定影响 | 视为接受候选项 | 法律与谈判影响 |
| 补救/重新提交 | 供应商修正并重新提交 | 次数与时间未写清 |
| 付款链接 | 40% 在设计验收时 | 默示接受是否触发付款待审 |
运营上应在 交付通知 当天创建 负责人、候选截止和测试证据;但这不等于承认条款有效。验收标准空泛时,正确输出是“标准不足,提出可测条件”,不是让 AI 给交付物打 92 分。
梁可把“仪表盘实质性符合”改写成待谈判的可测候选,而不是擅自改合同:12 个指定指标中 12 个能与冻结样本在 ±0.5% 内复算;三个角色均只能访问授权数据;关键页面在双方确认的浏览器版本中完成 20 个测试;严重缺陷为 0。阈值由业务、技术与律师共同审阅,AI 只检查是否能测、是否与 范围 一致。
接受、付款与上线也不应绑定为一个按钮。业务可确认功能,安全负责人仍可能阻止真实数据上线;财务可记录付款候选,但在有效 接受 未确认前不自动排款。多角色回执防止一个“符合要求”聊天消息被模型当正式接受。
客户义务也要进风险表:供应商延期不一定只来自供应商
| 客户义务 | 期限 | 依赖后果候选 | 负责人 |
|---|---|---|---|
| 提供 数据结构与 抽样 | 请求 后 3 工作日 | 里程碑顺延 | 数据负责人 |
| 提供测试账户 | 启动会 前 | 无法验证集成 | 安全负责人 |
| 反馈设计 | 通知 后 5 工作日 | 视为接受 候选 | 产品负责人 |
| 决定变更 | 估算 后 3 工作日 | 排期不保留 | 发起人 |
| 维持 合法数据指令 | 持续 | 数据处理可能暂停 | 隐私负责人 |
梁可把外部合同责任映射到内部 负责人、备份、证据 和 提醒。若客户根本没有 数据负责人,这不是一句“注意配合”能解决的风险,而是签前资源缺口。
AI 不得根据责任表认定谁造成延期。它只能列事件、时间与文件;事实争议保留双方证据并升级。
知识产权要按资产拆分:定制交付物、既有工具、第三方材料和客户资料不同
| 资产 | 来源 | 权利候选 | 必问 |
|---|---|---|---|
| 仪表盘配置 | 项目定制 | 全额付款后转让的候选资产 | 是否包含源文件或可导出配置 |
| 供应商框架 | 供应商既有 | 既有知识产权,授予有限许可 | 期限、范围、可转让性 |
| 开源库 | 第三方 | 对应许可证 | 通知/来源义务 |
| 客户数据/架构 | 客户 | 客户保留;供应商按目的处理 | 删除、返回、派生物 |
| 通用技术诀窍 | 项目经验 | 残留知识 条款候选 | 是否过宽/泄密 |
| AI 生成组件 | 供应商工具流程 | 合同未明确 | 来源、第三方权利、保证 |
“客户拥有交付物”不能自动覆盖定义外的 背景技术;“永久许可”也不说明是否足以迁移和维护。AI 负责把定义、授予、限制、条件 和 存续 放在同一证据卡,律师判断实际效果与修改建议。
数据、安全与保密要回到实际数据流,不能只确认“有数据处理附件”
梁可画出 源系统→测试环境→供应商平台→子处理者→备份→删除 的路径,再把 数据处理附件与 安全附件 的承诺贴上去:
| 控制主题 | 文件候选 | 运营证据 |
|---|---|---|
| 处理范围/目的 | DPA 附件 1 | 字段白名单、指令 ID |
| 处理地点/转移 | DPA 附件 2 | 区域 与 转移记录 |
| 子处理程序 | 供应商列表 + 通知 | 当前名单、变更通知 |
| 访问 | 安全 §4 | 角色、多因素认证、复核回执 |
| 事件通知 | 数据处理附件§8 | 联系人、计时器、演练 |
| 保留/删除 | 数据处理附件§10 | 删除任务 与证书 |
| 退出返还 | 工作说明书退出 §3 | 导出格式、截止日期、验证 |
缺 安全附件 时,不能依据供应商网站营销页宣称合同已有加密、备份或事件时限。网站可成为待核资料,不自动成为合同承诺。
英国政府 2026 年的 合同管理指南 与安全合同指导强调按场景管理合同和安全安排;它们面向政府环境,本文只借用“控制要可运营、文件要随版本管理”的方法,不把政府模板当作本项目适用法律。
“删除 终止时”仍不足以运行。需要问删除对象是否含 生产、日志、备份、支持工单、模型输入/输出和派生缓存;何时开始、何时完成、法律保留如何隔离、由谁出具证据。若供应商只能说“按标准流程”,状态是 控制缺少证据,不由 AI 补一个 30 天期限。
子处理者 变更也拆成事件:名单版本、通知 发出、客户 异议窗口期 候选、实际启用日、受影响数据和退出选项。网站名单更新可以触发复审,但是否满足合同 通知 仍回到条款与事实。
责任、赔偿、保险和救济只能做结构化提取,不能由模型下“标准条款”结论
| 结构 | 提取字段 | 为什么需专业审阅 |
|---|---|---|
| 总上限 | 基数、期间、总计/每笔主张 | 定义与适用范围影响巨大 |
| 除外条款 | 哪些事项不受一般 上限 | 可能另有 上限 或无限责任候选 |
| 赔偿 | 触发、范围、程序、控制抗辩 | 义务与当地法律相关 |
| 保修 | 承诺、期限、专属救济 | 可能排除其他救济 |
| 服务抵免 | 计算、上限、是否唯一救济 | 与实际损失/终止相连 |
| 保险 | 类型、额度、证明、持续期 | 不等于责任自动覆盖 |
AI 可定位“已付/应付前期费用 12 月”等基数,但不能把它计算成唯一 上限,除非确定 生效日期、相关 主张、哪些费用计入以及 除外条款。模型看到“行业标准”也不能断言公平或可执行。
凡涉及重大赔偿、责任无限/不清、数据事件、第三方 知识产权、监管义务或争议,直接进入律师清单,不以颜色标签代替分析。
责任图要从事件向外走,而不是只摘 上限:某数据事件可能同时触发安全响应、通知、赔偿、保密、服务 信用、终止和保险。每条边保存 条款,不把同一事实只归到一个“隐私风险”标签。若 赔偿 的 抗辩控制 与客户通知时限分散在两节,二者必须在同一事件卡展示。
保险证书只证明某日期、某保单与额度候选,不证明特定损失一定获赔;AI 不得用“保险充足”替代条款与保单专业审阅。
终止、暂停、续约和退出要沿时间线一起读
| 事件 | 通知 | 金钱后果候选 | 退出动作 |
|---|---|---|---|
| 便利终止 | 30 天 | 已完成+不可取消承诺 | 数据导出、交接 |
| 违约补救 | 通知 后 10 工作日 | 未补救可终止候选 | 保存通知证据 |
| 停付 | 逾期与通知条件 | 服务暂停、费用继续候选 | 业务连续性 |
| 平台最低额 | 启动 起 12 月 | 终止后是否继续待律师判断 | 订单/主服务协议 冲突审阅 |
| 续约 | 期限届满 前 60 天 | 自动续期候选 | 日历 负责人 |
| 退出协助 | 请求窗口期 | 另计费率可能适用 | 格式、期限、验证 |
常见问题 的“14 天可取消”不是权威来源,除非被纳入 一致性。梁可不写“可以 30 天退出”,而写“主服务协议 §13 存在 便利终止 文本;与 最低期限、承诺成本 和 订单优先顺序 的关系待法律确认”。
退出可行性还要盘点资产:原始数据、配置、指标定义、导出格式、管理员账户、日志、文档、开源 通知、未结 工单 和删除证明。合同说“合理协助”却没有小时、费率、格式和期限时,形成 退出成本未知;不能因有 终止权 就宣称可顺利迁移。
续约提醒设置在通知期之前留出内部审批缓冲,例如 60 天 通知 候选对应 90 天内部复审;这只是运营控制,不改变合同日期。任何自动通知都先核对地址与送达方式,普通邮箱草稿不自动发送。
版本差异要分文字变化与责任变化,红线里的一个“不”可能大于整段新增
Microsoft Word 的 比较/合并 可在新副本中显示两个版本差异并保留原件不变;这是一种定位工具,不保证判断语义。梁可把机械 差异 与 义务差异 分开:
| 修订标记 | 文字变化 | 责任影响候选 | 动作 |
|---|---|---|---|
| 版 4→v5 §6.4 | 10 天→5 工作日 | 验收窗口缩短 | 运营+律师审阅 |
| §9.2 | 全球 新增 不可转让 | 许可转移能力变化 | 知识产权 审阅 |
| 顺序 §4 | “可”→“将” 最低收费 | 金钱承诺确定性变化 | 财务审阅 |
| §12.1 | 删除 不 | 责任排除方向翻转 | 立即阻断 |
| DPA 附件 | 新增 子处理者 | 数据流改变 | 隐私/安全 审阅 |
24 个预置实质变化的测试中,首轮 AI 精确识别 18 个、识别但解释错 3 个、漏 3 个;加入完整定义与前后条款后为 22、1、1。10 个无责任影响的格式变化仍有 1 个误报。
差异日志保存 旧原文、新原文、旧新位置、关联定义、候选影响、复核人 和 处置。只保留最终红线会丢失为何接受变化的证据。
一条验收事件的完整推演

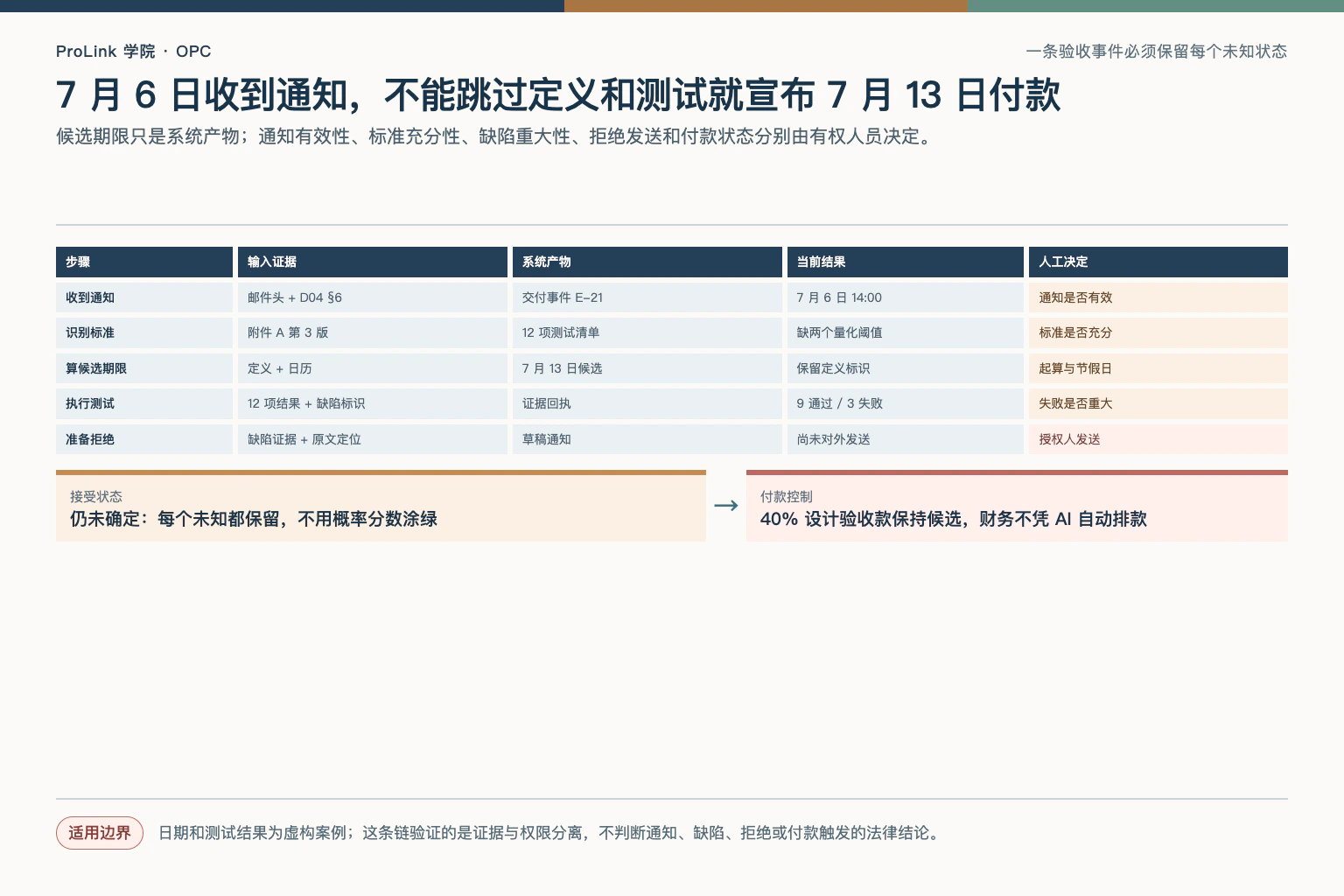

假设供应商在 2026-07-06 周一 14:00 发 设计方案包通知。AI 找到“5 工作日”,但必须继续解析:通知 是否送到指定地址、工作日 定义、当地节假日、收到时点、验收标准 和 拒绝表。
| 步骤 | 证据 | 系统产物 | 人工决定 |
|---|---|---|---|
| 收到通知 | 邮件头 + D04 §6 | 交付事件 E-21 | 是否为有效 通知 |
| 识别标准 | 附件 A v3 | 测试清单 12 项 | 标准是否充分 |
| 算候选期限 | 定义 + 日历 | 候选项 2026-07-13 | 律师/负责人 确认起算 |
| 执行测试 | 12 项结果+缺陷 标识 | 9 通过/3 个失败 | 不通过 是否 重大 |
| 准备 拒绝 | 原文定位+缺陷证据 | 草稿通知 | 授权人发送 |
| 付款状态 | 接受 尚未确定 | 保留候选项 | 财务不得凭 AI 自动付款 |
这条链的关键不是 AI 会算五天,而是它不能决定 通知 有效、缺陷 重大、沉默构成接受或付款已到期。任何一步尚未确认 都保留,不用概率分数涂绿。
用问题登记册记录事实、影响路径和负责人,不用“风险 87 分”制造权威

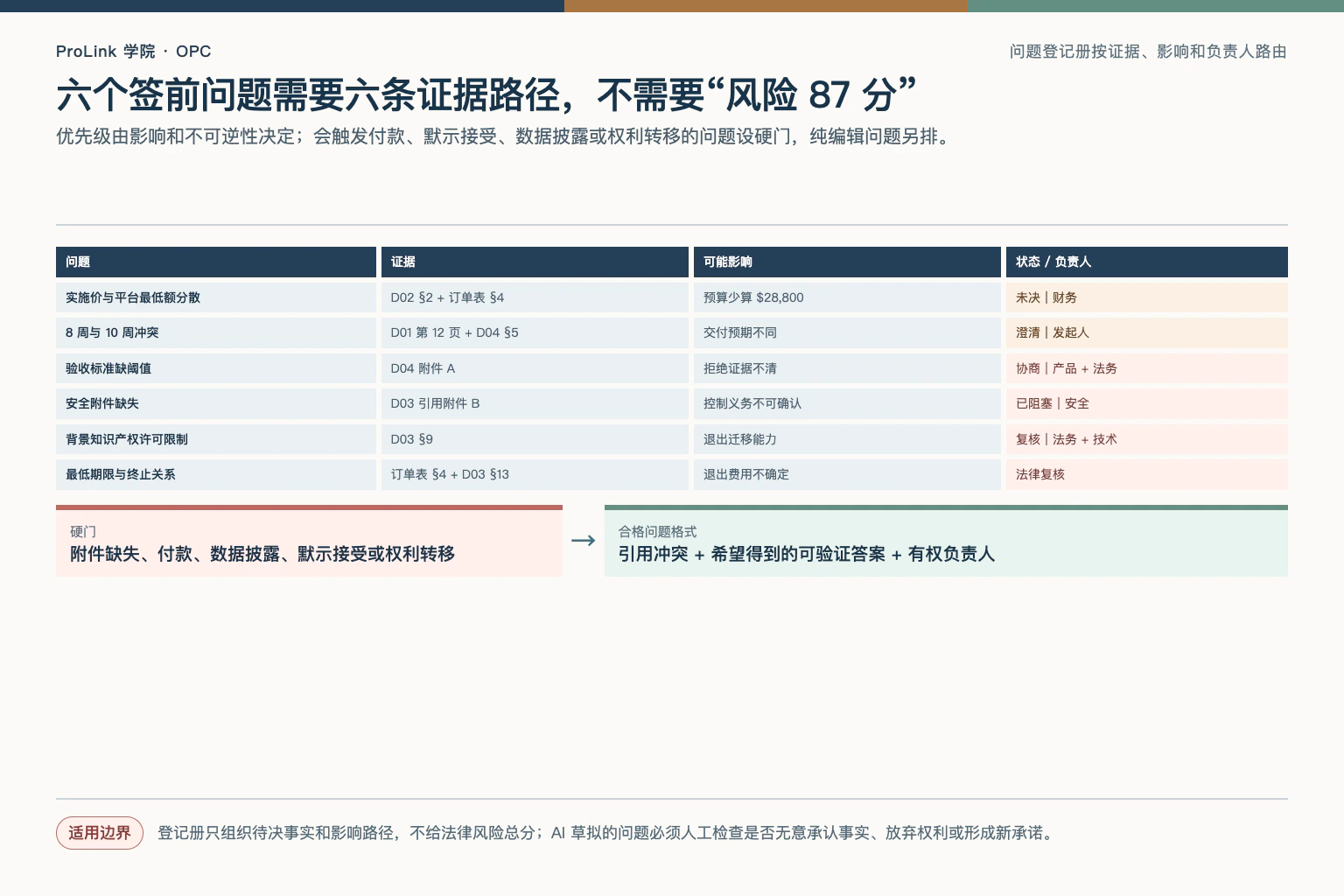

| 问题 | 证据 | 可能影响 | 状态/负责人 |
|---|---|---|---|
| 实施价与最低平台费分散 | D02 §2 + 顺序 §4 | 预算底数少算 28,800 | 未决 / 财务 |
| 8 周与 10 周冲突 | D01 第 12 页 + D04 §5 | 交付预期不同 | 澄清 / 发起人 |
| 验收标准 缺阈值 | D04 附件 A | 拒绝证据不清 | 协商 / 产品 + 法务 |
| 安全附件 缺失 | D03 参考附件 B | 无法确认控制义务 | 已阻塞 / 安全 |
| 既有知识产权 许可限制 | D03 §9 | 退出迁移能力 | 复核 / 法务 + 技术 |
| 最低期限 与 终止 | 顺序 §4 + D03 §13 | 退出费用不确定 | 法务复核 |

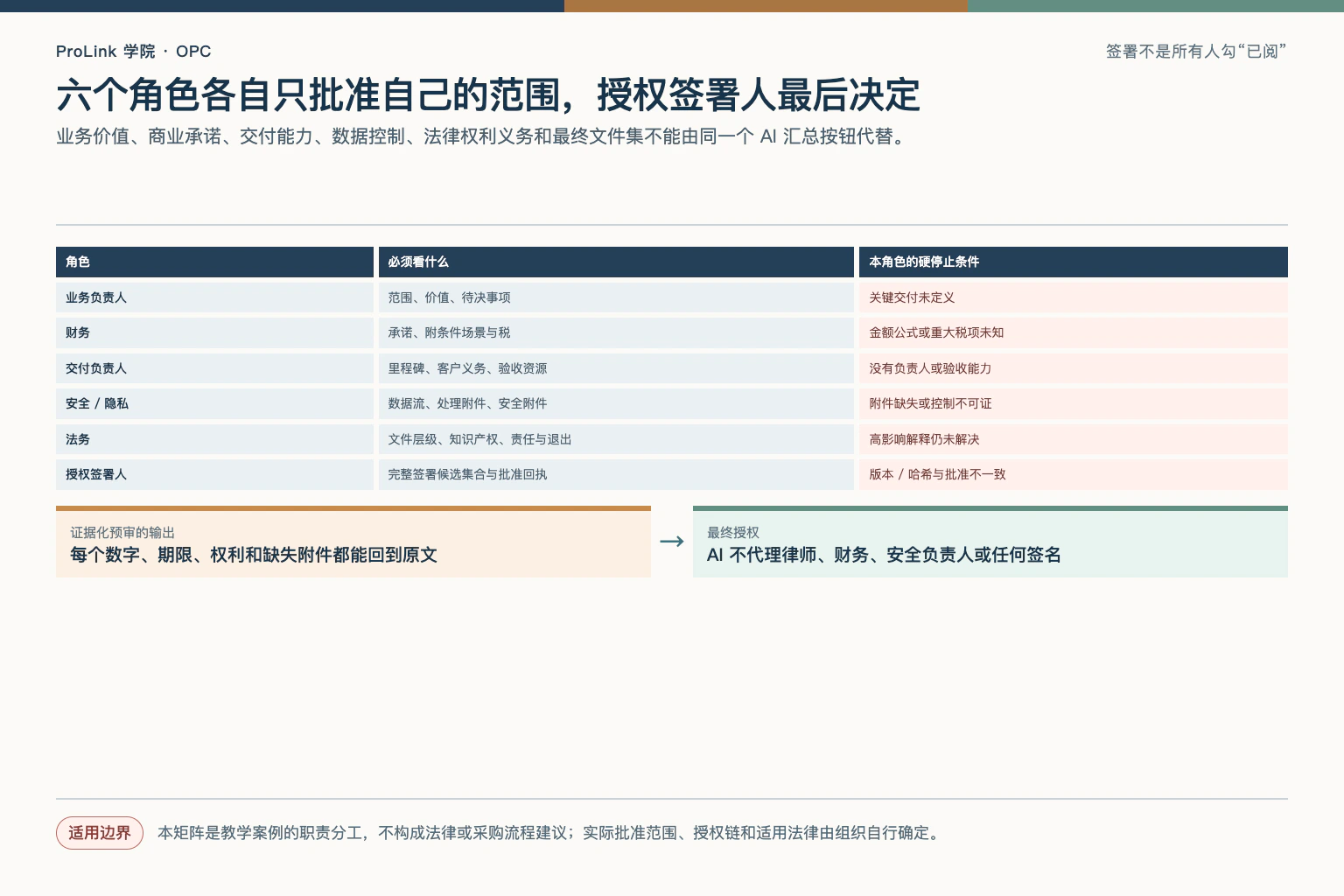

优先级 由影响和不可逆性决定:签署前可问清的先问;会触发付款、默示接受、数据披露或权利转移的设硬门;纯编辑问题不与责任问题混排。负责人必须是有权回答或升级的人。
待确认问题要引用冲突并给可验证回答格式,不要问“能否更公平一点”
| 问题 | 引用 | 希望得到的答案/修改 |
|---|---|---|
| 76,800 是否为最低承诺 | D02 §2;顺序 §4 | 列一次性、周期、税和终止后费用表 |
| 提案 是否纳入 | D03 §1.2 未列 D01 | 明确 仅供参考 或纳入具体段落 |
| 8/10 周以何者为准 | D01 第 12 页;D04 §5 | 合同日期表+依赖起点 |
| 验收阈值是什么 | D04 附件 A | 为 3 个关键指标给量化门槛 |
| 背景工具退出后可否运行 | D03 §9 | 许可范围、期限、导出与源文件边界 |
| 终止 是否解除 最低值 | 顺序 §4;D03 §13 | 明确费用场景,由律师审阅措辞 |
谈判选项至少给三层:澄清原意、增加运营证据、修改责任。例如验收可以先要求明确 通知 和缺陷格式;再增加自动提醒与测试附件;是否删除 视为接受 则由谈判 负责人 与律师决定。
AI 草拟问题后,人工检查有没有无意承认事实、放弃权利、泄露底线或形成新承诺。未批准问题只留内部,不自动发给供应商。
用冻结条款集检验 AI:能引用不等于完整,完整不等于判断正确

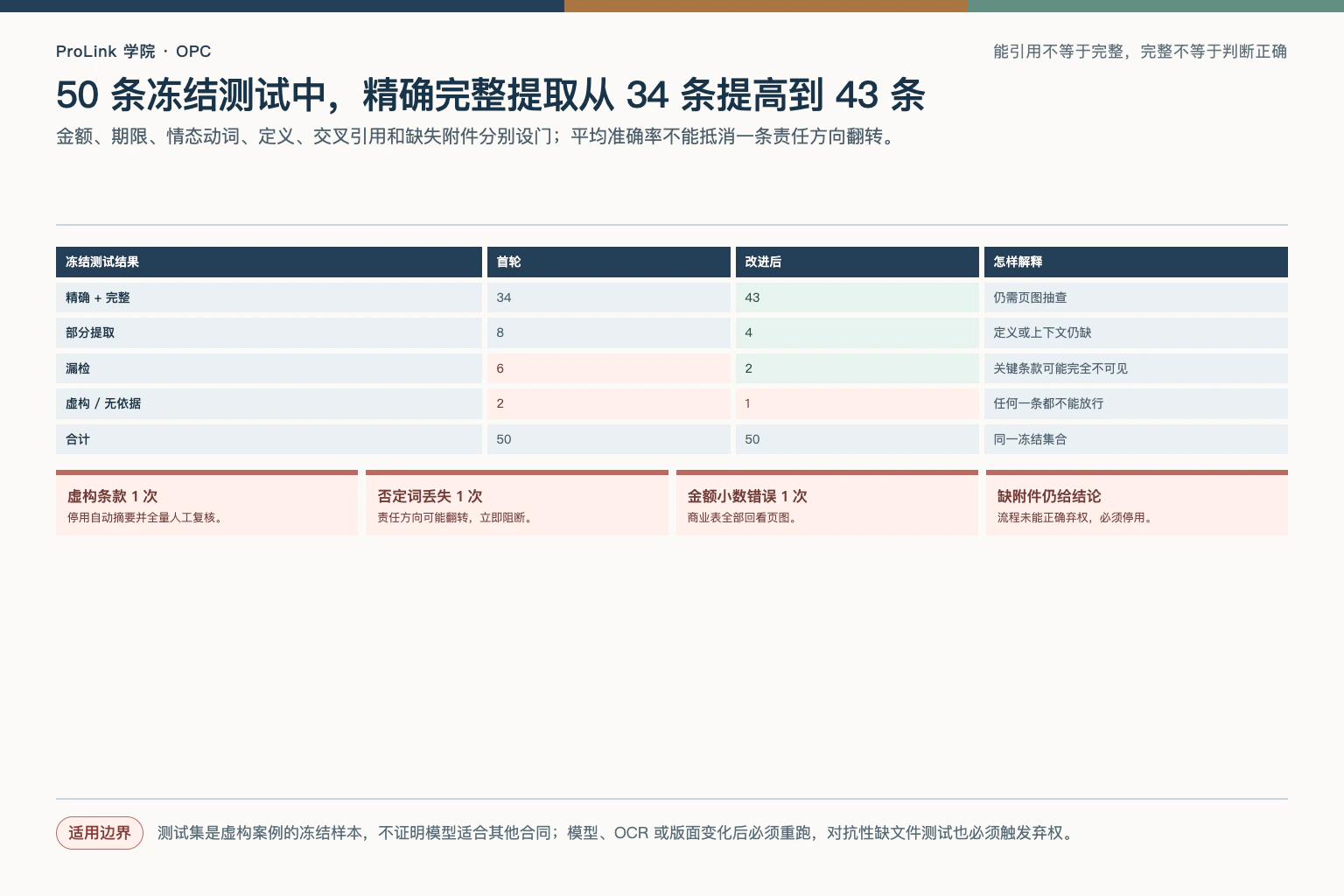

50 条测试按 义务、价格、验收/变更、知识产权/数据、责任/终止、定义/交叉引用 分组。首轮 精确 + 完整 34、部分提取 8、漏 6、虚构/无依据 2;加入版面块、定义和强制原文定位 后为 43、4、2、1,总数均为 50。
| 关键行为 | 放行门 |
|---|---|
| 金额/百分比/期限原文 | 字符级一致+页图抽查 |
| 执行者 与 情态动词 | 应/可/不得 不丢失 |
| 定义术语 | 链到定义版本 |
| 交叉引用 | 目标存在且同版本 |
| 缺失附件 | 必须放弃判断,不补写 |
| 候选影响 | 明确标注需专业判断 |
| 引用 | 文档/章节/页/哈希 可定位 |
任一 虚构条款、否定词丢失、金额小数错误、关键附件缺失却给结论,立即停用自动摘要并全量人工复核。模型或 OCR 变化后重跑同一集合;平均准确率不能抵消一条责任方向翻转。
NIST AI 600-1 把生成式 AI 自信呈现错误内容称为 虚构,并特别提醒在需要专业背景和后果重大的领域监测这类风险。合同阅读正属于不能靠流畅度判断可靠性的场景。
验收还包含 对抗性遗漏:从输入集中拿掉 数据处理活动、删除一个 定义、把 0.06 改为 0.6、把 不得 中的 不 放到换行处、把同名附件换成旧版。期望行为不是仍给完整摘要,而是分别触发 缺失文档、断裂的交叉引用、金额变更、否定词核验和 哈希不匹配。若模型在缺文件时输出得更肯定,说明流程奖励了完成感,必须改门禁。
真实纠错进入 事件日志:错误是否已进入内部决策、是否已发送供应商、是否影响付款/通知期限、能否撤回、谁需要知道。仅在草稿阶段发现可重跑;若已影响外部动作,应由合同负责人 和专业人员决定纠正方式,不能让 AI 自动发“更正说明”。
可直接复制的合同阅读包:签署前完成一次证据化预审,再交专业负责人
01-task-and-authority-boundary.md
02-confidentiality-and-tool-approval.md
03-document-register-and-hashes.csv
04-document-hierarchy-and-missing-files.csv
05-clause-map-and-obligation-register.csv
06-commercial-scenarios.xlsx
07-milestones-acceptance-and-client-dependencies.csv
08-ip-data-security-exit-map.csv
09-version-difference-log.csv
10-open-questions-and-negotiation-options.md
11-professional-review-and-signoff.csv
12-post-signature-obligation-calendar.csv
签署前的最小签署矩阵 不是所有人都勾“已阅”:业务负责人 确认需要与范围,财务 复算承诺和场景,交付 接受依赖与验收能力,安全/隐私 审数据流,法务 审权利义务与适用法律,授权签署人 最终决定。任何角色只批准自己的范围,AI 不代理任何签名。
| 签署 | 必看产物 | 硬性截止 |
|---|---|---|
| 业务 | 范围、价值、待决事项 | 关键交付未定义 |
| 财务 | 承诺/附条件 场景 | 金额公式或税未知且重大 |
| 交付 | 里程碑、客户义务 | 没有负责人或验收资源 |
| 安全/隐私 | 数据流、数据处理活动、安全附件 | 附件缺失或控制不可证 |
| 法务 | 层级、知识产权、法律责任、退出 | 未解决高影响解释 |
| 签署人 | 完整 已签署候选项集合 | 版本/哈希 与批准不一致 |
第一次练习不要上传整柜合同。选一份 10 页以内、已获准使用的低风险样本:20 分钟登记版本与页数,20 分钟抽价格/交付/验收,20 分钟把 5 条写成 责任事件,15 分钟逐字复核原文,最后 15 分钟列出“文件说了什么、仍不知道什么、谁来决定”。
资料核验于 2026-07-21,进一步阅读:
- NIST:AI RMF Generative AI Profile(AI 600-1):说明生成式 AI 虚构等风险及在高后果、专业领域的治理需要。
- Microsoft Support:Compare and merge two versions of a document:说明 Word 比较/合并在新副本显示修订并保留原件的当前操作边界。
- GOV.UK:The Contract Management Playbook:2026 年发布的政府合同管理原则与实践;本文只引用可追溯管理思路,不把其当作本案例法律。
- GOV.UK:Government Functional Standard GovS 008 Commercial:支持合同变更保留审计轨迹、量化成本、获得批准和保存争议证据的管理要求。
- GOV.UK:Model Services Contract Schedules:展示核心条款、封面页和附件组合与版本更新,说明复杂协议需按文件系统阅读。
- UK Government Security:Contracting securely:说明政府合同安全附件 需按场景选择、配置并持续检查最新版本;不作为私营合同通用条款。
- ICO:Security and data minimisation in AI:用于评估将含个人资料文件交给 AI 时的安全与最小化问题;页面注明指导正在审阅。
可靠的 AI 合同阅读不会替你说“可以签”。它会把 74 页变成一套能回到原文的责任地图:哪个数字来自哪份文件,哪个期限以什么事件起算,哪些权利只在条件满足时出现,哪些附件缺失,哪些冲突必须由谁确认。越接近签署、付款、数据披露、知识产权或退出,AI 的角色越应从“回答”退到“给证据、承认未知、提醒升级”。
